河道治理工程施工组织设计

  • 112页
  • 关注公众号即可免费下载文档
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。

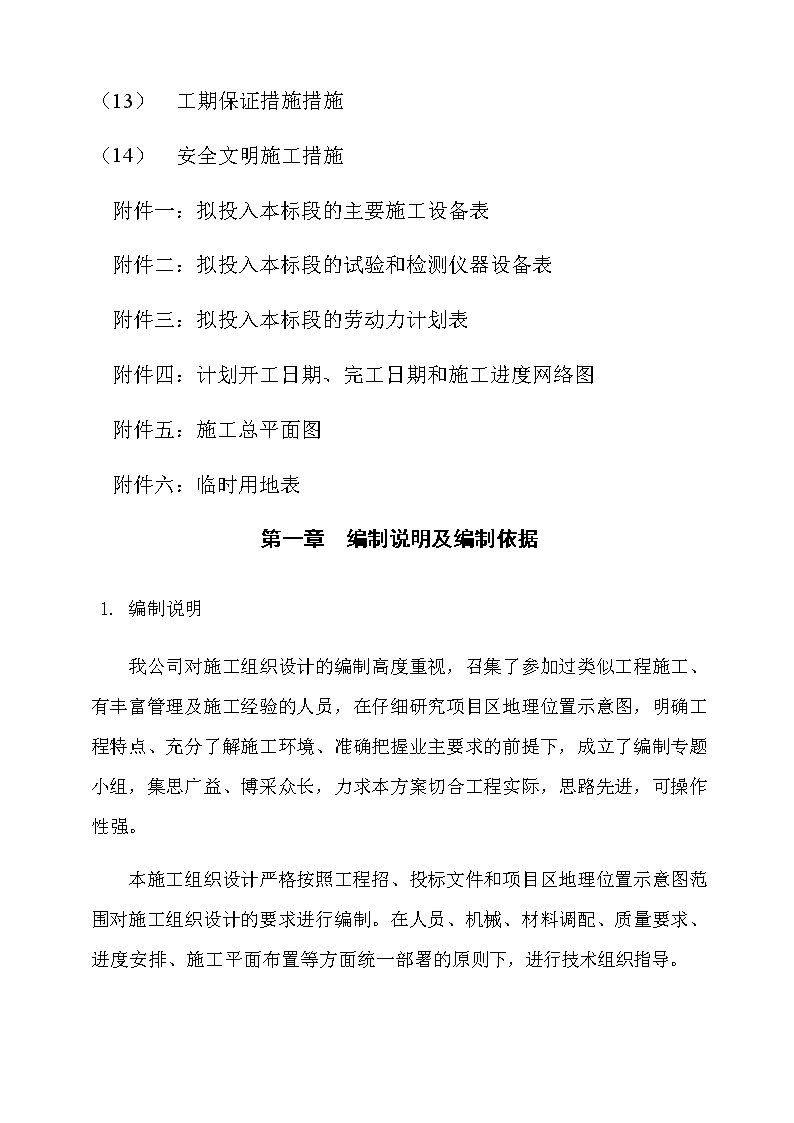

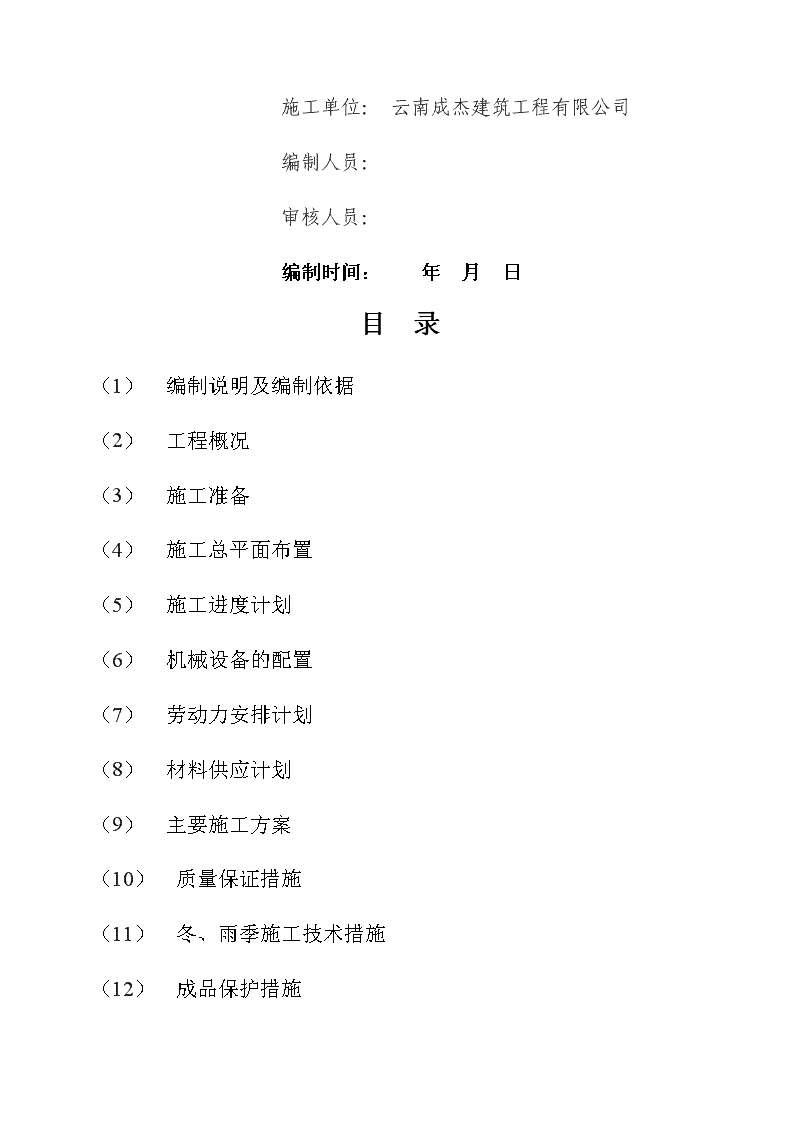

'小江上段西泽河治理工程(合同编号:XW-2017-XZH-C2)施工组织设计 施工单位:云南成杰建筑工程有限公司编制人员:审核人员:编制时间:年月日目录(1)编制说明及编制依据(2)工程概况(3)施工准备(4)施工总平面布置(5)施工进度计划(6)机械设备的配置(7)劳动力安排计划(8)材料供应计划(9)主要施工方案(10)质量保证措施(11)冬、雨季施工技术措施(12)成品保护措施 (1)工期保证措施措施(2)安全文明施工措施附件一:拟投入本标段的主要施工设备表附件二:拟投入本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章编制说明及编制依据1.编制说明我公司对施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究项目区地理位置示意图,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立了编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。本施工组织设计严格按照工程招、投标文件和项目区地理位置示意图范围对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排、施工平面布置等方面统一部署的原则下,进行技术组织指导。 根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程终身负责,以“科学、经济、优质、高效”为编制的总指导方针。2.编制原则严格遵守招标文件所规定的工程施工工期、招标合同条款以及招标文件的各项要求,根据工程的特点,在工期安排上尽可能提前完成。坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开,采取平行与流水作业相结合的方式;正确选用施工方法,科学组织,均衡生产。各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。调和配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相应措施。结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程。坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时占地。严格组织、精心管理,文明施工,创标准化施工现场。坚决贯彻“百年大计、质量第一”的质量方针,建立健全质量保证体系。 建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,创建安全生产文明施工的标准化工地。”3.编制依据本实施性施工组织设计基于以下依据编制:云南省宣威市小江上段西泽河治理工程C2标(1+500~3+500)招标文件国家、建设部、现行有关部门和单位颁发的相关规范、规程和技术标准。现场踏勘调查所获得的有关资料。我单位拥有的施工成果和现有的管理水平、劳力、设备、技术能力以及长期积累的丰富施工经验。第二章工程概况云南省宣威市小江上段西泽河治理工程C2标(1+500~3+500)施工招标位于宣威市西泽乡,工程项目性质为水土保持、防汛度汛等。工程质量要求为:符合国家现行《工程施工质量验收规范》标准的合格工程。工程期要求为:180天。第三章施工准备 施工准备作为工程施工的前期工作,其主要工作内容包括项目机构的组建,施工区域的平面布置,施工进度计划的编制,人员、机械、物资计划的组织等内容。本合同段工程量较大,施工项目较多,为了在规定的工期中完成上述工程,单位领导应高度重视,加强劳动力组织,配足施工用机械,落实物资供应,严格施工工序交接,周密组织施工,确保总工期在180天内完成。1.项目部的建立根据本工程项目的特点及现场踏勘的实际情况,为了便于统一管理,确保工程合同约定的质量、工期要求,拟在施工工地组织一个高效、精干的项目经理部来履行合同条款职责。该项目部负责本合同段内的所有工作,由本公司派出具有多年道路工程和河道治理工程施工经验,具备二级资质的管理人员出任项目经理,全权负责指挥管理本工程项目。2.组织机构形式本工程采用项目经理负责制,由项目经理全权负责本合同段内所有的工作,所有人员均在项目经理的统一领导下进行各项工作。项目经理以下设置技术负责人与项目副经理两个主管职务,以分担项目经理的工作。具体主管和分工如下:办公室、财务室及后勤组由项目经理主管。技术部门分为技术组、测量组、试验室、质安组,由技术负责人主管。施工队伍分为圬工作业施工队、栽(种)植施工队、封禁治理施工队及机械施工队等四个专业队伍,由项目副经理主管。组织机构形式详见项目部组织机构管理框图。 3.施工组织机构的启动与高效运作根据本项目各方面情况及特点,有针对性的组建项目班子,人选一旦经过双方确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前提,未经业主同意中途不变换人选。根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利使全体管理人员有条不紊、忙而有序的开展工作,从而较大幅度提高项目经理的工作效率,有效促进管理整体实力强化,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗、无准备之仗。以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。变“人管人”、“人盯人”为“制度管理人”,做到项目管理“有章可循、执法必严、违法必纠”,这样形成军令如山、赏罚分明的先进管理模式。我公司项目管理向来将工程的社会效益看重于经济效益,将项目职业道德作为专项制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。具体做法是把项目施工职业道德的具体含义,标准分解落实到项目每个管理人员和操作人员头上并与他们的收入挂勾,形成了自觉抵制施工质量和材料质量上的以次充好、偷工减料、弄虚作假等不良行为,施工质量做到业主代表与监理人员是否在场都一个样,让业主放心。4.施工组织机构高效运作的保障措施 组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。健全项目经理、施工员、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业人员进行考核。强化激励与约束机制,制定业绩评比、奖罚办法,定时组织项目经理部管理人员会议,检查工作质量。建立工程领导小组现场办公制,每月召开一次现场办公会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动各项目工作的高效运转。每天下午召开由项目经理主持的班组碰头会,对次日的工作进行协调安排。实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提前完成。5.公司各职能科室职责项目部采用项目经理负责制,为公司的直属单位,进行独立核算,其与公司各职能部门的联系仍是非常密切,离不开公司各职能部门的配合和指导。为确保本工程项目计划的顺利实施,公司为各职能部门制定严格的职责,以监督和配合本工程项目的完成。5.1工程管理部根据批准的进度计划,监督、指导进度计划;负责与政府主管部门、地方政府间协调;施工现场的操作质量监控;现场总平面施工的管理;检查、监督、落实业主代表或监理单位的指令及有关会议的决议;负责向业主代表、建设单位提交工程进度完工验收报告;对工程进度、操作质量负全责。 5.2设备部按施工图及合同规定,负责提供材料设备报价及管理;整理保管好一切材料、机电设备的原始资料和报告证件等;对工程使用的材料、机电设备的质量和管理负全责。5.3技术管理部按合同要求落实分部工程的设计;按合同要求落实“施工大纲”的编制;按规定制定工艺卡;落实工程的测量、试验和全面质量管理工作;制订施工使用规范,做好技术档案工作;审查分项技术施工措施;对工程技术管理负全责。5.4质量安全科按确定的工程质量目标制订质监管理网络;监督、检查、评定、检验原材料和机电设备;按合同、设计、规范要求予以实施;进行隐蔽工程的检查评定;参与业主代表、监理单位对产品的抽查、质监,评定原材料和设备;对工程产品的最终施工质量负全责。5.5财务预算部工程承包价的控制,工程总费用使用的监控,合同条款执行的监督,负责向业主、监理单位提供按合同文件规定必须递交的证明文件,负责与业主办理追加金额,办理与业主间的工程款收取、支付,组织经济分析、对工程造价控制及成本控制负全责。我公司在施工过程中,将克服各种不利因素,以饱满精神,以求实创新的工作作风,团结进取,自强拼搏,树立精品意识,创一流管理水平、一流的工程质量、一流的工程进度,以创优质工程为目标,顺利完成本标段的施工任务。达到“做一项工程、树一座丰碑、育一个管理班子”的目标。 第四章施工总平面布置施工总平面布置包括施工区域的划分及生产生活区域的设置,以及供水、供电、消防、便道建设等内容。1.施工区域的划分1.1施工区域划分原则施工区域的划分遵循以下原则:根据各施工区域所处地理位置、交通方便程度及主要工程性质,确定各施工区地域界限;各主要施工区域的工程量应大体相当,兼顾各专业施工队伍工作面便于展开流水作业,形成专业施工队之间工作协同性强,并且可以做到互不干涉;应根据客观情况,设置1个较小区域作为备用区域,可供其它区域因意外或客观原因不能施工时,起到避免工程施工陷入全线停滞状态的调节作用。各施工区域采用平行施工,流水作业的方式开展工作。1.2施工区域的具体划分整个工程的施工区域划分根据划分原则由东至西划分为2个。第1和第2施工区为主施工区。2.生产生活区域设置 项目部位置设置于1#、2#规划道路交界的地方,这几条道路均经进村道路,路基已经形成,交通较为方便,有利于照顾整个工区的施工。项目部区域内分为办公区域和生产区域。办公区域为管理人员办公及生活的区域。生产区域为工人和民工的生产生活区域,生产区域的主要功能是为工程项目提供混凝土及砂浆集中拌合生产、小型预制构件生产、钢筋及其它部件加工等工作。2.1项目部平面布置生产区域内的所有房屋沿区域四周布置。配电房、试验室、加工房、库房(材料,机具,水泥)设置于一处,总计建筑面积240m2,采用砖砌临时工棚。民工及工人住房集中于一处,采用双层活动板房,单层建筑面积为326.4m2,每间房面积不小于25m2,住人不超过12人。厕所和浴室设置于住房旁边,采用砖砌墙体。生产区域内的场地中部设置砂石堆料场,面积210m2;小型预制场,面积100m2;机械停放场,面积88m2;混凝土及砂浆搅拌场,面积63m2。办公区域内办公用房及管理人员住宿用房设置于一处,采用双层活动板房,单层面积248m2。下层作办公用房,上层作管理人员住宿用房。业主与监理的办公用房统一安排在该处。食堂、厨房及娱乐室设置于一处,面积96m2,采用单层活动板房。厕所和浴室设置于办公用房旁边,采用砖砌墙体。办公区域内的场地中部设置停车场,面积88m2。项目部区域内周边植树绿化,沿房屋周围不影响出入的地方也应作绿化处理。2.2施工用水布置项目部区域内设置水井一处,10m3水窖一个,以解决混凝土及砂浆的生产用水。生活用水也由该水井解决。设置消防栓一处,与水窖相连接,作为项目部区域内消防系统。 混凝土及砂浆因采用集中拌合,各施工地段的施工用水主要是养护用水,对水质要求不高。各施工地段用水原则上在就近沟渠内取水。项目配备水车1辆,供部分工作地段无法取水时使用。2.3施工排水布置生活、生产营地将合理布置排水沟,施工区内排水结合永久排水沟,保护良好的排水状态。具体为在施工区域设置临时性或长期性排水沟,将地面水排走,排水沟纵向坡度一般不小于2%,使场地内不积水。在离边坡上沿,设置截水沟,使地表水从预定地段流入渠道,以防止雨水积集施工区域。2.4施工用电布置项目部区域内动力及照明电就近接入,通过配电房接往各用电区域。配电房内安置40kw发电机组,作为备用应急电源,供临时停电时生产生活所需。施工地段的用电原则上就近接入,但由于施工区域面积较大,所在工程的位置往往没有可供接入的电源。为解决此类问题,项目部配置2台15kw可移动式发电机组,供无电源的施工地段使用。2.5施工便道布置通往各施工点及施工路段的道路,一般利用施工区内已形成的道路。对于河提地块,由于区域范围可能涉及较大,有的地段机械无法通往,尽量在不占用耕地的原则下,在施工地块内,采用挖掘机开挖清修便道,以达到机械能够施工的目的。2.6弃土场地布置 河提治理项目中的土石方工程一般就地平衡,只有宅基地整理中涉及建筑垃圾的弃运和处理的问题。宅基地整理翻挖清理出的渣土外运至河道、渠道等整治的填方区,在填方区标高设计上综合考虑,不再另设弃土场地。施工总平面布置详见:1.《施工总平面布置图》2.《临时用地表》第五章施工进度计划公司将组织本单位最强大的施工领导班子,配足够的有经验的施工技术人员和指挥调度人员,并将机械、设备、施工人员及时调运进入施工场地。完善开工前的所有后勤工作和准备工作,确保在规定工期内完成本标段的全部工程内容。1.工程量情况施工进度计划、机械设备配置及劳动力安排计划,由工程量及工期要求所决定。本工程项目的主要工程数量情况见附表《主要工程数量表》。2.进度计划根据工程量、现场条件及工期要求,结合本工程实际情况,计划在180天内完成本投标段内所有招标工程内容。具体开工日期由业主确定。工程沿线采用流水作业与交叉作业相结合的施工布署方案,各分项工程工期安排如下:施工进度计划详见附图表《施工进度计划横道图》。 3.施工进度计划的控制与实施1、目标控制:实行总目标控制,在180天内全面完成招标文件中的所有工程内容。2、编制施工进度计划:以工程总进度计划为主线,以分项工程进度计划为各阶段控制站点。3、制定专业班组作业时间计划,拟定各专业班组的作业时间计划。4、进度计划的实施:及时检查进度计划的实施情况,及时调度安排并根据实际情况调整进度计划。5、施工记录:做好施工记录对施工作业人员、机具、材料进场等进行详细备案,并对照进度计划是否按规定时间完成。6、人力、机具管理:劳动力、机具实行动态管理,针对各阶段施工情况,投入足够的劳动力和机械设备。7、进度计划调整:及时协调各专业之间进度落实时出现的相互干扰,施工时间相互冲突的工序应作适当的调整,确保工程如期完成。第六章机械设备的配置1.机械设备配置根据工程数量及工期要求,为满足施工需要,缩短工期,最大限度利用施工机械,以及不同施工阶段机具的需求差别和有效衔接,主要施工机械配备如下:详见附表《拟投入的主要施工机械设备表》。 2.机械设备的使用与维护1、各种机械设备必须有出厂合格证,仪器、仪表应具有年检合格证。2、各种机械设备的操作人员必须持证上岗。3、带电机具安装时应有可靠的接地。砼、砂浆搅拌机应搭设防雨棚。各种机具应按说明书定期维护、保养。4、加强机械设备管理的维护保养,确保正常运转。机械设备完好率保证达到95%以上,利用率保证达到75%以上,对本工程我公司设置专业机械维修班一个,保证施工的连续性。3.机械设备的管理1、机械设备和机具需配备专业人员进行管理。根据施工组织设计编制机械设备的进出场计划,在施工过程中如对起重设备和特殊过程使用的设备调整须报请原批准部门批准。负责填报《机械设备交接验收单》、《设备维修检验表》、《设备检修情况记录表》、《年度机械设备盘点登记表》;2、各项目应依据《全国统一施工机械台班费用定额》及《保养修理技术经济定额》结合实际情况,做好机械定期保养工作。日常要坚持“十字作业”法,即;清洁、紧固、润滑、防腐,发现问题及时处理,使机械设备在施工过程中始终保持完好状态。3、机械操作人员,尤其是特殊工种作业人员都有必须经过安全操作技术培训考核,持证上岗,非机操作人员严禁上机。机操人员必须听从施工人员的正确指挥,严格实施《建筑机械使用安全技术规程》,负责填写《机械设备运转记录》表和《机械设备履历表》并做好日常的维修保养工作。 4、属于特殊过程的施工机械设备,须送具有检测资格的检验单位鉴定合格后方可使用。5、重大事故发生后,须于6小时内用电话或电报及时报告上级主管部门,然后再补报事故报告。处理事故要坚持“三不放过”的原则,即:事故原因没有分析清楚不放过;干部、群众没有受到教育不放过,没有切实可行的防范措施不放过。6、凡无证操纵各种机械设备,一经查实,罚当事者100元,如属领导者责任擅自使用无证操作者机械设备罚领导100元。并予以通报批评。7、需要购置机械设备,必须结合生产实际,并从技术和经济等到方面进行可行性论证,按程序报请批准之后方可办理。8、积压的机械设备以及由于磨损严重已不能使其达到使用和安全要求或无改造价值需报废的设备,必须报请领导批准后方可办理报废手续。9、按照上级部门下达的设备保修计划时对设备进行保修,并做好记录。拟投入的主要施工机械设备表(见附件1、附件2)第七章劳动力安排计划1.编制劳动力安排计划根据水利和交道行业工程劳动定额,结合本地区人工劳动量的具体情况、工程平面特点、施工进度计划,本标段工程不同施工阶段劳动力配置计划如表:详见后附表《劳动力计划表》。2.劳动力计划的实施一、对进入施工现场的施工队伍进行资格审查,施工班组必须配备兼职质安员,对员工进行岗前教育。 二、对已进入施工现场的人员实施动态管理,为确保施工队伍的素质和人员相对稳定,不允许施工班组擅自扩充和随意抽调施工人员。三、未经项目部质量、安全培训的操作工人,不允许上岗。四、加强劳动班组的管理,凡进场的劳动班组须配备专职协调员。3.劳动力组织和管理劳动力的组织和管理直接影响工程能否顺利完成,是施工管理的关键之一。为实现管理目标,拟采用以下有关措施:一、施工现场项目经理及主办工长要做全盘考虑,认真学习和研究施工图,领会设计意图,拟定出本标段工程各阶段施工所需投入的人力,以及进出场的时间,做到心中有数,减少盲目性,避免造成不应有的人员紧缺或窝工。二、在使用人力上实行竞争上岗的制度。三、本标段工程,土石方工程和砌筑工程所占工程量比例大,要发扬连续作战的作风,需要加班时应加班作业。第八章材料供应计划1.材料供应计划根据施工进度计划中不同施工阶段的材料需求,制定主要材料供应计划。2.材料供应质量控制措施 材料应选用合格厂家的合格产品。无论何种材料均应选择具有生产资质的厂家,并由厂家提供生产产品的合格证明及检测报告。在选定生产厂家后,应对其供应产品进行质量抽检,抽检合格后方可签订购货合同并使用,在合同中应严格指出产品质量问题的责任。对每批到货还应进行抽检,不合格的产品禁止使用在工程中。 2.1影响材料质量的因素1、材料供应无计划、堆放不规范、无标识牌、混堆,加上管理不善,当水泥、钢材等材料产生受潮、变质、锈蚀,失去原有的性质;2、材料检测不及时、漏检、错桩,使不合格的材料当作合格材料使用,造成不应有的质量隐患;3、对填筑路基的土质材料,缺乏土壤调查,判断失误,本应掺石灰改良为膨胀土未处理,极易产生路基质量隐患;4、施工中特别是钢筋未按设计项目区地理位置示意图的规定要求采购,焊接(搭接)焊缝不合格未及时检测控制,易造成质量事故;5、材料半成品构件(如引水管道、预制大梁),未及时进行检测,就直接安装在构造物上,易造成意象不到的质量事故。2.2常用材料性质和检测项目常用材料的基本性质可分为物理性质(如密度、堆积密度、孔隙率、密实度、吸收率、抗冻性、导热性等)、化学性质(化学稳定性等)和力学性质(如强度、硬度、弹性及朔性等)。工程中首先要把好材料关,合格优质的材料加上成熟的工艺和熟练的技能,就能确保工程质量,对工程常用的钢材、水泥、粉煤灰、砂、碎石或卵石、砼外加剂、石油沥青、回填土等,首先要知道材料必检的项目,才能对材料合格与否作出准确的判断,以下就几种常用的材料必检项目简介如下: 1、钢筋原材料:拉力试验、冷弯试验、反复弯曲试验2、钢筋焊接(搭接焊):抗拉试验3、水泥、胶砂强度、安定性、初凝时间、终凝时间必要时需做胶砂流动性4、砂;筛分析、含泥量、泥块含量、必要时需做:表观密度、紧密度、堆积密度5、碎石或卵石;筛分析、含泥量、泥块含量、针片状含量、压碎指标值,必要时需做:堆积密度、表观密度6、砼外加剂(减水剂):固体含量、减水率、泌水率、抗压强度比、钢筋锈蚀、必要时需做:含气量、凝结时间、坍落度损失2.3常用材料检测频率:1、钢筋原材料检测应以同厂别、同炉号、同规格、同一交货状态,同一进场时间,每60t为一验收批,不足60t时,按一验收批检测,钢筋的物理性能和化学成分各项试验,如有一项不符合钢筋的技术要求,则应取双倍试件(样)进行复检,再有一项不合格,则该验收钢筋判为不合格。不合格钢筋不得使用,并要有处理报告,以防止混入其它批量中;2、水泥袋装检测应以同一水泥厂、同标号、同一生产时间、同一进场日期的水泥,200t为一验收批,不足200t时,亦按一验收批检测;3、 散装水泥:应以同一水泥厂生产生产的同期出厂的同品种、同标号的水泥,以一次进厂(场)的同一出厂编号的水泥为一批,但一批总量不得超过500t.同时,还要注意水泥的有效期(一般为3个月,硅酸盐水泥为一个月),过期必须做复检,连续施工的工程相邻两次水泥试验时间不应超过其有效期;4、砂、碎石或卵石:检测应以同一产地、同一规格、同一进场时间,要400m3或600t时为一验收批。不足400m3或600t时,按一验收检测;5、外加剂;必须有生产厂家的质量证明书,内容包括:厂名、品名、包装、质量(重量)、出厂日期、性能合使用说明,使用前应以每次进厂的数量进行性能的检测。2.4常用材料现场质量控制措施建筑材料费用一般占工程造价的30~50%以上,降低材料费用是提高工程经济效益的一个重要方面,因此,合理地使用质量好、数量多、品种齐全和费用低廉的材料是工程建设质量的主要保证,根据工程施工管理的经验,应采取如下措施:1、按施工计划和施工方法要求,组织各种材料进场,按总体平面布置堆放,不同品种、不同规格的材料分别堆放。并准备好防雨覆盖设施,特别是防止水泥受潮变质、钢筋锈蚀;2、调查土料场蕴藏数量及开采、运输条件,并对工程主要材料(水泥、钢材、沥青、生石灰、砂砾料)按部颁《公路工程试验规程》进行室内试验,及时出具试验报告,坚持作到用数据说话;3、对各类砼构造物中所用的钢筋种类、钢号和直径,坚持做到应符合设计文件的规定,其技术标准应符合部颁标准,焊条、预埋件、其品种、规格和质量必须符合设计要求和规范规定;4、根据工程质量要求,坚持做到对工程质量进行监督检验,坚持做到不合格的原材料不准使用,不合格的预制构件不准安装,在现场要掌握工程质量动态,及时提出有关的施工中质量的隐患和预防措施要求; 5、对材料或半成品构件(引水管道、预制梁、盖板等),订货前要取得供货厂家的产品合格证书及试验报告,进行采样试验,验证其质量可靠性;6、材料仓库、现场材料堆放处均设立标示牌,写明品种、产地、规格、检验状态,严格按“三检制”执行,工作程序认真执行ISO9000标准,使原材料自始至终处于受控状态、并做到可追溯性。3.材料供应的价格控制措施在选用生产厂家的产品前,应首先进行市场材料价格的调查,尽量选用质优价廉的生产厂家。选定厂家之后,应一次性签订与工程材料需要总量相符的材料数量,并将材料单价固定,以免受当地材料需求增大而导致价格上涨因素影响,增加工程成本。应根据工程各阶段材料的实际需求购进材料,避免资金积压。还应在选定供货厂家后,设置后备供货厂家,以防止所选厂家供货不及时造成工程停工待料的现象发生。3.1材料价格在工程成本控制中的重要作用工程成本的控制是工程建设管理的重要组成部分,通过工程成本的合理控制,可把工程造价的发生控制在批准的造价限额以内,随时纠正发生的偏差,以保证项目管理目标的实现,保证合理地使用人力、物力、财力,取得较好的投资效益和社会效益。工程直接费的各项费用中,材料费所占的比重最大。因此,控制材料费用是控制工程成本的有力措施之一。在工程造价中,工程费用是按实物量计算的,即按工程定额中规定的人工、材料、机械的消耗量乘以工程所在地当时的预算价格确定的,因此,材料费用为: 材料费用=Σ分部分项工程量×(直接材料定额量×相应价格+周转材料定额单位摊销量×相应价格+定额单位其它材料费) 在上述公式中,工程量可根据工程定额的项目划分直接从设计项目区地理位置示意图上摘取,这个工程量是设计人员在设计阶段对多个主设计方案经过技术经济分析比较,得出技术先进、经济合理的优选方案的工程量。定额单位的各种直接材料消耗量和同转材料摊销量及其他材料费,是定额编制人员用科学合理的方法,在正常施工条件下经过多次测定、分析和计量得出的。因此,这两个量在造价确定过程中是比较确定的,材料费的合理与否主要与材料价格直接有关,因此,控制材料价格便成为控制工程成本的一项重要工作。3.2工程材料价格的管理措施和方法工程中,材料预算价格是指材料(包括结构配件、成品及半成品等)由其来源地(或交货地)到达工地仓库(施工工地内存放材料的地方)后的出库价格,它由材料供应价格、供销部门手续费、包装费、运杂费、场外运输损耗、采购及保管费等费用组成。降低材料价格除选择合理的供应价格外,还应考虑降低其他各部分的费用。减少中间环节,降低场外运输损耗。对工程项目,材料预算价格组成中供销部门手续费、场外运输损耗,不是必须发生的费用,因此,在材料采购时,应尽量减少中间环节,降低或消除供销部门手续费用的发生。还应把场 外运输损耗控制在合理的范围内。降低运杂费。运杂费在材料预算价格中,其比重一般仅次于材料供应价格。运杂费的降低,主要在于缩短运距,因此,在选择材料时,不仅要考虑质量和供应价格,还应比较各供料点的运输距离,综合考虑各部分费用,使材料预算价格的总费用最低。 第九章主要工程施工方案1施工前期准备1前期准备参加图纸会审、设计交底和施工技术交底;提交劳动力、机械设备、油料及设备配件的进场计划,经审批后落实;编制测量方案,建立控制网并加以保护;搞好质量、安全、环保等工作,确定质量、安全、环保目标;工序能力的审定,即对配备的技术人员,施工机具的数量、规格、完好性等进行审定,以满足施工要求;会同监理一道对土场进行取样、送检测。用水、用电、施工道路及临时设施的准备。开工初期,根据现场情况派专人负责,根据工程的需要,及时调配劳动力,机械设备及相关施工队伍的机具配套使用,保证按计划及时进场。第一节施工测量施工测量根据本工程的施工测量精度要求,配备具有丰富实践经验的人员和先进的测量仪器。同时为保证施工放样及定位的精度,制定本切实可行的测量方案。按下述方案实施本工程的测量控制。测量工作的要点施工测量过程中做到: 一、熟悉施工图纸,掌握设计意图,严格按照规范规定的程序要求和标准精心施测。施工中发现控制点有位移迹象时,及时进行检测,保证其精度不低于测设时的精度。二、选用高精度仪器,所有测量仪器在使用前按有关规定检验、校正。三、放样前,对已有数据、资料和施工图中的几何尺寸,必须校核,严禁凭口头通知或用未签字的草图放样。四、放样立标确定边线,并分别编号、绘制施工测量平面图。在施工期间保护好测量控制点,如遗失必须及时补上。在陆上用砼埋设通视良好、不易破坏的控制点。在施工中应随时进行轴线控制,严格按照设计图纸进行放样。五、施工放样做到“勤”、“精”、“复”、“明”(1)“勤”:即勤测,每一道工序开始时都要施测,认为必要时可重测或加密施测。(2)“精”:施测要精确,技术要熟练,设计和规范的要求要精通,施测的方法要先进,措施要可靠。(3)“复”:即所有施工测量工作做到有放必复,分别由专人负责,并对测量标志定期进行复测,测量内业工作有专人校核,确保测量准确无误。(4)“明”:即所有的测量标志清楚、明了,施工人员可以一目了然。六、所有外业测量资料,都应用墨水笔登记,测量完成后,需经监理工程师复核并签字认可。测量人员组成 测量放样,是工程施工质量达到预期效果的重要环节,为此,工地成立专门测量小组,由具有理论与实际施工经验的测量工程师担任组长,并配备有实际经验的测量技术人员组成,在整个施工过程中,充分发挥测量工作的先导作用。测量仪器配备测量仪器配备表附后平面控制网陆上施工采用全站仪测量,分三步进行:第一步,按提供的控制坐标点,设置三角控制网;第二步,坝轴线各设计坐标点的测设并埋设钢管,经监理复核后才能使用,并定期进行复测校对,同一设计断面型式每隔200米放出控制桩;第三步,在200m范围内按50m距离加密中心线桩、各分部工程的边线,打设脚手架钢管或标上红铅油漆,并在钢管上定位,控制桩位置悬挂不同颜色标志,设立导标。高程控制水准点引测到现场,按一定距离埋设并予以保护,为确保施工高程的精度,现场拟使用2个以上高程基准点,建立一条水准路线,进行标高控制。 施测安全及仪器管理1、施测人员进入施工现场必须戴好安全帽。2、在投放基础轴线时,确保架设的仪器稳定性。3、施测人员在施测中应坚守岗位,雨天或强烈阳光下应打伞。仪器架设好,须有专人看护。4、施测过程中,要注意旁边的模板或钢管堆,以免仪器碰撞或倾倒。5、所用线坠不能置于不稳定处,以防掉落伤人。 6、仪器使用完毕后需立即入箱上锁,由专人负责保管,存放在通风干燥的室内。7、测量人员持证上岗,严格遵守仪器测量操作规程作业。8、使用钢尺测距须使尺带平坦,不能扭转折压,测量后应即卷起。9、钢尺使用后表面有污垢及时擦净,长期贮存时尺带涂防锈漆。测量注意事项1、对发包人或监理人提供的基准点首先进行复核校验,发现问题及时以书面形式,控制网点要做醒目标志,并采取保护措施。2、测量作业完成后方可进行平差计算及内业资料整理,并将成果报监理工程师验收,审批合格后方可作为各项工程定点放样的依据。3、测量资料的计算必须由两人用不同的方法计算,其结果一致后方可进行实地测量放样。4、所有观测记录簿必须保持完整,不得撕页,记录中间也不得无故留下空页。5、施工测量成果资料(包括观测记录簿、放样单、放样记载簿),图表(包括地形图、竣工断面图、控制网计算资料)应予以统一编号,妥善保管,分类建档。6、现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业。执行的技术标准和规范规程《水利水电施工测量规范》《测绘产品检查验收规定》 《测绘产品质量评定标准》第二节围堰施工1)导流方式:根据现场调查及水文计算,治理段河道内常年有水,而堆石砼的浇筑需在河道无水状态下完成。导流方式拟定采用纵向围堰分期导流与水泵排水相结合的方式进行。根据排涝沟情况,可以在排涝沟上游与河道连接,排涝沟作为导流建筑承担部分导流。2)导流建筑物:采用编织袋装粘土堆筑。人工装袋、就地堆放备用。围堰填筑是采用人工将土袋搬运到砌筑点,人工分层堆砌紧密,形成纵向导流围堰。每段施工完后,立即对围堰进行分期拆除,围堰工程量是在充分考虑护堤施工的分段性和持续性,认真分析围堰土袋的可重复利用特点。河堤基坑开挖过程中,河水及地下水将渗入基坑,因此必须进行基坑排水;基坑排水按分段施工考虑,抽排水采用50WQF35-15-3型多功能潜水排污泵抽水,每段施工长度扫30m~50m估算。3)导流程序:根据施工总进度安排,第1年的11月初进行围堰施工,第1年12月中旬开始施工主体工程,第2年1月底完成堤岸建筑工程施工,第2年的2月,分期拆除导流围堰。第三节土方开挖的施工方案一.土方开挖施工方案1、开挖施工方案1).开挖分层 由于工程区地表露出的主要是滑坡体堆积物,地质条件较差,在开挖过程中,需分段跳槽开挖,严禁全线开挖切脚,临时边坡每隔8.0m设置宽2.0m的马道,同时根据地质报告上部土体临时边坡坡率选1:1.25,并依据各段下部岸上体的岩性及产状确定临时边坡坡率为1:0.75。本工程石方边坡采用梯段开挖,开挖台阶标准高度确定为6~8m,个别台阶根据实际的开挖深度适当调整。施工过程中,自上而下分层开挖。为使开挖面符合施工图纸要求,保持开挖后基岩的完整性和开挖面的平整度,对永久边坡基岩面采用光面控制爆破技术,马道和底部基岩面采用预留保护岩层的开挖方法。2).施工程序边坡开挖及支护处理,采取分区段进行施工。开挖区采用由上至下分台阶钻爆开挖,每个台阶钻爆开挖完成后及时进行边坡支护,以上一层的支护保证下一层的开挖安全顺利进行,未完成上一层的支护,不进行下一层的开挖。每层开挖前,先形成施工道路,各级开挖边坡形成之前,完成相应高程的地表截排水系统的施工。 土方施工工艺流程 1、清基根据现场情况采用机械和人工清理。清基边界在设计基面边线外30-50cm。基面的淤泥、腐殖土、泥炭土等不合格土和草皮、杂植土等杂物必须清除。清基深度一般为15-20cm。清基弃土堆放指定位置并按施工图纸和监理机构的批示回填密实。2、砂砾石填筑(1)施工技术要求石料质量应符合《堤防工程施工规范》及设计的要求,不得含杂草、树根等有机物,不得含腐植土。石料含水量要求控制在生产性试验确定的范围,经过碾压后,压实土料干密度要求达到设计要求。(2)生产性试验大规模施工前,先进行生产性试验。碾压试验内容包括:铺料方式、铺料厚度、碾压机械类型及重量、碾压遍数、最优含水量等,以保证经碾压后,石料密实度达到设计要求,并将试验成果整理成正式报告,提供给监理机构审核共同研究确定施工压实参数,包括铺土厚度、含水量的适宜范围、碾压机械类型及重量、压实遍数、压实方法等。(5)冬雨季施工雨季施工停工按照《堤防工程施工规范》(SL260-98)中有关降雨停工标准或监理工程师的指示执行。 填筑面略向堤内侧斜以利排除积水。下雨前及时作好填土的压实工作,并采取措施防止雨水下渗,雨后及时排水,晾晒,必要时对表面进行局部处理,待填筑面含水量达到合格后马上恢复施工;雨后复工前,填筑面不允许践踏,且禁止车辆通行;已开挖至施工标高的基面,如遇雨水,亦可采用防雨布覆盖。做好雨情预报,雨前应用载重汽车等快速压实已开挖基面松土,并保持施工面平整,预防雨水下渗,避免积水。2、砂砾石开挖及填筑工程本工程的土方工程的主要施工过程包括:①场地清理;②测量放线;③河堤消浪平台的基础开挖;④堤身基础施工排水;⑤堤身挡墙背后的夯填;⑥河堤回填和堤顶路面的修筑等。砂砾石方开挖与填筑施工之前,应做好各项施工准备工作,如排水设施、土料料场、机械等。5.5.1砂砾石开挖1、施工顺序堤基及建筑物基础开挖采用自上而下,分层分段多工作面进行,其开挖施工顺序为:表层砂砾石开挖→基础(含可利用料)开挖→保护层开挖。2、施工方法地基开挖前,要充分做好防洪、防雨措施。地基外侧采用临时小围堰防水,地基周边应设置排水槽及集水坑,以利排水。土方开挖设备主要采用挖掘机和装载机挖装,自卸汽车配合运输,利用料可直接用于土方回填及围堰搭设。在护堤基础开挖时,清理表面的草枝、树根、松动石块与乱石、表层植土、疏松土等全部清除。河床以上岸坡要求挖成不陡于1:1的坡度,且岸边削成平整斜面,以利排水,不可削成台阶形,更不能削成反坡,也不允许出现突出的折坡点。河床以下岸坡要求挖成不陡于1:1的坡度,且岸边削成平整斜面,。3、土方开挖工艺流程图测量放线 施工排水基础修整砂砾石开挖反铲挖装自卸车拉运下一循环作业4、施工排水1)依照施工现场永久性排水设施,规划好开挖区域内外的临时性排水设施,并向监理工程师详细报告临时性排水设施布置的内容。2)按施工图纸的要求开挖,布置好临时沟道,并配备水泵及时排走雨水和地面积水等。3)建立健全排水系统,原则为:远防近排,高水高排,低水低排,临时与永久性排水设施相结合。在场地开挖过程中,做好临时性地面排水设施,结合具体情况,可设置临时坑槽,开挖排水沟,必要时使用机械排除积水。4)对可能影响施工及危害永久建筑物安全的渗漏水、地下水就近开挖集水坑和排水沟槽,并设置足够的排水设备,将水排至不回流到原处的适当地点。5、开挖渣料的利用和弃渣处理1)对开挖的可利用料,运至料场分类堆存,并保持渣料堆体的边坡稳定,并有良好的自由的排水设施。 2)对监理工程师已确认的可用土料,我项目部将采取可靠的保质措施,保护该部分渣料免受污染和侵蚀以备用。3)将弃料运至业主指定的区域,摊平避免二次挖运。6、质量检查和验收1)砂砾石开挖前的质量检查和验收砂砾石开挖前,会同监理工程师进行以下各项的质量检查和验收:①用于开挖工程量计量的原地形测量剖面的符合验收。②按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查。开挖剖面的放样成果,经监理工程师复核签认后,作为工程量计量的依据。③按施工图纸所示进行开挖区周围排水和防洪保护设施的质量检查和验收。2)砂砾石开挖过程中的质量检查在砂砾石开挖过程中,定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理工程师检查和验收。3)砂砾石开挖工程完成后的质量检查和验收基础开挖完成后,及时向监理人提交质量检测资料,并会同发包人,监理人、设计人对基础进行隐蔽工程联合验收。①主体工程开挖基础面的检查清理验收a.按施工图纸要求检查基础开挖面的平面尺寸、标高和场地平整度。b.基础面检查清理与挡墙(或砌体)填筑前的基础清理作业是检验目的和性质不同的两次作业,未经监理工程师同意,不得将这两次作业合并成一次作业。②永久边坡的检查和验收a.永久边坡的坡度和平整度的复测检查。b.边坡永久性排水沟道的坡度和尺寸的复测检查。  ③河堤(或砌体)填筑前基础面的质量检查和验收a.对基础面进行检查清理后,保证基础面无积水或流水,不使基础面土壤受扰动。b.作为永久建筑物基础开挖面,在挡墙(或砌体)填筑前清除表面的松软土层或按监理工程师批准的施工方法进行压实。受积水侵蚀软化的土壤予以清除。.2砂砾石回填本标段消浪平台前后背、河堤回填及河整治采用砂砾石回填。消浪平台抛石体和格宾笼石施工完毕,经检验合格后,进行基础夯填。消浪平台边墙边砌筑边回填。河床基础低于设计高程的部位,清理上部表层残渣等废料后,进行回填。1、施工机械河堤回填采用挖掘机配合8-20吨自卸汽车运输,履带式推土机平土、碾压。周边和拐角处的回填压实,采用人工回填整平,电动夯进行夯填实。2、回填砂砾料防洪堤基础及挡墙后背采用砂砾石回填,填料应就近取材包括开挖时的可利用土料,但要严格检查土料性质及含水量是否合乎设计规定,不符合规定的土料不允许回填。3、土料填筑施工过程土料填筑施工包括基本作业和辅助作业。基本作业为卸料、平料、压实及质量检查,辅助作业为洒水、清理表面等。1)河堤作业段布置因挡墙后背需边砌筑边回填、工作面窄,工序多,施工时须统一管理,严密组织,保证工序衔接,分段流水作业。根据河堤理断面平面尺寸,每50~200米长度设置一个工作段。土料填筑按基本作业内容划分为铺料、压实、质检三个工序。2)砂砾石料铺填①铺料方法 铺料分为卸料与平土两道工序。拟采用自卸汽车卸料,推土机平料。铺料方法采用进占法,即汽车在已平好的土层上卸料,用推土机向前进占铺料。每次铺料前,对接合部位的土体进行清理,如果结合面干燥,洒水湿润,以利于新旧土体的结合,对填筑层检验合格后,进行下一循环施工,因搁置较久或经雨淋干湿交替使表面产生疏松层时,复工前应进行复压处理;若发现局部“弹簧土”层间光面,层间中空,松土层或剪切破坏等质量问题时,应及时返工处理,并经检验合格后,方可准铺填新料。②铺料层厚度虚土铺设厚度采用尺杆量测控制,填土料主要是砂砾石料,其铺土厚度控制在30厘米—50厘米,保持填土表面平整是保证铺料均匀、防止超厚的关键环节,如雨后填筑面由于清理而造成许多凹坑,在铺填新料时,应减薄铺料层厚度,以便平凹坑整平。推土机平料过程中,应及时检查铺层厚度,发现超厚部位要立即进行处理。填料与岸坡填筑结合面等交界处应辅以人工仔细平土、夯实。③碾压方法和变数压实机械拟采用推土机、振动碾碾压,沿平行河流方向采用进退错距法碾压。a、单机完成碾压遍数,一般碾压5遍以上或按下式计算:n=B/bn——单机完成碾压遍数;B——碾磙净宽,m;b——碾磙错距宽度,m。b、碾压方向,沿平行沟道方向进行。如特殊条件必须垂直挡墙线碾压时,需经监理人批准。c、分段碾压碾迹搭宽度顺碾压方向约0.2-0.3m,垂直碾压方向应为1.0-1.5m。d、碾压行车速度,一般取1-2档车速。4、质量控制措施1)填筑面上散落的松土、树根、草皮等杂物,应在铺土前,人工清涂干净。2)填筑面应力求均衡上升,如相邻两施工段进度不等,形成高差时,必须限制高差,最大不超过0.8m。3)填筑过程中,要做好防雨措施,每天听取天气预报,雨前应快速压实表面松土,注意保持填筑面平整,以防积水及下渗。4)工作面压实控制指标采用干容量、含水率。最优含水率、干容重控制标准值通过土料击实试验确定,压实度应大于0.90,每200m3 填方取试样一个,要分布均匀有代表性,注明土样位置、高程,并统一登记,以便检查。每层填土压实后经取样测定干容重合格后方可继续铺土,进行下一层的施工。5)测定干容重时,土样应取压实层底部,并量测压实层的厚度,以便下层铺设时及时调整,取样干容重结果,合格率应不小于85%,且不合格样品不得集中,不合格的干容重数值不得低于设计干容重的98%,否则返工。第四节浆砌石施工方案浆砌块石施工:砌体采用M7.5浆砌块石,石料强度要求(30MPa),厚度(50cm),质地均匀,无风化,采用M7.5砂浆砌筑时,上下错缝,缝隙间灌满砂浆。基础每15m设沉降缝一道,用沥青麻絮充填密实。1、测量放样按设计图纸提供的平面位置在砼基础或基坑底面上弹出砌石边线,做为砌石施工控制边线,并按设计断面制作并架设样板架,以此控制砌筑断面。2、基底处理基坑挖后,需整平夯实,对于软基段,要求用抛石,并保证2~6m外侧埋深1~2m递变。施工时,如实际地质、地形情况与设计资料不符,请根据实际情况预以修正。3、立样板、线架砌筑前,要根据砌体的断面做出样板、线架,有关的各部尺寸、变化点的高程要标定在线架与样板上,施工中经常检查、核对,能较好地控制施工质量。所立的样板和线架要稳固,施工中要注意保护。4、拌制砂浆、清洗块石 按施工用砂和水泥,以及所有砂浆标号,通过试验选出砂浆的配合比。砂浆用砂浆拌和机进行拌和,拌和时按分次投料水泥裹砂法施工,工艺如下:将拌和用量70%的水加入拌和机,同时加入全部的砂,拌和15~20秒,加入水泥,拌和30~40秒后再加入剩余的水,拌和50~70秒后出罐使用,拌好的砂浆要有较好的和易性和流动性。直观检查时,用手抓一把砂浆,以指缝不流浆,松手后砂浆团不松散为宜。拌和砂浆的同时,要选择、加工块石,块石宜倒在砂垫层或草垫上,对于有泥污和水锈的块石要进行清洗,对于凹凸不平难用的块石要粗略凿琢,要加工一部分料石,以备在沉降缝和转角处使用。5、砂浆、块石运输砂浆要随用随运,不宜一次拌制过多,以免砂浆凝结影响砂浆的质量。砂浆运输时采用斗车、翻斗车进行。砂浆要倒入灰槽内,严禁随处乱倒。块石用斗车、双轮车或人工抬运至施工地点,卸下时轻起轻落,放于跳板或没有污泥的地方,严禁随意乱砸,以免伤人或砸坏墙体。由高向低运石时要注意安全。6、块石砌筑基础砌筑时,在基底先铺一层砂浆,以挤浆法砌筑。砌石时砂浆饱满,不留有空洞,严禁小石块集中使用,在大石块之间为节省砂浆可用小石块填缝,但要保证石料周围有砂浆包裹,严禁“硬碰硬”,砂浆要仔细捣固密实。砌筑时要分层进行,每80~100cm作为1个分层高度(护坡除外),每个分层高度找平一次。两相邻工作段的砌筑高度差小于1.2m,每天砌筑高度控制在1.0m以内。 砌筑时先砌外圈定位行列,然后砌筑里层,块石需一丁一顺砌筑。砌体隐蔽面的砌缝随砌随抹平,外露面预留2cm深的缝槽另行沟缝。外圈定位行列和转角石,选择表面较为平整、尺寸较大的块石,并长短相间与里层石块交接。上下竖缝错开,无通缝,砌缝宽度不大于3.5cm,且石缝均匀一致。石块交错排布,坐实挤紧,尖锐突出部分要敲除。较大的石块放在底层,每层都选取形状尺寸较为接近、吻合的石块。7、水泥砂浆抹面水泥砂浆抹面的主要部位是蓄水池及渠道立面的水泥砂浆防渗。水泥砂浆抹面时,砂浆应采用细砂和较小的水灰比,灰砂比控制在1:1和1:2之间。抹面砂浆必须单独搅拌,严禁与砌体砂浆混用。当抹面完成和砂浆初凝后,砌体光面应刷洗干净,至少用浸湿物覆盖保持20天,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。8、勾缝砌体隐蔽面随砌随抹平,而外露面则进行认真勾缝,在砌体外露面预留深2cm的缝槽作勾缝之用。勾缝所用砂浆标号不低于砌筑砂浆,缝的形式按设计要求采用。9、养护施工期间,对已完成的砌体经常进行洒水覆盖养护,整个砌体完成后,根据天气状况,定期洒水养护,以保证砌体不失水,提高砌体强度。第五节混凝土工程施工一、混凝土浇筑 1、混凝土浇筑方法由于工期短,混凝土浇筑量较大,而且场地狭窄,整体施工较困难,。采用预拌混凝土、小斗车卸料人工平仓,插入式和平板式振动器振捣的方法进行施工。施工顺序 ⑵混凝土生产流程 二、技术要求1、要求砼厂所用水泥品种及标号选用原则如下:⑴水位变化区的外部混凝土、易受水流冲刷部位的混凝土,应优先选用普遍硅酸盐水泥。⑵位于水下的混凝土和基础混凝土,宜选用矿碴硅酸盐水泥、粉煤灰硅酸盐水泥和火山硅酸盐水泥。⑶选用的水泥标号应与混凝土等级相适应。对于低标号混凝土,当其标号与水泥标号不相适应时,应在现场掺用适量的活性混合材料。⑷建筑物外部水位变化区、溢流面和易遭水流冲刷部位的混凝土,其水泥标号不应低于425号。⑸运至砼厂的水泥,应有制造厂的品质试验报告,试验室须按标准进行复验。2、砂料质量的主要技术要求:⑴砂料应质地坚硬、清洁、级配良好;使用山砂、特细砂应经过试验、论证。⑵砂的细试模数宜在2.4~2.8范围内。⑶砂料中有活性骨料时,须作专门试验论证。⑷天然砂中含泥量应小于3%;人工砂中的石粉含量控制在6~12%(<0.155mm之颗粒),坚固性<10(指硫酸钠溶液法5次循环后的重量损失);云母含量<2%。3、粗骨料质量的主要技术要求: ⑴最大粒径:不应超过钢筋净间距的2/3及构件断面最小边长的1/4;素混凝土板厚的1/2。对少筋或无筋结构,应选用较大的粗骨料粒径。⑵施工中,宜将骨料按粒径分成几个粒径级:·当最大粒径为40mm时,分成5~20和20~40mm两个级。·当最大粒径为80mm时,分成5~20、20~40和40~80三级。·当最大粒径为150(或120)mm时,分成5~20、20~40、40~80和80~150(或120)mm四级。⑶应严格控制各级骨料的超、逊径含量。以原孔筛检验,其控制标准:超径<5%,逊径<10%。⑷粗骨料力学性能的要求应符合国家有关标准。4、凡适于饮用的水,均可用以拌制和养护混凝土。未经处理的工业废水和沼泽水,不得用以拌制和养护混凝土。5、为改善混凝土的性能,提高混凝土的质量及合理降低水泥用量,可在混凝土中掺加的外加剂有:减水剂、加气剂、缓凝剂、速凝剂和早强剂等。应根据施工需要,对混凝土性能的要求及建筑物所处的环境条件,选择适当的外加剂。6、混凝土的水灰比,应根据设计对混凝土性能的要求,由试验室通过试验确定,水灰比最大允许值:受水流冲刷部位不应超过0.50;其余部位不能超过0.60。7、要求砼厂拌制混凝土时,必须严格遵守试验室签发的混凝土配料单进行配料,严格擅自更改。8、要求砼厂拌和设备应经常进行下列项目的检验: ⑴拌和物的均匀性。⑵各种条件下适宜的拌和时间,一般不应少于2.5分钟。⑶衡器的准确性。⑷拌和机及叶片的磨损情况。9、浇筑混凝土前,应详细检查有关准备工作:地基处理情况、混凝土浇筑的准备工作,模板、钢筋、预埋件及止水设施等是否符合设计要求,并应做好记录。10、混凝土的浇筑,应按一定厚度、次序、方向分层进行。浇入仓内的混凝土应随浇随平仓,不得堆积。仓内若有粗骨料堆叠时,应均匀地分布于砂浆较多处,但不得用水泥砂浆覆盖,以免造成内部蜂窝。在倾斜面上浇筑混凝土时,应从低处开始浇筑,浇筑面应保持水平。11、浇筑混凝土时,严禁在仓内加水。若遇到混凝土和易性较差时,必须采取加强振捣等措施以保证混凝土质量。12、不合格的混凝土严禁入仓,已入仓的不合格的混凝土必须清除。第五节植草护坡在平整好的回填土上,进行草种撒铺,并进行浇水养护。本工程草皮护坡是种植草护坡,种植部位在大堤内外坡面。种植要选在气温较低的气温时施工,并且注意洒水养护。工作内容包括修边坡,松土除杂等。1.施工程序边坡修整→松土除杂→种植覆盖→施肥养护 2.施工方法(1)边坡修整:大堤内外边坡修整回填完工后,应进行人工边坡修整,以达到设计边坡。(2)松土除杂:边坡修整好后,需再次用人工将前期夯实的表层土翻松,松土厚度不大于30cm。在松土过程中还应将土层中的杂草物清除干净,并将大块土击碎。(3)撒种覆盖1.草种选择:植草护坡选用生产快,耐旱、耐高温、耐水淹、耐贫瘠、耐酸性、耐碱性,能安全越冬的草种。同时要求护坡草坪根系发达、强劲、密集交叉、覆盖性好等的草种。2.播种方法:鉴于下游坡面较宽,决定采用人工撒播法“撒播前将草种按一定的比例混合均匀,撒种前,沿坝坡横向整排撒播推进。以50m为一播段,每排人间距为1米,撒播过种中严格遵循技术规范和设计草密度。3.草种覆盖,每撒播段完工后,报请监理工程师同意后,及时覆盖坡面表上,再用人工拍压,以使草种稳定,不流失。(4)施肥、养护种草完成后,在规定的时间内应进行施肥和养护,以保证当年出苗和成活率在80%以上。(5)冬季低温播种时,加辣,塑料薄膜保温促苗,防止幼苗冻伤。(6)草块移植铺设法1.铺裁草皮的草源应生长良好,密度高,而且有足够面积的草。 2.草块切成30cm×30cm,厚2-3cm的方块。3.铺设草块可采取密铺或间铺,密铺应互相街接不留缝隙,要求快速成坪,间铺草块,各草块间的缝隙不得超过4-6cm,当草缝隙宽为4cm时,草块必须占草坪总量的70%以上,间隙间回填好草,草块铺设后应压实,浇水。3.草皮护坡的质量要求(1)播种草皮全覆盖率达到90%。(2)密铺草皮无枯死,生长正常,覆盖率达到95%。第六节格宾石笼施工格宾钢丝笼在钢筋加工厂加工制作,施工现场人工分层装填片石,添加20%碎石或砂砾石(土)进行密实充填。块石用自卸汽车运至工地。格宾钢丝笼是采用表面经热镀铝锌合金处理过的低碳钢线材料,编织而成的双绞六角形钢丝网,网目为80mm×100mm。⑴施工前,清理整平基底、坡脚、坡面,并进行夯实。⑵检查格宾网尺寸,包括网孔直径、线径、边线、框线线径。⑶检查合格后,进行组装。用扎线连接,从边缘起连接,每20cm处周线绕2~3周后继续延伸绑扎,成型后,内设八字线进行箱体定型,再将成型箱放入固定位置,与相邻箱体用扎线连接,层箱连接完成后,用木(铁)杆(长6m以上)顺层箱边缘临时固定,以保证层箱体装料后线条流畅。⑷选择质地坚硬、抗风化能力强的片石,粒径150mm~350mm,分层人工进行夯填。夯填时,层箱均匀放置,填料达1/4时,用小碎石或砂砾用钢钎夯密一次,并调整箱体线条。 第七节预制砼管施工本工程管道铺设采用四合一施工法。①工艺流程验槽→支模→下管→排管→平基→稳管→管座→抹带→养护②支模模板内部用支杆临时支撑,外侧用铁钎支牢,模板分两次支设,上部模板等管子铺设合格后再安装。③平基平基砼应振捣密实,砼面作成弧形,并高出平基面2~4cm(视管径大小而定),砼的坍落度采用2~4cm,按管径大小和地基吸水程度适当调整。④稳管先在管口部位铺适量的抹带砂浆,然后将管节揉动到高出设计高程1~2cm,以备安装好的管子自沉,并采用中心线法调节中心与高程。⑤管座管子稳好后,支搭管座模板,浇筑两侧管座砼,补填接口砂浆,认真捣固密实,抹平管座两肩,同时用麻袋球或其它工具在管内来回托动,拉平砂浆。⑥抹带管座砼浇筑完毕后立即进行抹带,使带和管座连成一体,抹带与稳管至少相隔2-3节管子,以免稳管时碰撞管子影响接口质量,抹带完成后随即勾捻内缝。 ⑦管道安装后,必须保证管节的对口间隙不大于10mm。第十章质量保证措施一、质量控制和保证措施1.质量目标1.1质量目标确保本工程达到合同工程标准。全部单位工程均达到部现行《工程质量检验评定标准》的要求。做到各项工程合格,工程一次验收合格率达到100%。本工程质量等级:合格工程;1.2综合评价单位工程为合格工程,观感质量得分率75%以上,技术资料齐全。落实工程合格的措施成立以项目经理为组成的工程质量领导小组,按照分公司总体规范要求,编制本工程的质量实施细节。施工中按实施细则进行操作。重点、难点工程施工方案、施工方法,现场项目经理必须以详细的文字说明和图表向公司汇报,公司将组织科研处、施工技术处等有关部门对方案进行评审和对方案进行修正,修正后的方案,必须经公司总工程师签字认可方可在现场实施。每项工程现场条件、气候条件不具备不允许开工,技术不成熟不允许开工,材料和机具不充足不允许开工。没有批复开工报告不允许开工。 对于技术含量较高的项目,公司将选派有经验的技术人员驻现场帮助工作。赋予现场施工队按设计图施工,按施工规范施工和按程序施工不走样的权利。发现未按设计或质量不符合验收标准的无条件返工。经常针对性地组织学习施工规范和验收标准,开展群众性的质量监理活动,使施工人员人人懂得施工程序,掌握技术标准、验收标准。对材料员、计量员、试验员、测量员进行业务再培训,提高他们的业务素质,充分发挥他们对质量的控制和监督作用。赋予试验员、计量员和质检工程师处罚权。对于偷工减料、不重视不计量、忽视操作要求的单位处以罚款,罚款单送计财部,待验工计价时抵扣。对操作层注重操作技术的教育和学习,对质量好、管理好的工点,组织现场观摩学习;对质量差的工点,组织现场亮相、找差距,促使质量进一步提高。按我公司已获认证的IS09002标准,分解操作细则,统一作好质量的控制和管理,公司将严禁按IS09002质量体系的要求及公司的质量体系程序文件和相关第三方文件的要求,在工程项目中实施,确保每道工序处于受控状态。项目部应根据IS09002标准和质量计划要求,建立质量保证制度,使质量控制工作落在实处。主要质量保证制度如下:质量体系程序文件;质量责任制;技术交底制度;技术管理制度;材料进场检验制度;样板引路制度;施工挂牌制度;过程三检制度;质量否决制度;成品保护制度;质量文件记录制度;工程质量等级评定核定制度;培训上岗制度;不合格控制制度;工程质量事故报告及调查制度;项目区地理位置示意图会审制度等。 2.质量保证体系质量保证体系框图附后。3.项目部与质量有关的各级人员职责3.1项目经理1、项目经理工程项目实施的最终负责人,负责使本工程项目的质量方针、质量目标、质量体系、程序文件及质量计划在工程实施过程中的贯彻执行,对本项目从合同谈判至竣工验收决算进行全过程管理。2、负责组织编制本项目质量计划、施工组织设计、作业指导书,贯彻实施工程建设标准强度性条文;3、负责向班组进行纸、规范、质量、工期、安全等项技术交底,组织对各工序进行质量控制,做好各项质量记录; 4、对施工过程中出现的各项质量问题及时向上级部门报告,并负责实施纠正预防措施,对项目所发生的质量安全事故负责;5、负责组织搞好工程竣工决算及竣工资料整理,做好验收前的各项准备工作,配合进行工程回访工作。3.2技术负责人负责本项目生产技术管理工作,配合项目经理完成上级下达的各项生产、经营指标及质量安全指标。组织本项目部职工学习、贯彻、执行各项技术标准、规程规范及工程建设标准强制性条文,负责编写本项目施工组织设计、技术总结和竣工资料,并提交企业工程技术科及总工程师审批。编写本项目的有关作业指导书,组织进行项目区地理位置示意图会审、技术安全交底工作,对本项目技术管理不善造成的工程质量安全事故负责。积极配合企业内部质量审核,确保质量体系有效运行。3.3施工员认真学习专业技术知识,不断提高自身素质,认真学习领会本项目的招投标文件、合同文件、项目的技术要求,贯彻执行现行国家、行业颁布的各类技术规程、规范及工程建设标准强制性条文;协助编写质量计划,施工组织设计,作业指导书,协助项目经理制订项目施工进度计划,选择施工机械,检查工地有关技术方面的规范、规程执行情况。负责项目区地理位置示意图会审及项目区地理位置示意图标记整理工作; 负责现场测量、放样工作,并作好记录,负责对生产工人技术交底工作,组织现场施工,做好施工日记,对现场质量问题负责;参与隐蔽工程、分部、单元工程竣工验收;协助项目经理搞好各项文件落实工作。3.4质检工程师编写质量管理方面的规章制度,包括项目部内部质量方面的政策、法规、技术标准、施工细则等。负责按照《进货检验和试验程序》、《过程检验和试验程序》和《最终检验和试验程序》组织施工全过程的检验、试验并记录。负责重要物资、工程设备、构配件、新型材料的试验或运行。负责对工程中出现的不合格品进行控制,并制定和组织实施纠正措施。对各厂家提供的产品进行技术性能确认,发现产品不合格时,组织评审,提出处置方案。负责按照《检验、测量试验设备控制程序》要求,管理各种计量设备的使用。标准维修和保养,并按合同要求向业主提供有关技术资料。组织开展QC小组活动和计统技术的推广应用。负责所施工工程的现场管理,落实现场质量责任制,强化现场的文明施工工作。按技术规范、验收规范实施检查工作质量;并向业主、监理和项目经理报告检查结果,对质量不合格的提出处理意见。实施质量一票否决权。督促执行业主和监理工程师关于质量方面的指令和批示。 3.5质检员认真学习质量保证和检验工作的业务知识,不断提高对施工质量的检测能力,贯彻执行现行国家、行业、企业颁布的各类技术标准、规程、规范及工程建筑标准强制性条文;严格执行质量检测制度,熟悉有关检验工序的文件,掌握有关量具、仪器的使用方法;督促操作者严格遵守质量检测制度,帮助分析施工质量问题的原因,对施工中发现的质量问题及时向有关部门和人员反馈;对质量记录的完整性、正确性负责;督促施工过程中的标识管理。试验员负责样品的取样、保管、试验工作,对样品的真实性和试验结果的准确性负责;负责检验、测验、试验仪器设备管理和保养,确保其准确性和正常性;负责试验记录、试验资料的管理和存档。3.6材料员负责根据采购计划和有明确的技术质量和规范要求的订购单,选择合格的供应商,并按质、按量、按期代购; 负责与分承包方签订采购合同,合同中必须注明物资的品名、规格、技术条件和有关技术质量标准及供货期限,对有特殊要求物资必须写明运输、装卸和开箱条件;对不按质,不按量,不按期,不符合相关要求的材料入场负责;负责办理入库手续、分类保管、保养和定期检查,应严格隔离经检验或复验不合格的材料,并做出明显标识;负责经常检查库存的状况,对有保质期要求的物资要及时编制保质期清单提供给有关部门,对超期不及时报告,或对逾期未经检验合格就发放材料,造成质量事故负责。3.7安全员研究本项目中的工程对质量和安全的要求,根据安全要求制定安全控制制度。负责编制本项目、安全目标及相应的安全、控制制度,并将上述文件送业主及本企业主管部门审批。向项目经理部成员介绍该工程项目的安全控制制度,负责指导和保证安全控制制度的实施。研究本单位或外单位过去在某类似工程中存在的安全问题,提出施工中安全管理工作重点。从安全控制角度出发,对施工组织计划提出安全方面的建议。3.8生产工人认真学习企业质量保证制度,积极参加质量培训和班质量保证活动,掌握施工工艺流程,掌握作业指导书,并按作业指导书规定要求操作;严格执行项目区地理位置示意图要求及技术交底要求,按操作规程认真进行自检,对由于不按工艺流程和操作规程等主观原因造成质量事故和不合格项负责; 一旦出现质量问题应及时向班组长、施工员或项目经理反映,对不及时反映问题造成不合格项负责;合理使用、精心维护保养施工设备,确保其处于完好和合格状态;4.保证工程质量的措施4.1项目管理制度的质量保证1、项目部必须执行国务院《建设工程质量保证条件》、建设部颁发的《工程建设标准强制性条文》、部颁布的行标以用本企业的工程质量保证办法。2、项目部必须执行企业按ISO09000标准建立起来的质量保证体系文件的所有规定。3、项目部必须执行企业按ISO9001标准建立起来的质量保证体系文件的所有规定。4、项目部必须落实岗位责任制,执行施工过程“三检制”,搞好每道工序确认签证手续,执行施工合同有关质量要求的各项规定。4.2施工技术管理工作的质量保证4.2.1技术性文件和资料管理技术性文件和资料主要包括:技术规范、施工项目区地理位置示意图、设计文件、监理通知、设计变更、技术性会议纪要、施工图会审纪要、技术交底记录、施工报告、竣工资料等。技术性文件和资料的编制、审核、批准、发放、更改、保管、归档执行本企业的质量体系文件《文件和资料控制程序》及相关规定。项目实施过程中技术文件及资料由各职能部门和项目部保管,项目竣工验收后,全部送交企业档案保管。 4.2.2施工组织设计审批施工阶段的施工组织设计,是确保工程质量、进度、安全、效益的先决条件,是生产计划、施工部署的依据,施工组织设计的依据是施工图、合同条件、机械设备状况、材料供应状况等。施工组织设计由项目部项目总工组织编写,报企业技术管理部门组织审核,经企业总工程师批准,然后方可上报监理人和业主审批。4.2.3施工图会审项目部收到施工项目区地理位置示意图和设计文件后,应分发给项目部有关技术部门和个人,并组织阅图会审。阅图阶段:项目经理、项目总工、测量人员、质检人员、施工人员收到项目区地理位置示意图及设计文件后,应组织对项目区地理位置示意图文件详细阅读,熟悉了解设计意图,核对工程量、材料规格、型号、数量、设计尺寸、标高、坐标等数据是否有差错、矛盾,对发现的问题进行归纳、记录,以便会审时讨论。会审阶段:会审由项目总工主持,相关部门人员参加,对施工图阅图阶段发现的问题,进行讨论,并形成纪要。会审纪要应包括:会审时间、地点、主持人、参加仁义部门及人员(签名)、会审提出的问题及解决办法、形成的意见或结论、记录人等。会审资料由项目管理部门负责整理。项目施工技术管理部门应根据会审记录,将施工图中存在的问题整理形成书面材料,以文件形式报监理或设计部门研究解决,得到答复后加以实施。4.2.4技术交底 高层技术交底:由企业总工程师向项目总工程师、项目经理、主要技术管理部门进行交底。高层技术交底的内容:主要侧重工程设计意图和工程特点、施工方案、主要的质量、安全技术措施、主要工期保证措施,准备推广的新技术、新材料、新工艺等。中层技术交底:由企业技术管理部门向项目总工、有关职能部门的技术人员进行交底。中层技术底内容:主要侧重工程施工组织、质量安全具体措施、主要施工项目区地理位置示意图技术要求的解释、项目应执行的规程、规范、标准、各工种之间的协调配合及注意事项。基层技术交底:由项目总工向现场施工人员、生产工人进行交底,基层技术交底应做到具体、详细。基层技术交底内容“主要侧重经批准的施工方案、质量,安全技术措施,各种操作规程、现场作业指导书内容、质量记录要求、质量检查验收要求、施工进度安排、班组分工协调”等注意事项。施工人员及生产工人详按上一级的交底要求进行施工,不得擅自更改施工方案和交底内容的工艺要求,若有必要进行更改时,须取得交底人的同意。4.2.5技术措施施工技术措施是根据施工组织设计所规定的基础原则编制的技术文件,一般技术措施由项目总工审查、确认;主要工程项目的技术措施,特别是采用新技术,新材料、新工艺、新设备时,应先由项目总工组织有关人员审查,必要时还应组织专家论证,经项目总工签字确认并报企业技术管理部门备案方可实施。4.2.6技术复核 施工阶段是否按技术交底、施工图、技术操作规程、作业指导书的要求实施,以及实施效果是否符合要求,企业技术管理部门应适时对项目部有关方面技术复核,以避免造成质量事故或隐患。如适时复核原材料、半成品、成品构件质量;建筑物测量定位的轴线、高程;预留孔洞、埋件的位置及尺寸;混凝土的配合比、外加剂掺量、养护条件;钢筋、模板的制作及安装质量;构件的焊接质量等。4.2.7技术资料的质量保证施工过程搞好施工技术日记,把施工过程中执行有关技术文件、设计文件、设计修改等存在的问题及处理意见;工程材料临时替代及有无质量的影响,质量事故的调查、分析及处理意见等,在施工日记中应全部记录下来。按现行有关工程质量评定标准,及时搞好单元工程的质量评定的自评工作,积极与工程监理、政府质量监督部门配合,及时搞好单元工程质量的复评工作,按规定审核签字备案。工程竣工后,在合同规定的时间内,按建设工程有关验收规程。及时编制工程施工管理工作报告、竣工图及备查资料,其中包括:工程质量评定资料;重大事故处理记录;设备产品出厂资料、项目区地理位置示意图说明书、测绘验收、安装调试、性能鉴定及试运行等资料;各种原材料、构件质量鉴定、检查测试资料等。4.3物质供应的质量保证4.3.1物质采购的质量保证对器材物资的采购应严把质量关,选择合适的供方,对供方质量保证能力、信誉、售后服务等先进行调查,根据现场提供的采购计划,IS09002标准建立起来的质量保证体系文件中的“采购控制程序”文件的规定,以满足现场施工的需要。A、入库根据工程预算材料用量和施工进度计划,编制物资采购计划报上级部门审批。 项目经理部根据经营处的物资采购合同采购材料,如工程急需或其他特殊原因需在名录以外选择承包方,则必须进行评定,并报上级部门审批,批准后方可采购。构件、材料、零配件入库存前,材料员要对物资材料名称、生产厂名、数量、质量等级、规格、进场日期等进行核查,必要时会同施工员、质检员、安全员、共同验证并开具验收单据,做好材料进场原始记录,同时还要作好跟踪记录。对于无质量保证文件或资料不完全的,材料规格、数量缺短或持怀疑待定待给的构件材料,材料员有权拒收,不得输入库丰收手续。对经检验发现不合格材料,材料员应及时采用书面形式向供货单位报告,做好不合格品记录和标识,并上报上级部门经批准后,降级使用、调换或输退货手续。所有进场入库存物资必须附有质保书或合格证,并按《关于检验与试验项目的规定》中“检验与试验项目一览表”的要求进行检验,检验批量、用于何处并由检验人员签字。顾客提供的产品材料也应验收后入库存,并填写“顾客提供产品进场记录”。因工程急需材料,须紧急放行的要报上级部门批准,同时等待送检的结果。对进场材料的检验和试验状态进行标识,以标明四种状态中的那一种状态。B、保管 现场库存材料应按总体平面布置要求分类堆放整齐,库存内储存保管的材料要因地制宜搭设架空层分类摆放,保持室内整洁,标识清晰。不同的零配件和材料根据不同情况采取相应措施保护、保养,及时清洗、上油、防止挤压破损,防止锈蚀、变质。易燃、易爆、有毒等危险品应单独存放,并备有消防措施,库存内严禁吸烟等。所有材料都须按规定设标识牌,书写标识所用材料应不易脱落,标识牌的尺寸应地而宜。材料应建立健全原始和各种台帐,填写好材料保管明细表格,来料原始凭证要妥善保存。C、发放按材料预算控制各类材料发放量。根据领料单发料,其中水泥、五金类物资由施工员签发限额领料单,材料员照单发料。领、发料时要做到双方共同过磅、检尺、点数、检查品种与质量、填写原始记录。根据材料性质应遵循先进先发、后进后发的原则,以避免材料长期存放而变质。入库物资原则上不允许外借,杜绝先用后领式用白条代替领料单的作法,特殊情况由项目经理批准方可实施。 4.3.2器材验收的质量保证器材验收包括数量、品种、规格、型号的检查,器材质量的确认,根据质量计划要求,对不同器材分别采用抽检或全部检查的方法检验,对不合格品进行处置,如采用退货式降级使用等,以确保工程施工质量。4.3.3器材仓库管理的质量保证根据工程所有器材的具体情况,项目部制订严格的器材仓库管理质量责任制,搞好产品的标识管理,以保证工程所涉及的器材的入库、保管、发放、退库等工作都有章可循,避免器材供应上出现差错,以确保工程施工质量。4.4质量检验工作的质量保证项目部在工程施工过程中,应按国家标准、行业标准、企业标准、设计项目区地理位置示意图、技术文件、工艺文件、以及施工合同规定的其他技术条件等,对工程施工过程进行质量检验,包括器材检验、工序(含隐蔽工程)检验、竣工检验、其中工序检验严格执行“三检制”。4.4.1现场施工组织的质量保证现场施工组织是质量保证体系中十分重要的环节,关键是要抓好过程控制、落实质量责任制以及不合格品的控制。(1)严格执行企业按ISO9002标准建立起来的质量保证体系文件中的“过程控制程序”文件的规定,使与工程质量有关的活动和过程处于受控状态。(2)根据项目部各级人员职责,层层落实质量责任制,实施奖罚制度,提高操作者的工作责任心。 (3)严格执行企业按IS09002标准建立起来的质量保证体系文件中的“不合格品控制程序”文件的规定,施工中任何人发现不合格,均应及时上报,经核查确认后,应对不合格品进行处置,制订并实施纠正和预防措施,严格执行企业质量保证体系文件中的“不合格品控制程序”文件,确保工程质量保证体系文件中的“不合格品控制程序”文件,确认工程质量满足规定的要求。4.4.2保证质量的试验措施A、试验方案项目经理部设立试验室,重点为试验设备。试验室配试验工程师1名,试验员2名,需要试验项目所需仪表及设备配齐。B、工作职责承担水泥、钢材、粗细骨料、石材、混凝土、砼及砂浆配合比设计、土壤标准击实及品质的鉴定和送检。监督、指导试验人员的试验工作。作好复查工作,配合监理作好现场质量的抽查、复查工作。填写试验报告及各类试验数据台帐记录。对各类试验仪器数据及计量仪表的管理、标识及送检。制定试验制度、纪律、组织学习试验项目的试验步骤、方法。C、检验试验计划项目试验项目检验方法检查数量 序号1水泥标准稠度、抗压强度、抗折强度、安定性、细度、凝结时间送检、厂家试验报告抽检2钢筋屈服点、抗拉强度、伸长率、冷弯、化学分析、可焊性试验送检、厂家试验报告抽检3砌块抗压强度、抗折强度、抗冻送检、厂家试验报告抽检4砂子颗粒级配、密度、表面密度、细度模数、含泥量、有机物含量送检抽检5卵石颗粒级配、密度、表观密度、含泥量、空隙率、强度送检抽检6砌筑砂浆稠度、分层度、抗压强度送检、现场检抽检7普通砼坍落渡、表现密度、抗压强度、抗冻、弹性模量、抗渗、抗弯、干缩送检、现场检抽检4.4.3检测质量保证措施由公司中心试验室(均有资质)派员组成工地试验室,所开展的试验项目在资质证书规定的范围之内。做到检测人员持证上岗,严格按操作规程进行检测试验,确保检测数据准确可靠。配齐仪表,保障工作环境,建立健全各项规章制度。 认真贯彻执行国家行为标准及本单测试中心的质量管理手册。主动与建设单位和监理建立通畅的信息渠道,及时改进和提高试验工作质量。保证检测工作的第三方公正性,不受任何行政干预。4.4.4关键项目和关键部位的质量保证措施1)土方工程在填筑施工中,严格施工参数展开施工,并做到机械相互匹配,实现机械化一条龙作业,确保路基土方密实度,确保堤坝、路基床质量。分层填筑,控制含水量在最佳含水量的±2%之内,分层最大松铺厚度不大于30cm,最小不小于8cm,采用水平分层法施工,由低处向高处分层填筑,分层验收。施工中做到严格按施工规范做,严格按设计做,严格按监理的要求做。软土路基地段,严格按设计方法处理,确保基底质量。2)渠道工程开工前,进行施工测量,准确确定渠线中桩、边桩的位置和高程,同时准确确定各跌水的边界及高程控制线,填方渠道每填筑2~3层时重新放出渠线中桩,保证填筑宽度。渠道开挖或回填时,对于上部熟土尽量先行挖除后,另存地方,最后尽量将其推放在渠两侧边坡表面。 渠道填筑施工前,取代表性土样,按现行试验规范对填料进行各项试验,求得土场土样的最大干密度和最佳含水量,并选择路段进行压实试验,确定正确的压实方法、各类压实设备的类型及组合工序、最佳组合下的压实遍数以及压实层厚度,用以指导土方施工时的压实施工。在填方路段,认真进行基底处理,清除表层杂物,并做填前压实处理,压实度满足规范要求。对于大型机具难以压实的地方,采用小型振动夯分层夯实或碾压,试验人员全过程旁站监督。3)砌体工程砌体垫层夯拍密实,平整后砌筑。浆砌砖采用挤浆法施工,做砂浆饱满,无空洞,确保砌筑质量。材料选用强度满足要求,砌体砌筑前应洒水润湿再用于砌体工程。4)砼工程A、质量保证措施严把原材料进场关,不合格材料不进场,进场材料要以醒目标志牌分规格堆放,当材料有变化时,要及时调整配合比。施工要准确控制施工配合比,通过每天检测数据分析及时调整施工配合比。拌和站做到没有通知配合比不得开盘,操作人员无权改变配合比,发现问题及时反映或停机;要做好冷料计量、颗粒分析验证,保证计量准确;严格掌握拌和温度和拌和时间。砼浇筑要避开雨天进行。施工日平均气温低于0℃时,应按冬季施工措施执行。 认真按照要求的质量检测项目、频率进行检测控制。B、质量通病预控措施对质量通病的研究和治理是搞好整个工程质量的关键所在,以下就结构物表面粗糙等质量通病的预控措施叙述如下。结构物表面粗糙由于对其外观质量不重视、模板质量、施工工艺、拆模时间和拆模方式不合适而造成表面粗糙通病,为防治这类质量通病,在施工过程中采取以下预控措施。提高质量意识,加强工作责任心,强调结构物是整体质量的一部分,外观质量的精美是管理水平和操作人员素质的代表。模板设计要做到结构合理,并有适合的强度和刚度。同时;要加强加工和加固水平。控制合适的拆模时间,选择合适的拆模方式。选择合适的混凝土配合比,即要满足强度要求,又要有利于外观质量。加强振捣和保养。4.4.5保证质量测量控制措施A、测量控制方案项目部设现场精测队,负责中线、高程控制测量,精测队归口施工技术质量部管理,采用全部仪、经伟仪和精密水平仪进行导线点、中线、高程的复测和联测,公司精测队对中线、高程进行复测,确保中线位置、方向、结构物位置和高程准确。 各队设专职测量员1人,按精测队的导线点进行本工程的中线、高程测量和各结构物的放样。采用闭合导线法控制测量。采用水准仪进行水准导线测量。测量精度等级;导线1线;水准点:四级测量平差方式:按条件平差。B、测量工作责任划分1)项目部精测队职责组织测量人员参加接桩并进行工程及其相领工程导线点、水准点的复测或联测。对排水、路面进行平面和高程控制测量,对路面标高和曲线进行定测。组织区段测量人员进行贯通测量和竣工测量及永外桩橛的埋设。对区段测量资料进行复核,对测量工作进行督促、检查和指导。2)队测量组职责负责本队结构物放样、导线点和水准点的复测。负责本队管线线路中心、路面中心点的测设和轮廓线进行放样。在开工之前对本队管段的纵横断面进行复核,施工中定期对正在施工的线路中线、横断面及高程进行检测。3)测量员职责 负责本工程的日常测量工作,包括标高、结构尺寸及测量控制。对于路基每填一层进行中线、高程和横断面的测量。对于排水工程除了对基础放样外,每次立模时协助立模工班对墩台中心和高程进行校核。对于其它结构物,除进行整体放样外,对于每一分部施工前进行结构物的高程尺寸进行师长检测。保护各种桩橛及重要桩橛护桩的放设。负责本管区临时工程的测量工作。C、保证措施配齐测量人员、测量仪器、测量用具及交通工具。测量仪器用专用库房存放,专人保管、专人专用。各种测量仪器定期送有资格的计量单位进行检测,检修,确保仪器表精度。测量原始资料必须记录真实、清楚,不得涂改,记错需要重写的应在记错的数字上划一杠作废,将正确的写在下面。坚持换手复测制度。各种测量资料必须保存完整,整理成山,分类分项归档。 第十一章冬、雨季施工技术措施1.雨季施工措施1.1雨季施工技术措施1、做好现况地面及沿线设施排水和疏通。2、做好设置在路基两侧的排水沟。3、注意收听天气预报,专人收集天气预报资料,施工生产安排尽量避开大雨天气。4、施工时缩短工作段落长度。5、混凝土开盘前及时测试砂石含水率,确定好施工配合比,严格控制混凝土塌落度,浇筑混凝土前要随时掌握天气情况,避开大雨,以防雨水破坏新浇筑的混凝土面层。6、施工现场材料堆放地应略高于其它地方,并根据材料的要求码放,以防材料被浸泡。7、现场建立的水泥库要做水泥地面,地面要高于室外地坪。白灰应堆放在地势较高的地方,在白灰下侧铺塑料薄膜。钢材堆放场地应铺天然级配砂石,并垫方木,不得沾上淤泥和被水浸泡。8、机电设备就采取防雨、防潮措施,并应安装接地与漏电保护装置,专业人员要求经常巡视,雨后应对塔基、外架子等全面检查,确保无沉降后方可使用。9、雨季回填土应严格控制回填土的含水量,已填好的土如遭水泡,应把稀泥全部全部清除后晾干,方可进行下道工序施工。 10、脚手架底部地基要找平夯实,垫好通板,做好排水,防止积水而造成脚手架下沉。1.2防暑降温措施1、在炎热季节,要做好防暑降温工作,行政卫生组应有专人负责此项工作,配置专职卫生人员。2、要保证清凉饮料的供应好发放保健药品,现场应有医务人员值班就诊,并配备值班车。3、工地设开水供应站,以保证施工人员的水分补充。4、饮食要卫生,饭菜要可口,确保职工身体健康。5、春季施工遇到气温高时,应调整休息时间,中午休息时间延长,以错过烈日酷晒时间。2.冬季施工措施由于本工程施工期面临冬季施工期,所以在本工程在结构施工过程中,所以对工程冬季施工制定相应的施工措施。2.1技术指导措施由专业技术人员直接指导施工班组进行冬季施工的技术要求。对现场全体施工人员进行冬季施工技术及安全措施技术交底。2.2混凝土冬期施工1、冬期浇筑的混凝土掺负温复合外加剂时,应根据温度情况的不同,使用不同的负温外加剂。且在使用前必须经专门试验及有关单位技术鉴定。2、 冬期施工前应制定冬期施工方案,对原材料的加热、搅拌、运输、浇筑和养护等进行热工计算,并应据以施工。3、混凝土在浇筑前,应清除模板和钢筋上的冰雪、污垢。运输和浇筑混凝土用的容器应有保温措施。4、运输浇筑过程中,温度应符合热工计算所确定的数据,如不符时,应采取措施进行调整。采用加热养护时,混凝土养护前的温度不得低于2摄氏度。5、冬期施工平均气温在-5摄氏度以内,一般采用综合蓄热法施工,所用的早强抗冻型外加剂附有出厂证明,并要经试验室试块对比试验后再正式使用。综合蓄热法宜选用32.5号以上普通硅酸盐水泥或R型早强水泥。外加剂应选用能明显提高早期强度并能降低抗冻临界强度的粉状复合外加剂,与骨料同时加入,保证搅拌均匀。6、冬施养护:模板及保温层,应在混凝土冷却到5摄氏度后方可拆除。混凝土与外界温差大于20摄氏度时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。7、混凝土试块除正常规定组数制作外,还应增设二组与结构同条件养护,一组用以检验混凝土受冻前的强度,另一组用以检验转入常温养护28d的强度。8、冬期施工过程中,应填写“混凝土工程施工记录”和“冬期施工混凝土日报”。2.3砌体工程冬季施工1、砌体施工时在砌筑前,应清除砖块上的冰霜,不能浇水,砌筑用砂浆要严格控制用水量,拌制砂浆所用的砂子中不得含有冰块和直径大于10mm的冻结块; 2、冬期使用的砖要求在砌筑前清除冰霜,水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于1cm的冻块,材料加热时,砂加热温度不超过40℃,水加热不超过80℃。砖正温时适当浇水,负温即要停止,可适当增大砂浆稠度。3、冬期不应使用无水泥砂浆,砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温或装饰有特殊要求的工程不得掺盐;砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案的规定。4、采用掺盐砂浆砌筑时,砌体中的钢筋应预先作防腐处理,涂防锈漆两道。2.4抹灰工程冬季施工抹灰工程冬季施工时应符合下列规定:1、冬期施工室内砖墙抹混合砂浆应采取保温措施(包括所使用的各种材料不得受冻),涂抹时,砂浆的温度不宜低于+5℃。2、室内抹混合砂浆工程施工的环境温度不应低于+5℃。故需事先做好室内的采暖保温和防寒工作。3、用冻结法砌筑的墙,应待其解冻后,而且室内温度保持在+5℃以上方可进行室内抹混合砂浆工作。不得在负温度和冻结的墙上抹砂浆。4、冬期施工要注意室内通风换气(排除湿气)工作,应设专人负责定时开闭门窗和测温工作。抹灰不得受冻。2.5其它措施1、在冬季施工中,搅拌棚内要悬挂砂浆配合比标准牌,公布当天的最低气温、砂浆配合比、抗冻剂掺量及砂浆的稠度。 2、冬季施工时,要采取防滑措施。大雪后必须清扫干净,注意清洁彻底。对塔吊、操作平台等的基础应进行一次普查,防止地基冻融沉陷造成倾斜倒塌。3、现场火源,要加强管理,使用焦炭炉、煤炉等,应注意通风换气,防止煤气中毒。4、现场内的各种材料、模板、乙炔瓶、氧气瓶等存放场地要符合安全距离要求。第十二章成品保护措施1.成品保护组织措施成品保护管理制度,应在整个施工过程中执行,此项工作应由项目部建立“成品保护管理小组”。抽调责任感强、善于管理的人员组成。实行分段管理,每段管理员对所负责段的每道工序完成的产品进行检查,做好记录,对产品做好“谁施工谁负责”。如果该产品遭到破坏,管理员应对行为人作记录备案,对造成损失者应承担赔偿责任和受到经济处罚。如果管理员未发现破坏者或未记录在案的,造成损失应由管理员承担。做好施工人员的思想教育工作,增强所有施工人员的成品保护意识,提高施工队伍的整体素质。施工中应加强重点部位,重要设备和管件部分的保护工作,专业工长必须做出技术交底,提出成品保护措施,交由成品保护管理员看管,预防损坏,确保质量。 2.成品保护技术措施2.1水泥保护1、水泥进场后必须及时入库,避免雨淋和污染。2、挂牌堆码。3、在施工过程中应严禁踩踏,并派专业看护,严禁其他工程施工人员损坏。2.2模板成品保护1、模板在组装和拆运时,均应人工传递,要轻拿轻放,严禁摔、扔、敲、砸。2、模板的组装应按照配板设计规定,安装过程中,应及时固定。在砼施工过程中,要派专人看护模板,防止车辆冲撞、碾压模板,确保标高及平整度符合要求。2.3砼工程成品保护1、砼在浇筑后必须加强养护和看护,终凝前及前期养护时不得上人行走和作业。2、模在规定拆模时间内不得进行拆除,避免砼产品出现却楞掉角,影响砼产品外形质量。2.4构件安装工程1、构件在运输和堆放时,不同型号分别堆放。堆放场地要平整夯实,堆放时构件与地面间留有一定的空隙,并有排水措施,防止移动或倾倒。 2、各类构件安装在未经检验合格前,防止人为损坏;经检验合格后,防止其它因素撞击损坏。第十三章工期保证措施1.施工总体计划安排原则1、根据合同段工程范围内各主要工程项目数量,在保证合同工期的提前下,运用网络计划技术,统筹兼顾,合理地投入该工程的资源(劳力、机械设备、材料、资金等)2、在保证工程质量、施工安全的基础上,优化资源配置,挖掘设备潜力,确保优质、高效地完成任务。3、以组织均衡法施工及流水施工为基本方法,对控制影响工期的单项工程迅速组织施工,掀起施工高潮,为每个施工环节创造有利条件。4、优化施工方案,采用先进技术和工艺,加快施工进度。2.施工计划的实施在总的施工进度计划实施过程中,先将总体施工进度计划分解成月进度计划,再在月进度计划的基础上分解成周进度计划,施工应严格按进度计划实施。遇特殊情况未能完成周进度计划或月进度计划时,应根据情况采取加班或增加人力物力的方式,在下一个进度计划周期内补足完成,使进度计划能按原定目标得以延续而不致发生重大更改。施工进度计划的控制,见施工进度计划控制流程框图。 3.确保工期的措施3.1保证人员、施工装备满足施工需要的措施1、根据本工程的特点,我公司将此工程列为重点工程,从人员上、设备上、技术上、物质上优先考虑,满足人员、设备、工期需要。2、在施工中执行动态管理,所需技术工种和施工机械,在施工高峰期,考虑增加部分民工,如设备不足:1)可从公司范围内调配;2)企业法人赋予项目经理有购买部分中小型机械的权利,大型机械经批准亦可购买;3)企业法人与项目经理之间有包保合同。并采取 进度控制流程框图 相应的调整和加班加点的措施,以保证工期完成。3、拟投入本工程设备上场后,施工项目不完工不得调离本工程。4、由物资设备部负责上场设备的管理。确保施工设备和车辆的完好率,提高出勤率。5、设备部门备足易损零配件和常用维修设备,指定专职维修人员驻工地维修,发现问题及时更换。6、加强对该工程的领导和管理,健全施工协调制度。7、选派有丰富施工经验,良好组织才能,高度责任心的同志担任项目经理。集中专业技术骨干,组织过硬的施工队上线施工,项目经理部及领导班子的各专业管理人员,全部由我总公司委派组建。8、实施项目经理负责制推行针目标管理,在施工项目管理体制上,采取项目经理负责制。充分发挥项目经理的工作能力,充分地向项目经理授权,使其有权处理施工中出现的问题。制订方针目标,层层分解下达执行。9、健全施工协调制度,保证“条条施工渠道畅通”,如坚持施工班组的工会制度,项目经理统一指挥权限、调茺交班安全质量检查制度和领导现场办公制度等等。从而保证工程顺利施工,按期完成。3.2保证进度技术措施1、除满足上述施工人员和设备外,用网络法宏观控制,定期和不定期进行检查,以开工程例会的形式分析原因并制定措施,调整资源,优先考虑控制工程进度的关键是人、财、物、设备。 2、合理安排和组织施工,消除被控制和制约因素,把被控制时间压缩到最短。作好施工设备,做好开工前的技术准备工作,认真核对设计项目区地理位置示意图。组织测量人员复测现场中线、水平、边桩和桥址,校对控制桩和水准基点,组织各管理人员进行调查工程施工情况和有关施工技术交底和岗前培训。为主体工程施工创造条件。3、加强机械维修保养,提高机械完好率和生产率。4、搞好材料供应,疏通材料供应渠道,确保材料供应不影响施工。5、各工序实施平行作业。6、加强质量控制,督促检查有关人员及时做好原始记录的记载和整理,消除质量而耽误工期。7、学习吸取新技术,新工艺、新材料,提高劳动生产率,缩短工期。以指导施工和技术攻关为核心,及时协调处理解决施工中出现的施工技术问题,经常开展预想活动,及时处理施工中出现技术问题。8、加强基层施工单位管理,优化劳动组合,因人派工,各显其能,提高劳动生产率。9、强化内容管理,关心职工生活,办好工地职工之家,提高出勤率。10、加强与监理工程师、业主和设计部门的联系,听取他们对施工意见和要求。11、竣工阶段抓紧编好竣工资料。第十四章安全文明施工措施一、安全及文明施工措施 本工程安全生产目标是:确保工程施工无伤亡事故。因此,必须坚持“安全第一,预防为主”的工作方针,从思想上、组织上、技术上、经济上四个方面进行保证。1.安全施工管理体系1.1组织体系项目部成立以项目经理为核心的安全生产组织体系。安全生产组织体系框图如后图所示。1.2安全生产责任制为认真贯彻《劳动法》和安徽省的劳动安全生产管理法规,落实“企业负责,行业管理,国家监察,群众监督”的安全生产管理体制,在成立安全生产组织体系后明确项目经理在生产中对所管的工程项目的安全生产负直接领导责任,必须组织落实安全技术管理的各项措施,规章制度,严格执行安全技术交底和重要设施设备交接验收使用制度;组织员工学习安全技术规范操作规程,定期组织安全检查。分管副经理协助经理做好安全工作。项目总工对本项目劳保和安全技术工作负总责,结合本项目制定和贯彻实施具体安全技术措施。施工员、队长(工段长)对所管辖的分部分项工程安全生产负直接责任,应认真落实施工方案中安全技术措施,针对施工生产任务特点向作业班组进行详细安全技术交底,并随时检查实施情况,安全员应执行有关方针、政策、法令、法规、规范、标准,做好宣传教育和管理工作,经常深入现场指导、监督和检查,掌握安全生产情况。1.3项目各职能部门主要职责 在建立组织体系的同时明确生产经营部门要合理组织生产,加强现场平面管理,贯彻生产安全规章制度和施工组织设计,建立安全生产,文明生产秩序,技术部门要按照国家有关安全技术规范标准、规程,提出相应的安全技术措施,对不安全因素提出安全技术改进措施。机管部门对一切机电设备、运输和施工机械安全工作负责,经常检查、维修、保养,确保运行。财务应按规定将安全措施 费用计划列入生产财务计划,专款专用,确保安全措施和安全活动经费的落实。劳资教育部门将员工培训纳入计划做好新工人(包括民工),特殊工种工人的安全技术培训、考核、发证工作。保卫部门负责本项目安全保卫、消防工作。形成全面安全生产组织体系,确保安全生产。2.安全生产思想保证坚持“安全第一”的思想,认真贯彻党和国家的安全生产的方针、政策,克服生产和安全“两张皮”现象,把安全与生产统一起来,建立“生产必须安全,安全促生产”的辨证关系,严格贯彻“管生产必须管安全”的原则。2.1安全生产的思想教育进行思想教育,目的是为安全生产奠定思想基础,一是加强思想路线方针政策的教育,提高全体职工对安全生产重要意义的认识,不断提高管理人员和职工的政策水平和自觉执行安全生产方针政策和法规。二是加强劳动纪律的教育,使广大职工懂得严格执行劳动纪律对实现安全生产的重要性。2.2安全技能和法制教育项目部所有职工必须具备安全基本知识,接受安全知识和法制教育,每年按规定学时进行安全培训。2.3安全技能教育项目部应根据工种专业特点,实现安全操作,安全防护必须具备的基本技术知识要求,每个职工应熟悉本工种、本岗位专业安全技术知识。必须进行专门的安全技术培训,并经考试合格持证上岗。 3.安全管理技术保证措施3.1安全管理技术措施1、实行逐级安全技术交底,开工前,项目总工将工程概况、施工方法、安全技术措施等情况向全体职工进行详细交底,施工负责人(项目经理)、施工员要按工程进度定期或不定期向参加施工人员进行安全技术交底,班组每天要对工人提出施工要求,作业环境的安全交底。安全技术交底必须按分部、分项工序进行,做到有针对性。2、精心做好各分部的施工方案,不断优化环境。根据工程项目分部工程所处位置及地质、水文条件、气候、工程结构的要求,结合施工力量配置情况合理制定安全技术措施,安排工程施工,控制疲劳作业,保持操作工心情舒畅,特别对施工中噪音、粉尘必须严格控制,减少影响,保证生产人员处于最佳状态,达到人、机、环境的统一。3.2严格执行安全生产规范标准根据项目工程任务列出以下主要规范、标准:《工程建设强制性条文》;《建筑安装工程安全技术规程》;《市政建筑安装安全技术工作规程》;《建筑施工安全检查评分标准》;《高处作业安全技术规范》;《施工现场临时用电安全技术规范》;《建筑安全工人安全技术操作规程》等。3.3加强施工现场的安全管理、检查落实工作施工前安全措施的落实检查,主要是根据施工方案提出的安全措施,贯彻落实情况进行检查,使安全措施落实到实处。 施工过程中的安全检查在施工过程中的安全检查分为定期检查各专业性、季度性等检查,定期检查主要是了解掌握整个施工安全管理情况,安全技术状况,为完善安全生产控制坟墓,搞好安全生产提供依据,对隐患提出整改和预防措施,确保安全生产。专业性检查主要是对专业性较强的安全技术状况进行检查。季节性检查主要是针对自然环境的变化特点所进行检查,提出整改措施。检查主要内容:一查思想:即检查施工各级管理人员、技术干部和工人是否树立“安全第一,预防为主”的思想;二查制度:即查安全生产制度及规范、标准、规章的落实情况;三是措施:即查是否按安全技术措施交底执行和安全设施落实情况;四查隐患;查隐患是减少事故发生有效方法在施工过程中,对查出的事故隐患难与提出整改措施,整改责任人,限时整改。从而不折不扣地执行规范和操作规程,始终抓预防落实工作,保证达安全生产的目的。在施工中坚持全员、全过程、全方位、全天候的“四全”动态安全管理,不断提高安全生产水平。4.安全生产的经济保证安全生产经济保证是应按有关规定和本项目所列措施费等提取费用,保证安全防范设施配齐、到位,职工劳保用品及时发放,同时对安全生产实行奖罚制度。4.1安全生产防范措施的执行经过批准的安全生产防范具有技术法规的作用:必须认真执行遇到因条件变化或考虑不同尺寸应按规定及时修正、变更。施工中各种安全设施,防护设置应列入任务点,落实责任到班组或个人并实行验收制度。项目总工、安全技术人员要经常深入工地检查安全生产防范措施的实施情况,及时纠正违反规定的行为。4.2加强劳保保护工作 根据不同工种的配备相应的安全防护用品,向参加本项目建设的所有人员发放安全帽和相应的安全用具,作业过程应注意的问题如下:1、进入施工现场人员必须强制带安全帽。2、对坑井口、预留洞口必须设置围栏、盖板或架网。3、在交叉处要设置安全行车标志,夜间作业灯光要足,目标清楚,避免施工人员受外来车辆意外受伤。4、注意工地机械设备的机械技术状态,常维护保养,完好率达95%以上。5、注意工地用电管理:线路架设要规范,派专人电工负责管理,并应注意安装漏电保护器。4.3实行安全生产奖罚制度本项目在下达生产任务的同时,必须同时下达安全指标,检查考核评价,伤亡事故控制率,安全设施完好率,尘毒浓度合格率,职工安全技术培训及程序,安全技术措施经费提出使用等监督考核办法和奖罚办法。安全生产与职工荣誉和经济利益挂钩,实现奖罚分明。5.安全生产专项管理及安全保证措施5.1施工用电安全1、支线架设配电箱的电缆线应有套管、电线进出不混乱,大容量电箱上进线加滴水弯;支线绝缘好,无老化、破损和漏电;支线应沿电杆架空敷设,并用绝缘子固定; 2、现场照明一般场所采用220V电压。危险、潮湿场所和金属容器内的照明及手持照明灯具,应采用符合要求的安全电压;照明导线应用绝缘子固定。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在脚手架上;照明灯具的金属外壳必须接地或接零。单相回路的照明开关必须装设漏电保护器;照明灯具,室外距离地面不得低于3m,室内距地面不得低于2.4m。3、架空线架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上;架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路要求。架空线一般应离地4m以上,机动车道为6m以上。4、电箱(配电箱、开关箱)电箱应有门、锁、色标和统一编号;电箱内开关电器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好。无积灰、杂物,箱体不得歪斜;电箱安装高度和绝缘处理等均应符合防火规定;电箱内应设置漏电保护器,适用合理的额定漏电动作电流进行分级配合;配电箱应设总熔丝、分熔丝、分开关; 配电箱的开关电器应与配电丝或开关箱一一对应配合,作分路设置,以确保专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和用电设备的实际负荷相配;金属外壳电箱应作接地或接零保护;开关箱与用电设备实行一机一闸一保险;同一移动开关箱严禁配有380V和220V两种电压等级。5、接地接零接地体可用角钢、圆钢或钢管,但不得使用螺纹纲,其截面不少于48mm2,一组2根接地体之间间距不小于2.5m,入土深度不小于2m,接地电阻应符合规定;橡皮线中黑色或绿、黄色线作为接地线。与电气设备相连接的接地或接零线截面最小不能低于2.5mm2多股铜芯线;手持式用电设备应采用不小于1.5mm2的多股铜芯线;电杆转角杆、终端杆及总箱、分配电箱必须有重复接地。6、中小型机具使用安全加强施工机具设备的安全管理,具体措施如下:a、手持电动机具①专人管理、清洁、润滑、摆放平稳、整齐。脚手架专人搭设、支撑牢固;②必须单独安装漏电保护器;③防护罩壳齐全有效; ④外壳必须有效接地或接零;⑤橡皮电线不得破损。b、电焊机①有可靠的防雨措施;②一、二次线(电源、龙头)接线应有齐全的防护罩,二次线应使用线鼻子;③有良好的接地或接零保护;④配线不得乱拉乱搭,焊把绝缘良好。c、水泵①电源线不得破损;②有良好的接零保护装置;③应单独安装漏电保护器,灵敏可靠。d、搅拌机①搭设砸、防雨、防尘操作棚,使用前固定牢固,不用轮胎代替支撑,移动时先切断电源。启动装置、离合顺、制动器、保险链、防护罩齐全完好,使用安全可靠,搅拌机停止使用料斗升起时,挂好上料斗保险链,维修、保养清理时切断电源,均设专人监护。②钢丝绳在一个节距内断丝数达到10%,表面磨损或腐蚀使钢丝绳的直径减少7%或者钢丝绳出现压扁,绳径局部变大或变小,绳股、丝挤出,笼状畸变等,均达到报废标准,必须更换新钢丝绳。 e、蛙式打夯机两操作,操作人员戴绝缘手套和绝缘胶鞋,操作手柄采取绝缘措施,夯机停用要切断电源,严禁在夯机运转时清除积土。f、钢筋切断机①使用前查看刀片安装是否正确。固定刀与活动刀间水平间隙以0.5-1mm为宜。②必须确认空载试运转正常后方能投入使用。③断料时,必须将钢筋握紧,应在活动刀片后退时,把钢筋送入刀口,以防止钢筋末端摆动或弹出伤人。④切短钢筋时,必须用钳子夹紧送料。⑤严禁切断规定范围外的钢材,烧红的钢筋以及超过刀刃硬度的材料。拉直圆盘钢筋时,卷扬机前应设置防护挡板,或将卷扬机与冷拉方向成90度,且应用封闭式的导向滑轮,冷拉场地应禁止人员通行或停留。冷拉场地设置警戒区,装设防护栏及警告标志。冷拉钢筋应缓慢均匀,发出锚卡具有异常,要先停车,放松钢筋后,才能重新进行操作。5.2防火安全1、工地建立防火责任制,职责明确。设专职防火干部和专职消防员,建立防火档案。2、按规定建立义务消防队,有专人负责,订出教育训练计划和管理办法、防火措施。 3、施工现场配备防火设施,消防设备的型号、功率满足消防任务需要并逐期检查、检验,使其始终处于良好待命状态。严禁使用过期的灭火器,电焊作业严格遵守“十不准”的规定。4、建立动用明火审批制,划分级别,明确审批手续,并有监护措施。5、焊割工作应严格执行“十不准”及压力容器使用规定。6、危险品押运人员,仓库管理人员和特殊工种必须经培训和审证,做到持有效证上岗。5.3重视抢险救灾安全工作工程施工可能遇大风和高水位的威胁,危险性大,要重视气候的变化,对安全生产的影响,确保灾后能正常工作,工程万一发生事故,现场务必争分夺秒地抢救,及时排除不该发生的事故,抢救要及时,把损失减少到最低限度,并及时上报。5.4安全保护用品的使用1、安全帽必须经有关部门检验合格后方能使用;正确使用安全帽并扣好帽带;不准使用缺衬、带及破损安全帽。2、安全带必须经有关部门检验合格方能使用;安全带使用两年后,必须按规定抽检一次,对抽检不合格后,必须更换;安全带应储存在干燥、通风的仓库内,不准接触高温、明火、强碱酸或尖税的坚硬物体;安全带应高挂低用,不准将绳打结使用;安全带上的各种部件不得任意拆除;更换新绳时要注意加绳套。5.5安全信号施工区必需设置如下信号:标准道路、报警、危险、安全、提示及控制等,并对所设置的信号定期检查、维护、发挥其作用。1、沟槽管涵施工的安全措施 开挖遵守安全生产制度,安全操作规程及各项安全技术措施和操作规程,作好安全技术交底,加强安全检查。凡进入现场施工人员,应经过安全教育,具备一定的安全知识并与项目安全部门签订有关安全施工的责任合同。基槽开挖时,施工机械之间应保持一定安全距离,机械挖土与人工清基,支撑、支护要轮换作业面,运输车辆出入口设安全岗,安排专人指挥。边坡支护要求及时支护方案进行,沟槽四周不准停放和行驶施工机械或车辆,不准堆放材料,以防边坡超载失稳。加强沟槽及四周建筑物的监测,异常情况及时报告并进行处理。沟槽四周用明显警示标志及护栏全封闭,并设置夜间警示灯。施工机械专座操作,机电设备由专人维修保养。沟槽内操作人员要戴安全帽,穿长统胶鞋,沟槽内平基浇筑、管道吊装时设专人调度指挥,确保底下操作人员安全。2、砌体工程施工的安全措施砍砖或敲打片石应向内以免碎片落下伤人。超过胸部以上的墙面,不得继续砌筑,必须及时搭好架设工具,不准用不稳定的工具或物体在脚手板面垫高工作。从砖垛上取砖时,应先取高处后取低处,防止垛倒砸人。3、钢筋工程施工的安全措施展开盘圆钢筋时,两端要卡牢,以防回弹伤人。拉直钢筋时,地锚要牢固,卡头要卡紧,并在2m区域内严禁行人。 在深坑绑扎钢筋和安装骨架,必须搭设脚手架和马道。冷拉钢筋时,卷扬机前应设置防护挡板。冷拉钢筋应缓慢均匀,发现锚卡异常,要先停车,放松钢筋后,才能重新进行操作。4、混凝土工程施工的安全措施装卸、洒铺及翻动水泥材料时,操作人员应站在上风侧,轻拌轻翻,减少粉尘。混凝土操作人员在施工中应穿工作服,戴上口罩等防护用品。搅拌机设置应符合操作规程,电动机应设有开关箱,并应装漏电保护器,停机不用或下班后,应拉闸断电,并锁好开关箱。在制作钢筋及安装钢筋时,注意加工机械安全及钢筋绑扎时的安全。安装模板时,注意模板工程的安全。使用震动器的作业保同,应穿胶鞋和戴绝缘手套,震捣设备应设有开关箱,并装漏电保护器。在脚手架上施工,应注意高空作业安全,脚手架上必须有护栏,并且脚手架要牢固,遵守脚手架施工的安全规范。夜间浇筑砼时,应有足够的照明设备。5、模板工程施工的安全措施模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆。拆除模板严禁在同一垂直面上操作。拆除时应膛片拆卸不得成片松动和拉倒。 拆除平台、楼层板的底模时,应设临时支撑,防止大片模板附落伤人。严禁站在悬臂结构上面敲拆底模。已拆除的模板,支撑等应及时运走,并清除钉子,以防伤人。6.安全会议的时间安排制度为确保各面施工安全技术措施的顺利实施,经理部由项目副经理具体负责安全工作。经理部每月一次,施工段、队每旬一次,工班一日一次进行安全检查,发现问题及时处理,并将处理意见记入检查记录中,对重大问题要发隐患通知书,要求采取对策,限期整改,进行复查。总之,通过各种的安全管理,努力实现安全生产目标,无事故发生。二、文明施工1.文明施工的意义1、文明施工是现代施工的客观要求;2、文明施工是施工企业各项管理水平的综合反映;3、文明施工是企业竞争开拓市场的需要。2.文明施工内容2.1严格劳动纪律、遵守操作和安全规程每天施工前,如开班交底会,由工长布置当天的施工内容、操作要求和应注意的问题,严格执行操作规程;建立安全生产责任制,进行安全交底、安全教育和安全宣传,严格执行安全技术措施。 2.2施工现场布置合理1、按施工总平面布置图设置各项临时设施;2、施工机械按施工平面图布置的位置和线路调配;3、施工现场道路保持畅通,排水系统处于良好的使用状态;4、严格按照施工组织架设施工现场的用电线路;5、设置夜间施工照明设施,必须符合施工安全的要求。2.3优化施工现场的场容场貌1、施工现场必须设置明显的标牌;2、施工现场的管理人员应配戴证卡,并便于识别;3、设置沟井坑穴的覆盖物和施工标志;4、施工现场大门场地和材料堆场应平整坚实;5、经常清理和清扫,以保持场容场貌的整洁;6、临时工作、生活设施应符合卫生、通风、照明、排水等要求;2.4严格遵守国家有关环境保护的法律规定各级人员应严格遵守国家有关环境保护的法律规定3.文明施工措施3.1组织管理措施 施工现场应成立以项目经理为组长,项目副经理、项目技术负责人、各工区负责人、生产、技术、质量、安全、消防、保卫、材料、环保、行政卫生等管理人员为成员的施工现场文明管理组织。3.1.1个人岗位责任制文明施工管理按专业、岗位、工程位置场地等分片包干,分别建立岗位责任制度。3.1.2经济责任制把文明施工列入单位经济承包责任制中,将“包、保”检查与考核相结合。3.1.3检查制度工地每月至少组织两次综合文明检查,按专业、标准全面检查,按规定得出结果,制表张榜公布。施工现场文明施工检查是经常性的管理工作,也可采用定期检查与随时抽查相结合;集体检查与个别检查相结合等方法,组织实行班组自检、互检、交接检制度,要做到自产自清、日产日清、工完场清的标准管理。3.2开展“5S”活动在施工现场开展文明施工竞赛活动,围绕“5S”进行,即对施工现场各生产要素所处状态不断地进行整理、整顿、清扫、清洁和素养。1、整理:对施工现场现实存在的人、事、物进行调查分析,按照有关要求区分需要和不需要,合同布设,把施工现场的不需要的和不合格的人、事、物及时处理。 2、整顿:通过上一步整理后,把施工现场所需要的人、机、料按照施工现场平面布置图规定的位置,并根据有关规范、标准、科学合理地安排布置和堆放,使人才合理使用,物品合理定量,实现人、物、场所在空间上最佳结合,从而达到科学施工,文明安全生产,提高效率和质量。3、清扫:主要是对施工现场的设备、场地、物品勤加维护打扫,保持现场环境卫生、干净整齐、无垃圾、无污物,并使设备运转正常。4、清洁:就是维护整理、整顿、清扫是前三项活动的继续和深入。职工要注意个人卫生,而且要注意精神文明;要进一步消除施工现场的空气粉尘、噪声、水源污染,达到规定要求。5、素养:就是努力提高施工现场全体职工的素养,养成遵章守法和文明施工的习惯。开展“5S”活动,要特别注意调动全体职工的积极性,自觉管理,自我实施,自我控制,贯彻施工全过程、全现场,由现场职工自己动手,创造一个整齐、清洁、方便、安全和标准的施工环境,使全体职工养成遵守规章制度和操作规程的良好风尚。开展“5S”活动,必须领导重视,加强组织,严格管理。要将“5S”活动纳入岗位责任制并按照文明施工标准检查,评比和考核,坚持PDCA循环,不断提高施工现场的“5S”水平。3.3合理定置1、把全工地施工期间所需要的物在空间上合理布置,实现人与物、人与场所、物与场所之间的最佳结合,使施工现场秩序化、标准化、规范化,是体现文明施工水平的重要因素。2、合理定置在保证施工顺利的前提下,尽量减少施工用地,利用荒地,尽量减少临时设施工程量。在施工现场定置过程,要按照企业关于劳动保护、质量、安全、消防、保卫、场容、料具、环境保护、环境卫生等施工管理标准、规定等要求,一次定置到位。 3、定置管理:对场地布局划分进行定置,使区域内秩序井然,物品堆放整齐、规范;按施工平面布置施工机械;对工具箱、工位器逐个编号后按规定位置有序摆放;各类库房应按有关要求予以定置;进行质量保证点定置和安全定置;注意搞好环境净化和美化;充分发挥色调作用,按规定的统一标准颜色绘制器械定置图和标牌等。3.4加强目视管理1、生产任务和完成情况公开化;2、有关的规章制度和工作标准上墙公布,展示清楚;3、以清晰的、标准化的视觉显示信息落实定置设计;4、生产作业控制手段形象直观、使用方便;5、现场各种物品的码放和运送标准化,易于“过目知数”;6、统一着装,实行挂牌制度;7、现场色彩运用标准化,以利职工身心健康。3.5文明施工设施1、施工现场、生产、生活用临时设施,要按文明施工要求设置。2、拟定在对外交通比较方便处设一个安全防护大门,按标准做成彩门,装饰美观,以充分体现施工企业的风貌。3、根据现场施工场地布置情况,设置临时公共厕所(有化粪池,用砖砌)。 4、在施工现场布置安全标志、标语,在施工大门口布置平面布置图,注明工程概况及各种制度要求。5、布设各类安全防火设施。6、场区道路要平整、坚实、畅通、排水良好、无灰尘、有较完好的照明设施。7、在施工现场设一垃圾站,集中垃圾,派专车运到垃圾处理场或按要求进行掩埋或焚烧处理。三、环境保护措施环境保护是生态平衡的保证,是我国重要国策,为了减少或避免施工对环境的破坏,采取措施如下:1.实行环保目标责任制把环保指标以责任书形式层层分解到各施工队和个人,列入承包合同和岗位责任制,建立一支懂行善管的环保自我监控体系。加强施工管理,实行文明施工,对互不干涉污染的废弃物,需排放时,必须经过处理,并经有关部门同意后送到指定地点掩埋或销毁。施工的工程废料垃圾及时清理并运弃于规定地点进行处理。2.加强检查和监控工作要加强检查,加强对施工现场粉尘、噪声、废气的监测和监控工作,与文明施工现场管理一起检查、考核、奖罚,及时采取措施消除粉尘、废气和污水的污染。3.保护和改善施工现场的环境、进行综合治理 一方面施工中要采取有效措施控制人为噪声、粉尘的污染和采取技术措施控制污水、噪声污染;特别注意弃渣与泥浆水不能流入民房;另一方面要与当地干群搞好关系,人人都要文明,保护环境。4.采取措施减少污染1、施工现场垃圾渣土要及时清理出现场。2、指定洒水车定时洒水清扫,形成制度,防止道路扬尘。3、对袋装水泥、白灰等易飞扬的细颗散体材料,应库内存放。室外临时露天存放时,必须下垫上盖,严密遮盖防止扬尘。4、车辆行驶不猛拐,不急刹车,经常洒水,卸土后注意关好车箱门,场区和场外安排人清扫洒水,基本做到不洒土,不扬尘,减少对周围环境污染。5、禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草各种包皮等和及其他会产生有毒、有害烟尘的恶自气体的物质。6、工地的临时厕所、化粪池应采取防漏措施,冲水设施要齐全,保持卫生清洁。5.场地清理和弃碴处理1、弃碴处理在施工现场地设一垃圾站,集中垃圾,派专车运至垃圾处理场或按要求进行掩埋或焚烧处理。2、场地清理工程完工后,对临时建筑设施拆除要彻底,对占用工地要恢复原貌,保证施工现场不留垃圾和杂土,工完场清,达到环境优美、清洁。 附件一:拟投入本标段的主要施工设备表拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(kw)生产能力用于施工部位备注1洒水车1二汽20124000L路面2自卸车EQ34015一汽201010T路基3振动压路机YZ16B2洛阳2013125125KW路基、路面4挖掘机E2404成都20101471m3路基5轮式装载机30B2成都2000751.1m3坡改梯、路基6砼搅拌机JDY3502成都20107.50.35m3砌体工程、路面砼7发电机1成都201040全过程8潜水泵HW2010成都20122.275m3/h沟渠、路面9旋耕机1GQZ-365S2大连2012350.24-0.6公顷/h11钢筋弯曲机GW501成都20124.4水塔、泵房12路面切割机BFS80/1001德国20116.6道路工程13平板振动器N-78成都20121.5路面14插入式振动器HZ6X-5015成都20121.1沟渠、路面15振动梁HZL-G4成都20122.5路面16打夯机HW708成都20133.5沟渠、道路17交流电焊机30KVA1成都2013钢筋砼工程 附件二:拟投入本标段的试验和检测仪器设备表拟投入本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1全站仪南方ED-3002广州201320测量2水准仪S32广州201215测量3经纬仪J22天津2012120测量4水准仪DS33广州2012170测量5钢尺50m5成都把施工6塔尺30m5成都把施工7盒尺5m5成都只施工8线坠0.5kg10成都只施工9袖珍计算器PC-E5004上海台施工 附件三:拟投入本标段的劳动力计划表拟投入本标段的劳动力计划表单位:人工种按工程施工进度阶段投入劳动力情况管理人员254342普工202515302020机械工524554石工535443钢筋工544534泥工203027201815 附件四:计划开工日期、完工日期和施工进度网络图计划开工日期、完工日期和施工进度网络图序号工程名称施工总工期:180天1河道治理   2新建堤防   3格宾挡墙   4互岸及互脚   6养护及整治   7竣工验收           附件五:施工总平面图值班室施工总平面图职工宿舍守卫室项目经理室财务科办公室技术科安全科仓 库施工地点食 堂材料堆放场厕所消防配电房实验室加 工 场 附表六:临时用地表用途面积(平方米)位置需用时间安全科30项目规划区内至工程结束办公室40项目规划区内至工程结束技术科40项目规划区内至工程结束项目经理室25项目规划区内至工程结束仓库60项目规划区内至工程结束车辆停放处及修理200项目规划区内至工程结束职工住房300项目规划区内至工程结束加工厂450项目规划区内至工程结束厕所50项目规划区内至工程结束砂石料堆放地150项目规划区内至工程结束其他600项目规划区内至工程结束 合计1945'
