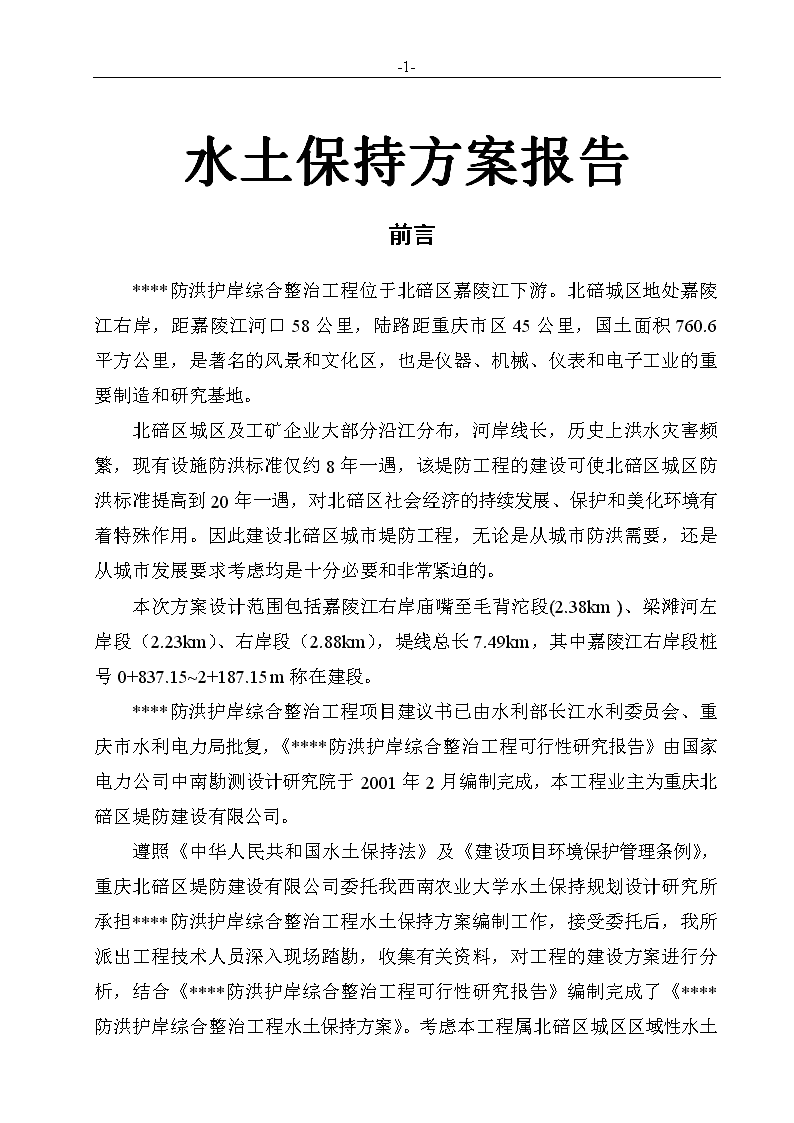

'-IV-水土保持方案报告前言****防洪护岸综合整治工程位于北碚区嘉陵江下游。北碚城区地处嘉陵江右岸,距嘉陵江河口58公里,陆路距重庆市区45公里,国土面积760.6平方公里,是著名的风景和文化区,也是仪器、机械、仪表和电子工业的重要制造和研究基地。北碚区城区及工矿企业大部分沿江分布,河岸线长,历史上洪水灾害频繁,现有设施防洪标准仅约8年一遇,该堤防工程的建设可使北碚区城区防洪标准提高到20年一遇,对北碚区社会经济的持续发展、保护和美化环境有着特殊作用。因此建设北碚区城市堤防工程,无论是从城市防洪需要,还是从城市发展要求考虑均是十分必要和非常紧迫的。本次方案设计范围包括嘉陵江右岸庙嘴至毛背沱段(2.38km)、梁滩河左岸段(2.23km)、右岸段(2.88km),堤线总长7.49km,其中嘉陵江右岸段桩号0+837.15~2+187.15m称在建段。****防洪护岸综合整治工程项目建议书已由水利部长江水利委员会、重庆市水利电力局批复,《****防洪护岸综合整治工程可行性研究报告》由国家电力公司中南勘测设计研究院于2001年2月编制完成,本工程业主为重庆北碚区堤防建设有限公司。遵照《中华人民共和国水土保持法》及《建设项目环境保护管理条例》,重庆北碚区堤防建设有限公司委托我西南农业大学水土保持规划设计研究所承担****防洪护岸综合整治工程水土保持方案编制工作,接受委托后,我所派出工程技术人员深入现场踏勘,收集有关资料,对工程的建设方案进行分析,结合《****防洪护岸综合整治工程可行性研究报告》编制完成了《****

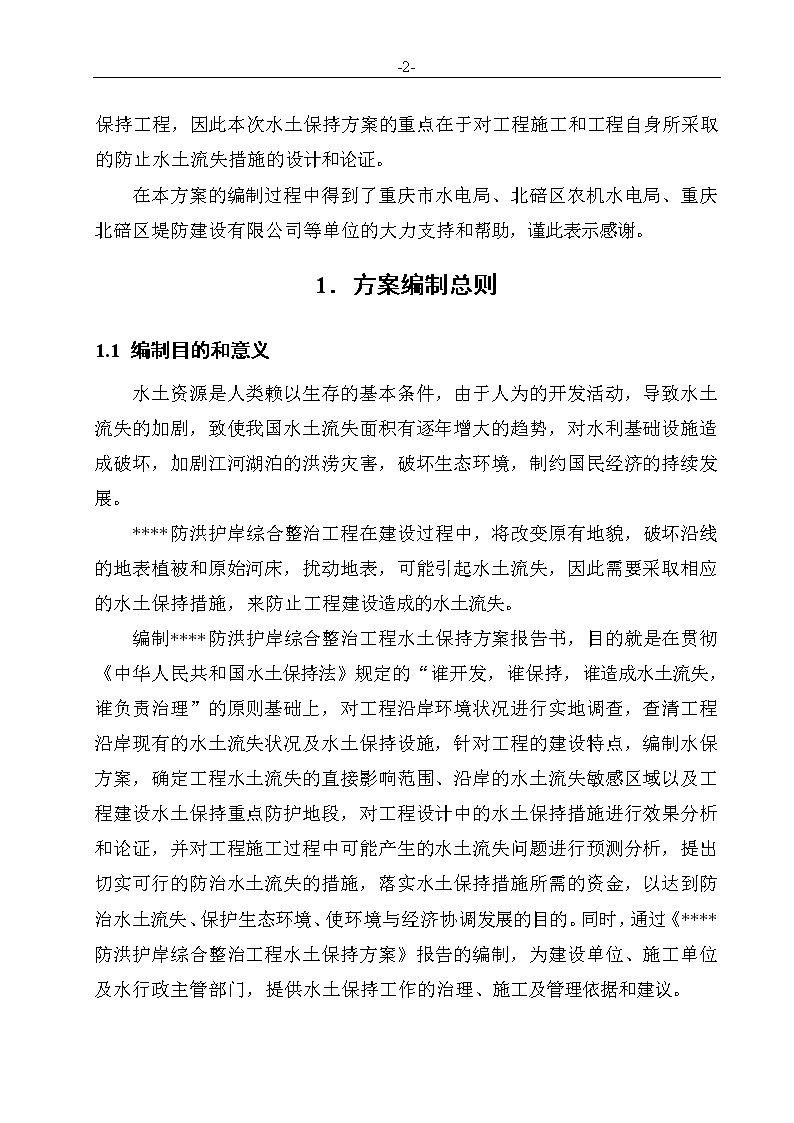

-IV-防洪护岸综合整治工程水土保持方案》。考虑本工程属北碚区城区区域性水土保持工程,因此本次水土保持方案的重点在于对工程施工和工程自身所采取的防止水土流失措施的设计和论证。在本方案的编制过程中得到了重庆市水电局、北碚区农机水电局、重庆北碚区堤防建设有限公司等单位的大力支持和帮助,谨此表示感谢。1.方案编制总则1.1编制目的和意义水土资源是人类赖以生存的基本条件,由于人为的开发活动,导致水土流失的加剧,致使我国水土流失面积有逐年增大的趋势,对水利基础设施造成破坏,加剧江河湖泊的洪涝灾害,破坏生态环境,制约国民经济的持续发展。****防洪护岸综合整治工程在建设过程中,将改变原有地貌,破坏沿线的地表植被和原始河床,扰动地表,可能引起水土流失,因此需要采取相应的水土保持措施,来防止工程建设造成的水土流失。编制****防洪护岸综合整治工程水土保持方案报告书,目的就是在贯彻《中华人民共和国水土保持法》规定的“谁开发,谁保持,谁造成水土流失,谁负责治理”的原则基础上,对工程沿岸环境状况进行实地调查,查清工程沿岸现有的水土流失状况及水土保持设施,针对工程的建设特点,编制水保方案,确定工程水土流失的直接影响范围、沿岸的水土流失敏感区域以及工程建设水土保持重点防护地段,对工程设计中的水土保持措施进行效果分析和论证,并对工程施工过程中可能产生的水土流失问题进行预测分析,提出切实可行的防治水土流失的措施,落实水土保持措施所需的资金,以达到防治水土流失、保护生态环境、使环境与经济协调发展的目的。同时,通过《****防洪护岸综合整治工程水土保持方案》报告的编制,为建设单位、施工单位及水行政主管部门,提供水土保持工作的治理、施工及管理依据和建议。

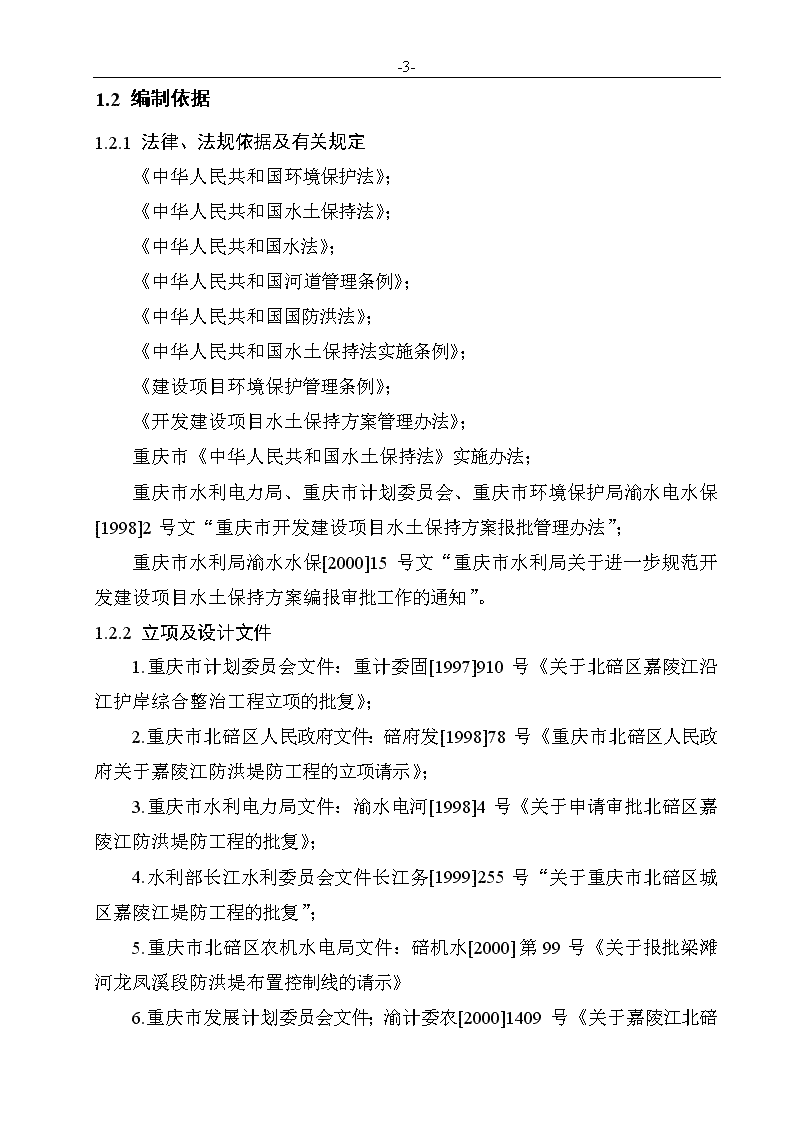

-IV-1.2编制依据1.2.1法律、法规依据及有关规定《中华人民共和国环境保护法》;《中华人民共和国水土保持法》;《中华人民共和国水法》;《中华人民共和国河道管理条例》;《中华人民共和国国防洪法》;《中华人民共和国水土保持法实施条例》;《建设项目环境保护管理条例》;《开发建设项目水土保持方案管理办法》;重庆市《中华人民共和国水土保持法》实施办法;重庆市水利电力局、重庆市计划委员会、重庆市环境保护局渝水电水保[1998]2号文“重庆市开发建设项目水土保持方案报批管理办法”;重庆市水利局渝水水保[2000]15号文“重庆市水利局关于进一步规范开发建设项目水土保持方案编报审批工作的通知”。1.2.2立项及设计文件1.重庆市计划委员会文件:重计委固[1997]910号《关于北碚区嘉陵江沿江护岸综合整治工程立项的批复》;2.重庆市北碚区人民政府文件:碚府发[1998]78号《重庆市北碚区人民政府关于嘉陵江防洪堤防工程的立项请示》;3.重庆市水利电力局文件:渝水电河[1998]4号《关于申请审批北碚区嘉陵江防洪堤防工程的批复》;4.水利部长江水利委员会文件长江务[1999]255号“关于重庆市北碚区城区嘉陵江堤防工程的批复”;5.重庆市北碚区农机水电局文件:碚机水[2000]第99号《关于报批梁滩河龙凤溪段防洪堤布置控制线的请示》
-IV-6.重庆市发展计划委员会文件;渝计委农[2000]1409号《关于嘉陵江北碚城区段沿江防洪护岸整治工程有关问题的复函》;7.《嘉陵江防洪堤北碚区段可行性研究水文设计报告》(长江委长江上游水文水资源勘测局);8.《****防洪护岸综合整治工程可行性研究报告》(国家电力公司中南勘测设计研究院);9.《北碚区城市总体规划文本》(1995-2020);10.重庆市北碚区堤防建设公司“关于委托编制****防洪护岸综合整治工程建设项目水土保持方案的函”。1.2.3采用技术标准《开发建设项目水土保持方案技术规范》(SL204-98);《水土保持综合治理规划通则》(GB/T5772-1995);《水土保持综合治理技术规范》(GB/T16453-1996);《土壤侵蚀分类分级标准》(SL190-96);《防洪标准》(GB50201-94);《水土保持综合治理效益计算方法》(GB/T15774-1995);《城市防洪工程设计规范》(CJJ50-92);《堤防工程设计》(GB50286-98);《堤防工程地质勘察规程》(SL/T188-96);《小型水利水电工程碾压式土石坝设计导则》(SL189-96);《水利水电工程施工组织设计规范》(SDJ338-89)。1.3编制原则依据建设项目水土保持有关标准、规范和工程的建设内容,确定水土流失的防治责任范围,按照“因地制宜,因害设防,重点治理与一般防治兼顾”的原则,采取符合有关技术规范要求的各项水土保持措施,使其满足工程措施与生物措施相结合、治理与土地利用相结合的要求,并形成项目建设水土保持综合治理体系,做到技术上可行、经济上合理、尽量减少工程水土流失量、实施后具有明显的生态环境效益。
-IV-2.项目及项目区概况2.1工程概况2.1.1项目名称****防洪护岸综合整治工程2.1.2项目建设位置北碚嘉陵江防洪堤工程位于嘉陵江下游右岸,地处北碚城区,水路距重庆朝天门汇合口58公里,陆路距重庆市区45公里。其地理位置为东径106°26`,北纬29°52`。2.1.3建设性质新建。2.1.4工程总投资工程总投资为19621.78万元。所需资金50%是申请国家水利建设款及市政费用,其余资金由本工程业主为重庆北碚区堤防建设有限公司自筹解决。2.1.5主要技术经济指标主要技术经济指标如表2-1-1。表2-1-1主要技术经济指标项目单位数量项目单位数量堤防工程等别等四设计防洪标准年/遇20工程建筑物级四开挖土石方量万m316.74工程轴线总长Km7.49填方量万m3243.1永久性占地M2430667滨江路路面净宽m30工程拆迁范围M223384投资估算万元19621.78占用耕地M21020002.2建设规模及防治责任范围2.2.1建设规模(1)工程基本组成
-IV-北碚城区分布在嘉陵江与梁滩河两岸,根据规划北碚城市防洪工程堤线总长13.05km,本次可行性研究设计范围堤防长度7.49km,包括嘉陵江右岸毛背沱至庙嘴2.38km,梁滩河滴水岩下游右岸2.88km、左岸2.23km。其中嘉陵江右岸毛背沱至庙嘴段桩号0+837.15~2+187.15m正在建设,本次可行性研究设计只将其纳入工程范围,并将挡墙顶马道宽由原设计2m加大至4m。嘉陵江右岸堤型主要为浆砌石挡墙及砂砾石防洪堤,最大堤高42.5m;梁滩河两岸除局部地段为砂砾石护岸堤外,大部份为坡脚防护、坡面整治、坡顶防洪墙的组合防洪护岸型式,最大护岸提高20.0m,最大防洪墙高9.0m。各段工程情况如下:A.嘉陵江右岸庙嘴至毛背沱段(上游段)该段全长2.380km,其中桩号0+837.25~2+187.15m段长1.350km属在建工程,以防洪墙顶外边缘线为堤防轴线,轴线紧靠长江委批准的II-1线,堤型为加筋挡土墙上设计沙砾石防洪堤,加筋挡土墙部位已施工。为了减轻加筋挡土墙上负荷,高程192.00m处马道宽由原设计宽2m增加至4m,堤坡采用1:1.75的缓坡并设高防浪墙;该段护坡上部布置亲水台阶,并每隔250m设置2m宽的人行下河梯道。其中桩号0+837.15~1+850.55堤型为加筋挡土墙+沙砾石防洪堤+单层房屋兼防浪墙;桩号1+850.55~2+187.15堤型为加筋挡土墙+沙砾石防洪堤;桩号2+187.15~2+380为客运码头段,堤型为C15细石混凝土砌块石挡土墙上设沙砾石防洪堤,墙基础置于沙砾石地基上,挡土墙墙外另设抛石护脚。下游段堤线由在建段堤线顺延40m后,通过半径300m的圆弧线使堤线与规划桥梁顺接,并经桥下、污水处理厂后与梁滩河左岸防洪墙轴线在毛背沱处连接;其中桩号0+000.00~0+264.51m段堤型为岸坡顶防洪墙,桩号0+264.51~0+837.15m段堤型为C15细石混凝土砌块石挡土墙上设沙砾石防洪堤。从桩号2+044.94处设8m宽的汽车码头至客运码头高程183m。客运码头段高程192.00m处设宽2m的马道,高程183.00m至堤顶间设2处宽6米的梯道,高程183.00m至高程175.00m间设1处宽50m的梯道,高程175.00m挡土墙外设宽10m抛石护脚。
-IV-滨江路位于防洪堤顶,路面中心高程为203.30m~203.00m,宽27m,由外至内依次为兼有防浪作用宽3.0m的单层房屋、3.0m宽人行道、1.5m宽绿化带、15.0m宽车行道(双向四车道,中间设宽1.0m的隔离带)、1.5m宽绿化带、3.0m宽人行道。人行下河梯道沿堤线共布置7座。其中在规划污水处理厂段桩号为0+346.13m及中间段沿堤面至挡土墙、沿上下游方向至河床桩号分别为0+569.44m、0+796.35m、1+501.88m、1+975.95m、2+114.15等六处设宽2m的人行梯道;在客运码头段桩号为2+308.79m设1座50.0m的上下旅客人行梯道,高程183.00m至堤顶分设2座宽6.0m的人行梯道。下河汽车码头布置有3处,在桩号0+153.06处防洪墙上设10.0m宽的开口;在建段桩号1+850.55m处设有下河汽车码头,192.00m高程以上沿防洪堤坡面设置宽8.0m、纵坡8%的汽车坡道与下段连接;另桩号2+044.94处设置1座宽8.0m的下河汽车坡道至客运码头,滨江路到高程192.00m纵坡8%、高程192.00m到高程183.00m纵坡10%,高程183.00m平台端头设回车弯。桩号0+837.15~1+817.15m段于挡土墙顶防洪堤面布置亲水台阶,台步宽60cm、高34cm,用干砌条石砌筑,边坡1:1.75,每约450.0m设有上滨江路人行梯道。亲水台阶范围每隔约225.0m布置一座宽2.0m的检修台阶,踏步为宽30cm、高17cm。桩号0+153.06m处,防洪墙留10.0m宽缺口,保留现有简易公路,待货运码头建设时,再结合货运码头设计下河汽车道;桩号1+991.39m处由滨江路向下游方向沿坡面布置连接在建挡土墙外的汽车坡道、车道宽8.0m、纵坡8%,桩号2+044.94m处由滨江路向上游方向沿坡面布置汽车坡道,车道宽8.0m、滨江路至高程192.00m,纵坡8%、高程192.00m至高程183.00m纵坡10%,路面为混凝土路面。B.梁滩河右岸滴水岩至鸡公嘴段该段全长2.880km,工程轴线受岸坡顶建筑物控制,沿岸坡顶边缘布置,共有13道圆弧弯段。右岸工程岸坡地面高程变化较大,轴线紧靠长江委批准的II-1线,桩号0+000~0+275.72m
-IV-为抛石护脚+沙砾石护岸堤;桩号0+275.72~0+593.42m为钻孔灌注桩护脚+坡面排水沟+坡顶防洪墙;桩号0+593.42~0+737.22m为钻孔灌注桩护脚+坡面排水沟,桩号1+592.32~1+689.13m为钻孔灌注桩护脚+坡顶防洪墙,这两段岸坡顶地面高程略低于洪水位,布置坡顶防洪墙,墙高2~9m;桩号0+737.22~1+592.32m为钻孔灌注桩护脚+沙砾石护岸堤;桩号1+689.13~2+880.00m为钻孔灌注桩护脚。防洪墙为M7.5浆砌块石重力式防洪墙,墙顶高程204.00m,墙高小于2.0m时设计墙顶宽0.5m,墙高大于2.0m时设计墙顶宽1.0m,墙内外边坡均为1:0.2,最大墙高9.0m。墙基础位于原状硬质土层上,开挖深度1.0~2.0m。梁滩河右岸仅桩号0+275.72~0+593.42m、1+592.32~1+689.13m岸坡顶设置防洪墙。其余段岸坡顶地面高程基本上能防御设计洪水,不布置防洪设施桩号0+000~0+275.72m段砂砾石护岸堤:堤顶高程204.00m,最大堤高20.0m,高程200.00m~204.00m范围设M7.5浆砌块石挡墙。在高程192.00m处设宽2.0m的马道,马道以上堤面坡度为1:1.5,马道以下坡度为1:1.75,坡面用厚60cm的干砌块石护面,坡脚设宽20.0m、厚1.0m的抛石护脚,砂砾石填筑范围按堤顶宽6.0m,背坡1:1.5控制,砂砾石堤至岸边范围填筑弃土。基础开挖大部份要求消除表层松散覆盖层,约厚2.0m,趾脚以内二分之一堤高范围要求挖除表层粉细砂层至密实层,开挖深度约3.0m~6.0m。桩号0+737.22~1+592.32m段砂砾石护岸堤:堤顶高程204.00m,边坡1:1.5,最大堤高23.0m,坡面采用厚60cm的干砌块石护面。堤脚原始地面以下为钻孔灌注桩护脚,桩布置同其它段护脚桩;砂砾石填筑范围按堤顶宽6m、背坡1:1.5控制,砂砾石堤至岸边填筑弃土。趾脚以内二分之一堤高范围要求开挖至密实层。右岸沿河床坡脚地面布置护脚工程,其中桩号0+000~0+275.72m段沙砾石护岸堤处为抛石护脚,护脚宽20.0m;其它段均为钻孔灌注桩护脚。钻孔灌注桩护脚高程按高于枯水期水位控制,桩号0+275.72~1+689.13m(滚水坝下游)段护脚高程181.00m,局部地面高于设计高程地段,河床护脚高程相应抬高。桩号0+275.72~2+880.00m沿河床枯水期水位边2.0m布置钻孔灌注桩护脚,其高程、尺寸同梁滩河左岸。
-IV-桩号0+275.72~0+737.22m段岸坡坡面上布置纵横间距10.0m的排水沟,沟深1.0m、底宽1.0m,沟内按反滤要求填筑砂砾石,以降低地下水位,加快岸坡土体的排水固结,增加边坡稳定性。通过河床护脚、坡面排水沟、坡顶防洪墙共同防止岸坡拉裂变形与洪水危害。C梁滩河左岸段该段全长2.230km。岸坡地形上大部分地面高程接近设计洪水位,故防洪设施以坡顶防洪墙为主。防洪墙为M7.5浆砌块石重力式防洪墙,墙顶高程204.00m,顶宽0.5m,内外边坡均为1:0.2,最大高度9.0m。墙基础位于原状硬质土层上,开挖深度1.0~1.5m。梁滩河左岸仅桩号0+000~0+046.58m、0+301.58~1+761.17m岸坡顶设置防洪墙。河床钻孔灌注桩护脚,护脚顶高程桩号0+000~0+904.57m段为181.00m,桩号0+904.57~2+230.00m段为184.00m,局部地段随地面高程升高而略有抬高。钻孔灌注桩距河床枯水期水面边2.0m,设计桩径60cm、桩距4.0m,桩底端伸入弱风化岩石中1.5m,桩顶设厚40cm、宽1.2m的钢筋混凝土板作为人行道,不稳定岸坡和砂砾石防洪堤段桩间设厚30cm的挡土板,板伸入地表下1.0m。桩号1+212.10~1+761.17m段已建有加筋挡土墙护岸,岸坡为龙凤花园。本工程于加筋挡土墙外侧设框架加强护岸,框架基础为钻孔灌注桩,桩端伸入弱风化基岩1.5m,桩布置两排,排距3.0m,间距4.0m,桩径60cm。框架柱尺寸为50cm×50cm,内侧柱间设3层梁,柱和梁与挡墙间浇筑密实;外侧柱间设2层梁,内外排柱间设上、下2层梁边接,梁断面尺寸为40cm×60cm,底层梁顶埋深40cm,挖槽浇筑。工程布置见附图。全部工程的主要工程量见表2-2-1。表2-2-1主要工程量表序号工程名称单位嘉陵江段梁滩河段合计
-IV-1土方开挖万m34.083.877.952砂砾石开挖万m32.88--2.883石方开挖万m35.91--5.914M7.5浆砌块石万m3--2.622.625M7.5浆砌条石万m32.68--2.686C15细石混凝土砌块石万m314.6--14.67干砌块石万m31.81--1.818干砌条石万m30.841.542.389C20混凝土万m30.92--0.9210C25混凝土万m3--0.530.5311D60钻孔灌注桩M--2.142.1412钢筋制安t622713.81335.813砂砾石填筑万m375.7648.45124.2114弃土填筑万m398.8834.34133.2215排水沟砂砾石万m3--0.870.8716抛石万m30.880.971.85(2)主要材料及来源北碚区城区堤防工程施工中的可利用部分优先用于本工程。工程所需要的天然建筑材料块石料、条石料及其它建筑材料基本上在北碚城区市场购买。工程所需的地方材料主要为:条石43097M3,块石19990M3,砂石70815M3,碎石7894M3。嘉陵江常年有充足的河砂供应,质量能满足工程的要求。为了满足本工程土石方要求,工程设三个取料厂,其中在嘉陵江右岸设马儿石、陈家山两个取料场,在水土河漫滩设一砂卵石料厂。工程主要材料需用量见表2-2-2所示。表2-2-2主要建筑材料表名称单位数量备注
-IV-水泥t40010北碚水泥厂油料t5799区石(化)油公司炸药t18区物资局木材M3246区木材公司钢筋t1364区物资局(3)工程占地及移民拆迁本次****防洪护岸综合整治工程总长7.490km,嘉陵江北碚城区段沿江防洪护岸综合整治工程主要任务是保护主城区、沿江岸坡整治,兼有沿江环境综合作用。工程区沿江地貌较平坦,建筑物较多,工程永久占地430667M2,嘉陵江段188000M2、梁滩河段242667M2,其中占用耕地102000M2、非耕地220000M2、河滩地108667M2。工程拆迁房屋23384m2,其中砖混住宅10403m2,非住宅12981m2。环境影响评价认为,工程建设对环境影响很小,且利远大于弊。对工程建设期间使用的料场进行适当的水土保持和环境恢复后,没有影响工程建设的环境控制因素,工程建设完全可行。经调查主要征地拆迁实物指标见表2-2-3。2.2.2防治责任范围(1)工程用地范围包括主体工程占地、取料场、弃渣场及临时施工用地。A.****防洪护岸综合整治工程永久性占地430667m2。B.项目在建设过程中需临时用地45493m2设临时施工便道。C.在北碚煤炭安全仪器厂西50m,设马儿石取料场,在渝南公路旁陈家山设陈家山取料场,两取料场面积约65613m2,在北碚下游约6km处水土天然砂砾石料场设砂砾石料场,面积约221333m2,取料场面积共约286946m2。表2-2-3工程占地实物指标表序号项目单位指标备注1工程占地M24306671.1耕地M2102000
-IV-1.2非耕地M22200001.2.1绿地M21560001.2.2荒地M2640001.3河滩地M21086672房屋建筑M2233842.1住宅M2104032.2非住宅M2129812.2.1框架结构M241202.2.2混凝土结构M266302.2.3棚房M22231D.施工弃渣用于堤防附近开发区平地添土,规划建设弃渣场一个,设为陈家山弃渣场,弃渣容量按2.39万m3左右考虑,面积共约6827m2。(2)根据项目建设区范围、工程施工组织,确定工程水土流失防治责任范围,包括项目建设区和直接影响区。A.项目建设区:包括工程及线路两侧征地范围以内的区域,因两岸施工场地战线长,土石方开挖分布不均匀,水土流失责任范围按120%计算,则项目建设区水土流失责任范围为516800m2。B.直接影响区:直接影响区主要为取料场、弃渣场和取料场、弃渣场的施工便道,以及受取料场、弃渣场排水影响区域。直接影响区总面积339300m2。表2-2-4水土流失防治责任区划分区域划分项目名称项目建设区(hm2)直接影响区(hm2)嘉陵江右岸、梁滩河左右岸51.68
-IV-弃渣场0.68取土场28.7施工临时用地4.55合计51.6833.932.3项目区自然环境2.3.1地形、地貌嘉陵江、梁滩河河谷深切,临江峰顶高程210~245m。嘉陵江流向与岩层走向夹角20-40°,为斜向谷逆向坡;梁滩河流向与岩层走向夹角30-50°,除滚石坝、七一桥有顺向坡,其余均为岩质岸坡。高程203.00m以上为居民住宅、厂矿企业区,已形成街面,地面坡度5-15°,局部大于20°,高程203m至江边地形坡度30-40°,庙咀至河嘉咀已建有一段加筋挡土墙,长1.35km;污水处理厂、毛背沱为高漫滩,地形较平坦,滩面高程175~190m,相对高差15m,地形坡度3-8°;该段水下地形坡度较缓,约10-15°。梁滩河左岸滴水岩至龙凤桥段,长约1100m,为人工回填岸坡,临江高程203.5m,回填宽50-70m,其中10-30m形成街面。上部1-16m为人工回填土,下部0-9m为河流冲积和残坡堆积的粘土、粉土。下伏基岩为侏罗系中统上砂溪庙组紫红色泥岩、粉砂岩互层,夹岩屑长石砂岩。该段龙凤花园管理处至龙凤桥头修建有1.8-3.8m高的拉筋挡墙;梁滩河右岸永发摩配厂至木材加工厂段,长约380m,为人工回填土岸坡,临江面高程203-206m,高出河面24-27m,回填宽60-70m,形成平台,地形坡度20-30°,局部达45°。其余地段零星见有基岩出露,第四系较薄。工程区位于川东拱褶束的西部边缘,川中丘陵区主要为侏罗系中、上统泥岩、粉砂岩和砂岩不等厚互层,沿江两岸堆积物组成各级阶地连续,未见明显的差异变形迹象,区域构造相对稳定。工程区地震基本烈度为VI度。2.3.2工程地质条件拟建工程区地段,地质结构简单,岩层产状平缓,区内无断层、滑坡,基岩较完整,地震基本烈度为VI度,适宜修建堤防工程。具体地质结构如下:工程河段嘉陵江、梁滩河河谷深切,临江峰顶高程210.00~245.00m
-IV-。嘉陵江岸坡除污水处理厂、毛背沱为第四系外,其余均为基岩岸坡,203.00m高程以上地面已成街面,以下至江边地形坡度为30~40°,枯水期堤线仅庙咀段在江水痊以下,高程167.00~175.00m。梁滩河呈“V”字形河谷,谷底高程174.00~177.00m,岸坡临江高程203.00~206.00m,地形坡度一般10~30°。区内出露地层为侏罗系下统珍珠冲组、中下统自流井组、中统新田沟组以及第四系河流冲洪积、残坡积、人工堆积等。岩层走向NE28~45°,倾向NW,倾角大为45~80°,除两组裂隙(一组走向30~50°,倾向NW,倾角70~85°;一组走向280~319°,倾向NE,倾角50~65°)外,未见断层发育。场区位于北碚区向斜北东翼,岩层倾角平缓,产状230°∠6°,场区及临近无断层。据露头观察,场区西面泥岩发育有两组裂隙:产状50°∠85°,下部闭合;产状150°∠60°,裂面平整,间距2m,呈“V”字型张开0~3cm,下部闭合。分布地层为第四系人工杂素填土及冲洪积粉土、卵砾石层、江北砾石层,下伏基岩为侏罗系中统上沙溪庙组砂泥岩互层。工程主要物理地质现象为岩体风化和岩坡变形。岩体强风化带厚1~6m,弱风化带厚1~7m;岩质岸坡卸荷明显,卸荷带宽一般为10~20m,土质边坡局部存在变形。2.3.3土壤、植被项目所在地北碚区土壤资源多样,大体可分4个土类(水稻土类、紫色土类、黄壤土类、潮土土类)、6个亚类、18个土属、73个土种。大多数土壤都富含钾、钙等矿物养分,理化性质好,宜种性广,供肥力强,适合种植果树、粮食和蔬菜作物。项目区属川东盆地亚热带湿润常绿阔叶林区,区内主要为人工林,有阔叶林、针叶林、竹林、草丛等植被类型。全区境内有裸子植物6科13种,被子植物105说392种,其中:乔木32科66训,灌木32科65种,乔木主要有松、杉、柏、银杏、栎等,灌木有黄荆等,竹类有慈竹、绵竹等,经济林木有柑桔、茶、桑、桐棕等。全区境内有林地面积15816.6hm2(23.72万亩),森林覆盖率为23.8%。
-IV-2.4气象、水文2.4.1气象北碚市属亚热带湿润气候,多年平均气温18.3℃,极端最高气温43℃,极端最低气温-3.1℃,夏季高温酷热,秋季多绵雨,冬季无严冬;多年平均风速1.4m/s,主导风向为东北风;多年平均相对湿度为80%;多年平均降水量为1107.1mm,其中6~11月份为674.6mm,占全年降水量的69%。嘉陵江流域受东南季风和西南季风影响,属亚热带季风气候。按地形和气候特点,大致可分为北碚山区和南部丘陵盆地两类。北碚山区属高山峡谷,受西北寒流影响较为显著,气温低、雨量少、湿度小,属春温、夏凉、秋冷、冬寒型气候,多年平均气温15℃左右,局部极端最高气温为36℃,极端最低气温-12℃;南部丘陵盆地由于秦岭、大巴山、龙门山、岷山的屏障作用,西北寒流不易侵入,气候暖、雨量丰,属春暖、夏热、秋霖、冬干型气候,多年平均气温17℃左右,局部极端最高气温43℃,极端最低气温为-8.5℃。多年平均相对湿度为80%左右。根据流域内59个站点1954年~1987年的降水资料统计,流域多年平均雨深为960mm。由于地形复杂,降水在空间上分布很不均匀,一般是盆地边缘大于盆地中部。嘉陵江有两个降水较大的地区,一个在流域东部的渠江流域的渠县以上地区,多年平均降水量为1100~1400mm,其中达县与土黄间为1300~1400mm。另一个在流域西部的涪江上游的江油、安县、北川一带,多年平均降水量为1200~1400m。嘉陵江上游的白龙江的青川及涪江的平武以上地区降水量在850mm以下,尤其是嘉陵江上游的麻亚亭、中寨、武都、文县一带只300~500mm;中游阆中~三磊之间降水量为1100mm左右;下游北碚、合川、广安地区降水量约为1100~1200mm;涪江中游地区降水量为900mm左右。降水量的年内分配也很不均匀,具有明显的旱季和雨季,冬季(12~次年2月)降水量仅占全年的3.2%,6~9月进入汛期,降水量占全年的66%。嘉陵江流域是长江流域多暴雨的地区之一。渠江上游地处大巴山西南鹿的迎风坡上,有利于暖湿气流的抬升,西南低涡的移动路径又经过此处,因而形成著名的大巴山暴雨区,日暴雨量大于50mm的天数每年达5d
-IV-以上。涪江上游位于盆地边缘,分水岭山脉走向呈“C”型,有利于东南气流的辐合上升,是著名的川西暴雨区,多年平均暴雨日达6~7d。流域实测最大24h点雨量和最大3d点雨量的分布特点与暴雨日数分布一致,渠江上游是个大值区,最大24h雨量达450.5mm,最大3d雨量达644.1mm。涪江上游是另一个大值区,最大24h雨量达577.5mm,最大3d雨量达581.6mm。流域内暴雨移动方向大多自西向东或自北向东南移动,也有少数暴雨自西南向东北方向移动,一日暴雨笼罩面积可达4~5万km2,最大时可笼罩整个中、下游地区。2.4.2水文北碚市区为典型的亚热带湿润气候,由于受太平洋副热带高压的影响,夏季高温酷热,长达5个月(5~9月),秋季多绵雨,冬季无严冬,据北碚气象站1935~1993年统计,北碚年平均气温为18.3℃,极端最高气温43℃,极端最低气温-3.1℃。由于北碚处于缙云山暴雨区,降水较为丰沛,据1935~1993年北碚降水统计,多年平均降水量为1107.1mm;年降水超过1000mm的年份占70%,最大降水年份为1968年,降水量为1544.8mm,最小降水年份为1961年,降水量为740.1mm,最大、最小相差约2.8倍。降水年内分不均,季节特征明显,春季(3~5月3)平均为280.1mm,夏季(6~8月)为494.0mm,秋季(9~11月)为270.6mm,冬季(12~次年2月)为57.0mm。北碚市区的相对湿度以秋季和初冬为大,春季较小,年平均相对湿度为80%。(1)嘉陵江流域概况工程位于嘉陵江干流和其支流梁滩河的交汇处。嘉陵江是长江上游左岸的一条主要支流,干流长度1120km,流域面积160000km2,地理位置界于北纬29°20ˊ~34°33ˊ,东经102°30ˊ~109°00ˊ之间。它发源于陕西省秦岭南麓,流经陕西、甘肃、四川、重庆四省市。干流分东西两源,东源出自陕西省凤县以北的秦岭镇,向南流经微县县略阳的两河口,与源自甘肃省礼县的两汉水相汇,过阳平关进入四川省境内,南流至四川省广元市昭化镇与上游最大支流白龙江相汇,流经阆中附近有东河汇入,至南部又有西河汇入,再经南充、武胜,至渠河嘴与渠江汇合,在合川市区与涪江相汇,于北碚毛背沱有梁滩河汇入,构成巨大的扇形水系。
-IV-嘉陵江干流在广元以上为上游,全长380km;广元至合川段为中游,河长645km,天然落差284m,平均比降0.44‰;合川至重庆段为下游,长约90km,落差28m,平均比降0.29‰。梁滩河,又名龙凤溪,位于嘉陵江右岸,缙云山与东山之间。有东、西两源,东源白市河,源自巴南区福寿场达摩冲,至白市驿始名青水河,流经涵谷场、赖家桥、土主场,至双河口与西源汇合;西源虎溪河,源自巴南区走马场,北流龙凤场、曾家场,东西源汇合后,水源渐增,河道曲折迂回,北流经飞雪崖瀑布、何家桥、梁滩桥、李官桥,在察家坝附近进入北碚区,经大磨滩,至高坑崖成为悬河,西以小坑崖、红石桥、陈家院子、河嘴、马坪坝、龙凤桥,至毛背沱注放嘉陵江。该河全长80.9km,平均坡降1.6‰,流域面积520.5km2。在毛背沱汇入嘉陵江,入汇角约90°。由于受地质构造作用的影响,河道蜿蜒曲折,左右岸坡度较缓,河床底坡不大,枯季河宽不到50m。从河道形态看,嘉陵江干流城区段可划分为上部顺直段,中部弯曲段和下部峡谷段。上部顺直段和中部弯曲段洪水期河宽约400~600m,弯曲段尾部为毛背沱回流区。下部峡谷段洪、枯季节水面宽度相差不大,约200~250m。本河段河床纵向起伏较大,深泓线最高、最低相差近50m。两岸基岸裸露,分布有众多的石梁、礁石、突嘴等,这些石梁、石嘴起着控制河势的作用。在河段上部有象鼻子和金钢背两个突嘴分布在左右岸,中部右岸有楚石坝、何家碛大沙坝,两沙坝之间有白玉石礁石分隔,左岸基本由基岩组成,分布有李家梁、大梁、二梁等石梁,下游峡谷段两岸由基岩组成,峡谷进口左右突嘴对峙,控制了河势。(2)洪水特性
-IV-北碚洪水主要由流域暴雨形成,与流域暴雨分布特性一样,年最大洪峰多发生在7、8、9月。据统计,从1951年到2000年,北碚水文站在这三个月出现年最大洪峰的比例高达80%,其中7月份发生机会最多,8月份流域受太平洋副主控制,常出现伏旱,年最大洪峰发生机会相对减少,9月份以后由于极峰南移,有时呈准静止峰,流域出现秋季洪水,年最大洪峰出现机率仅次于7月。北碚洪水具有涨落迅速,变幅大等特点。据统计,最大涨率可达每小时1m多,一天可上涨10m以上。一次洪峰过程约5~7d,其中主峰历时2~3d,峰顶时间一般为4h左右。由于流域内支流众多,各支流暴雨中心时空分布不同,洪水发生时间先后不五,故讯期洪水多为连续多峰型。嘉陵江流域位于川东北的大巴山、秦岭及龙门山之南,受地形及气候因素影响,流域内雨区分东西两处。东处位于大巴山南麓,渠江流域的南江、万源一带;西处位于龙门山南麓的涪江上游安县、江油,嘉陵江的剑阁、广元一带。北碚位于渠江、嘉陵江、涪江交汇区的下游。若两江或三江洪水遭遇,对北碚城区防洪不利。根据1951~1999年武胜、罗渡溪、小河坝站洪水资料统计,北碚洪水主要来自于嘉陵江干流和渠江。特殊年份,由于暴雨分布不同,洪水组成差异悬殊。如1975年10月上旬的洪水是渠江流域一次特大的后期洪水,暴雨中心位于大巴山,北碚洪水主要来自于渠江;又如1981年发生的“8·17”洪水,暴雨中心位于嘉陵江干流昭化广元一带,北碚洪水主要来自于涪江(约占27.9%)和嘉陵江干流。由于暴雨中心位置不同,洪水的组成遭遇也不同,涪江与嘉陵江常为同一雨区,洪水的同步性较好,洪水遭遇的机会也较多,一般在42%左右。涪江与渠江两流域东西相隔,暴雨发生的时间各不相同,洪水遭遇的机会较少,一般仅14%左右;嘉陵江与渠江属相邻流域,但雨区往往不一致,洪水遭遇机会也不大,一般在28%左右;三江洪水遭遇的机会更小,一般在10%左右。2.5项目区社会经济概况2.5.1人口根据北碚区1999年统计年鉴:工程所在地北碚区市17个辖镇乡2个街道办事处,总人口61.5万人,其中农业人口39.2万人,非农业人口22.3万人。2.5.2土地利用北碚区幅员面积760.6km2,人口平均密度819人/km2。
-IV-土地利用情况如表2-5-1。表2-5-1土地利用类型表序号土地利用种类数量(km2)占全区幅员面积(%)1耕地361.5347.572经济果木林地11.831.523林地211.5327.834非农业用地44.875.915水域24.903.206末利用地105.8713.922.5.3地区社会经济发展概况北碚区位于重庆市的西北面,地理位置介于北纬29°39ˊ~30°05ˊ,东经106°18ˊ~106°40ˊ之间,东界渝北,南接壁山县,西与沙坪坝区相连,北与合川市毗邻。全区幅员面积760.6km2,1999年底总人口61.5万人,其中农业人口39.2万人,非农业人口22.3万人。北碚区水陆交通便利,自然资源丰富,经济较为发达。据调查,区内煤、石灰石、白云石等矿产资源非常丰富,区内至今保存着丰富的植物种类和亚热带常绿阔叶林自然景观。区内农业已由自给型向商品型转化,特色业初具规模。区内工业生产经过抗战时期和二线建设的发展,特别是改革开放二十年的建设,已成为全国三大仪器仪表工业生产基地之一,形成了以仪器仪表工业为主体,具有机械、化工、玻璃、电子、煤矿、纺织等30多个行业、100多个门类的现代工业体系。据统计,北碚区1999年国内生产总值为49.62亿元,其中第一产业产值为4.18亿元,第二产业产值为26.25亿元,第三产业产值为19.19亿元。北碚区具有悠久的历史文化传统,旅游文化资源非常丰富,是重庆市著名的旅游区和文化区。缙云山风景名胜区是1982年国务院首批公布的4个国家级风景名胜区之一,包括缙云山、北温泉、嘉陵江小三峡和合川钓鱼城,形成一个完整的旅游体系。北碚区为重庆市的主城区,212国道从城边穿过,公路距重庆市仅45km
-IV-,公路等级为2级;嘉陵江水运常年可通行200T级船舶,水路距重庆朝天门码头58km;城区内有国家铁路干线襄渝线北碚三等客货站,交通条件较为方便。2.6项目区发展规划根据《重庆市北碚区国民经济和社会发展第十个五年计划纲要草案》和《重庆市北碚区城市总体规划》,北碚区今后社会经济发展的总体思路和目标是,以西部大开发战略统缆经济社会发展的全局,坚持科教兴区、生态园区、工业强区的发展思路,进一步强化区域工业的主导地位和北碚在重庆市的文化旅游名城地位,大力发展和繁荣第三产业,加快发展都市型先导农业,把北碚建成经济发达、文化繁荣、环境优美、人民富裕的科技工业区和文化旅游城。城市建设方面,中以北碚旧城区为核心城市,以212国道、碚青路、碚两路和嘉陵江为轴线,采取分区布局,递度推进的模式进行规划建设。城镇体系拟分为三级,即北碚母城、主城外围组团和重要工业点及物资集散地、一般乡镇。根据《重庆市北碚区城市总体规划》,北碚母城的城市性质是,以仪器仪表工业为主导产业的重庆市风景旅游文化城市。城市范围为北起规划的212国道,南到回龙水库,西以缙云山为界,东到鸡公山、飞蛾山一带,共划分为8个主要功能区。规划2010年城区面积发展到20km2,城市人口达到20万人;2020年城区面积达到24km2,城市人口达到25万人。2.7施工方案2.7.1工程施工方案本工程所在地北碚区交通便利,工程所需的建筑材料可由本市解决。本工程具有施工战线长、土石方开挖量大、填筑量大、施工地点靠近城区的特点,施工道路利用现有的下河汽车码头布置。堤防工程土方及卵砾石开挖采用1.0m3挖掘机配5t自卸汽车运输;石方开挖采用80型潜孔钻钻孔,浅孔爆破,然后采用用1.0m3挖掘机配10t自卸汽车出渣。土方填筑采用机械施工,填筑采用74kw推土机平料,12~15t振动碾压实,局部用2.8kw
-IV-蛙式打夯机补夯,个别部位采用人工夯实;堤基石方开挖采用人工手持式风钻钻孔,小药量爆破的方法,挖运方式、堆放地点、填筑方法和土方开挖相同。浆砌石工程采用人工施工。施工用水直接从江中提取。2.7.2弃渣、取料****防洪护岸综合整治工程施工过程中全线挖方16.74万m3,可回填利用量达14.36万m3,弃方为2.39万m3。工可中考虑砾石、石方开挖全部利用,土方利用70%,基础和边坡开挖产生的弃渣严禁随地倾倒、堆放,施工弃渣2.39万m3先运至陈家山弃渣场,后做为规划用填土料。各工段方量见表2-7-1。表2-7-1工程方量表序号施工部位堤长(km)挖方(万m3)回填利用(万m3)弃方(万m3)备注1嘉陵江右岸2.3812.8711.6461.2242梁滩河左岸2.231.691.1830.5073梁滩河右岸2.882.1811.530.65合计7.4916.7414.362.39工程所需总填方量为257.43万m3,除去回填利用14.36万m3,本工程还需填方量为243.07万m3,需设三个取料场,其中水土料场取砂砾石方量144.48万m3;陈家山料场取土石方量为74.3万m3;马儿石料场取料量为48.62万m3,条(块)石获得率为50%,开采后弃料24.31万m3作为回填料。工程主要用料表见表2-7-2。表2-7-2主要填筑料、条块石用量调配表施工部位填筑料条(块)石取料点数量(万M3)取料点数量(万M3)嘉陵江水土99.62--------马儿石19.81马儿石18.35陈家山43.56--------开挖弃料11.64--------梁滩河水土44.84--------
-IV-马儿石4.5马儿石5.96陈家山30.74--------开挖弃料2.72--------2.7.3施工进度工程施工按业主要求5个年度完成,安排施工总工期4年。梁滩河地势较高,嘉陵江在建段至污水处理厂现有防洪标准较低,为使该工程尽快发挥防洪效益,故先进行在建段至污水处理厂区间段施工。施工高峰期人数888人,具体施工进度安排如下:第一年7月至8月为施工准备期,10月至第二年4月底完成嘉陵江在建段至污水处理厂的土石方开挖和条(块)石砌筑,并适当进行该段回填;进行梁滩河钻孔灌注桩施工。月施工强度为:土方开挖3.78万m3、石方开挖2.11万m3、砌石3.66万m3、钻孔0.12万m、填筑6万m3。第二年5月至10月进行嘉陵江在建段的填筑、条(块)石条料施工,月施工强度填筑4万m3。11月至第三年5月进行嘉陵江段填筑部分施工,梁滩河钻孔灌注桩施工;其中12月至第三年3月完成庙咀段围堰和相应进行该段施工,月施工强度土方开挖2.5万m3、浆砌条(块)石1.6万m3、围堰施工127m、钻孔灌注桩0.12万m、填筑8万m3。第三年6月至第三年10月进行嘉陵江段浆砌条(块)石砌筑、砂砾石填筑,梁滩河钻孔灌注桩已施工段回填,月施工强度填筑4万m3。第三年11月至第四年5月完成梁滩河剩余钻孔灌注桩施工,继续嘉陵江段、梁滩河段填筑,月施工强度钻孔灌注桩0.12万m,填筑10万m3。第四年6月至第五年6月底工程施工基本不受讯期洪水影响,主要进行剩余砂砾石填筑、块石砌筑、污(雨)水管铺设、房屋建筑、道路及工程绿化等施工,月施工强度为:填筑10万m3,道路0.45万m2。2.8项目区水土流失现状及防治情况2.8.1项目区水土流失现状
-IV-根据全国土壤侵蚀类型区划,重庆市属于西南土石山水土流失区,从引起水土流失的外营力分析,水土流失以水力侵蚀为主,有重力侵蚀和人为侵蚀。按地表物质侵蚀形态分析,则以面蚀、沟蚀为主,兼有滑坡、泥石流等形式。工程沿嘉陵江右岸和梁滩河两岸布置,分为嘉陵江右岸段和梁滩河左岸段、右岸段。项目占地范围为北碚区规划的城市用地,属中部丘陵中强度侵蚀区,范围内侵蚀模数约为4556t/km2·a,年土壤侵蚀量约221.61万吨。其堤防工程现状为:项目区属中强度侵蚀区,其原生地貌侵蚀模数为4489.6t/km2·a。其中嘉陵江上游段水土流失主要是嘉陵江洪水冲刷引起的水力侵蚀,其次是雨水对岸坡的水力侵蚀;嘉陵江下游段水土流失以雨水对岸坡的水力侵蚀为主。嘉陵江右岸段长2380m,其中桩号0+837.15~2+187.15m为在建拉筋土挡墙;污水处理厂、毛背沱地段为第四系高漫滩,地形较平坦,地形坡度3~8°;其余地段为基岩岸坡,总的来看,嘉陵江右岸段水土流失轻微。梁滩河左右岸段水土流失主要是雨水对岸坡的水力侵蚀。梁滩河左岸段长2230m,为人工回填土岸坡。上部1~16m为人工填土,下部0~9m为河流冲积和残坡积堆积的粘土、粉土。该段龙凤花园管理处至龙凤桥头修建有1.8~3.8m高的拉筋挡墙。梁滩河右岸段长2880m,其中永发摩配厂至木材加工厂,长约380m,为人工回填土岸坡,临江街面高程203~206m,高出河水面24~27m,回填宽60~70m,形成平台,地形坡度20~30°。梁滩河左、右岸岸坡较陡,但植被良好。造成水土流失的原因,主要是岸坡顶部人工回填土在雨水冲刷作用下的水力侵蚀和引发的滑坡、崩塌等;其次是岸坡中部、底部河流冲积物和残坡积物在雨水、河水作用下引起的滑坡、变形。综合上述,北碚区堤防工程现状水土流失程度中强度,侵蚀类型以雨水、河水对岸坡的水力侵蚀为主。现状水土流失存在的主要问题是嘉陵江洪水对嘉陵江右岸上游河段的冲刷侵蚀。2.8.2项目区水土流失防治现状北碚区嘉陵江段被列为长江上游水土保持重点防治区以来,非常重视水土流失防治工作,大量投入资金、劳力、物力,进行植树造林、兴修水利、流域治理、改造低产田土、调整能源结构等措施。全区1995年至1999年共完成综合治理水土流失面积164.50km2
-IV-,占全区总水土流失面积的32.03%。建成坡改梯21790亩,水保林86265亩,经果林25905亩,种草1105亩,其它措施111685亩。塘堰101座,蓄水池307座,灌排水沟渠1159.90公里。通过治理,治理区的水土流失得到初步治理,生态环境和农业生产条件得到明显的改善,土地利用结构和农业产业结构日趋合理,土地生产能力提高,环境容量扩大,保水保土效果明显,年减少土壤侵蚀量达65.61万吨,森林覆盖率达到23.8%,减少河流输砂量30.45万吨,增加了土层厚度,减少河道淤积,改善了生态环境,为农业生产提供了良好的运行环境。3.工程建设水土流失预测****防洪护岸综合整治工程施工战线长,扰动地面面积较大,可能引起的水土流失的因素主要是人为因素,即在建设中路基填挖、边坡施工及取料、弃碴等,有大量的土石方工程,受雨水的冲刷,不可避免地产生水土流失。工程完工后,永久性支挡工程建成,水土流失量将受到有效控制。本线建设过程中产生水土流失预测的内容主要为:工程对原生地表及植被的占用和破坏情况的预测;工程弃碴、取土及破坏水土保持设施和造成水土流失量的预测。工程营运中水土流失预测包括工程建成、水保工程完工后的水土流失状况。本次预测时段为施工期和使用期两个时段。3.1扰动原地貌、破坏土地和植被的面积3.1.1工程永久性占地根据前述工程概况以及水土流失责任区的划分可知,工程永久性占地包括堤防、路基和码头两侧征地范围的区域,面积为43.07hm2。3.1.2临时性占地面积临时性用地指施工中用地,施工完毕后可以恢复原地功能的用地,包括施工临时占地、取土场、弃渣场等。其中施工临时占地为临时施工便道及堤防工程沿线受路基施工危及的区域,估算面积约4.55hm2,取土场面积约28.7hm2,弃渣场所占面积约0.68hm2,总计33.93hm2。
-IV-可见本工程永久性及临时性用地总计为77hm2,这些用地都将破坏原地表植被,使地下母质与地下岩层裸露,土质松散、表土易流失。施工扰动中往往较原土壤侵蚀模数增大;而完工后,永久占地为路基和建筑物复盖,将有效减轻水土流失。施工扰动原地貌、破坏土地和植被的面积详见表3-1-1。表3-1-1施工扰动原地貌、破坏土地和植被面积序号项目名称扰动、破坏土地面积(hm2)备注1堤防工程占地43.07永久性占地2弃渣场0.6833取土场33.934施工临时占地4.55合计773.2工程弃渣量由于本工程土石方填筑量大于开挖量,其中砾石、石方及土方可全部利用,弃渣主要集中在堤防、路基等工程中。施工弃渣量约为2.39万m3,其中:(1)嘉陵江段上游段长2.38km,占总线长的31.78%,弃渣量1.23万m3。(2)梁滩河左岸段长2.23km,占总线长的29.77%,弃渣量0.51万m3。(3)梁滩河右岸段长2.88km,占总线长的38.45%,弃渣量0.65万m3。弃渣运至嘉陵江右岸,做为规划用填土料。本工程只做施工期的水保,以防弃渣造成新的水土流失。以上各项弃渣情况详见表3-2-1。表3-2-1堤防工程弃渣量序号线路区段距离(km)挖方量(万m3)利用方量(万m3)弃渣量(万m3)备注1嘉陵江右岸段2.3812.8711.651.232梁滩河左岸段2.231.691.180.51
-IV-3梁滩河右岸段2.882.181.530.65合计7.4916.7414.362.393.3工程取料量本工程土石方开挖量16.74万m3,土石方填筑量257.43万m3。堤防工程弃方主要用于堤防支护工程的回填。其中:土方及其他开挖量7.95万m3,70%可利用;砾石及石方开挖量8.79万m3,100%可利用。工程仍需大量的土石方用于填筑,所需量为243.07万m3。项目区设三个取料场,分别为北碚煤炭安全仪器厂西50m设马儿石取料场,面积为3.56hm2,取料量为48.62万m3;工程区附近的陈家山取料场,面积为3.01hm2,取料量为74.3万m3;位于北碚下游的水土天然砂砾石料场,面积为22.13hm2,取料量为144.48万m3。这三个取料场待工程取土完毕后及时规划用地。工程取用土石量情况详见表3-3-1。3.4工程对沿线水土保持设施的影响工程建设对沿线水土保持设施的影响主要表现为主体工程实施对其原生地表原有水土保持设施侵占及损坏,使原有的水保设施功能丧失。在建设过程中,工程主要以占用土地的形式造成对水保设施的侵占及破坏,主体工程对原有水土保持设施侵占及损坏主要为项目建设所涉及的耕地等,其调查结果详见表3-4-1。表3-3-1工程取料量序号线路区段距离(km)挖方量(万m3)填方量(万m3)弃方(万m3)取土石量(万m3)1嘉陵江右岸段2.3812.87174.631.23162.992梁滩河左岸段2.231.6936.140.5134.963梁滩河右岸段2.882.1846.660.6545.13合计7.4916.74257.432.39243.08表3-4-1工程占地实物指标表
-IV-序号项目单位指标备注1工程占地M24306671.1耕地M21020001.2非耕地M22200001.2.1绿地M21560001.2.2荒地M2640001.3河滩地M21086672房屋建筑M2233842.1住宅M2104032.2非住宅M2129812.2.1框架结构M241202.2.2混凝土结构M266302.2.3棚房M22231由于工程的建设造成原生地表的破坏,尤其是在施工期,容易造成新的水土流失,对此将进行以下的分析预测。3.5可能造成的水土流失预测3.5.1预测原则根据本工程建设的特点及实际情况,在对本工程产生的水土流失预测采取“以点带线,点线结合”的预测原则,重点先取具有代表性的典型工点进行水土流失预测,所选取的典型工点为:嘉右2+187.15~2+380.00m,长192.85m;梁滩河左0+904.57~2+230.00m,长184.00m;梁右0+363.57~0+825.07m,长156m路基边坡等典型工点,进行工程建设水土流失预测。3.5.2预测方法本次典型工点的水土流失强度预测,采用模式预测法,预测计算模式采用Wiwcheier水土流失方程:E=R·K·LS·C·P式中:
-IV-E——土壤流失量,t/km2·a;R——降雨土壤侵蚀因子;K——土壤可蚀性因子;LS——坡长坡度因子;C——作物管理因子;P——水土保持措施因子。3.5.3参数的选取(1)降雨土壤侵蚀因子R在标准条件下降雨对土壤的侵蚀能力,采用Wiwcheier经验公式计算:12R=Σ1.735×101.5wi2/w0.8188i=1式中:W——全年降雨量mm;Wi——各月降雨量;北碚区常年降雨量在1030~1130毫米之间,根据以往工程经验,R值约在160~190之间,本次预测,综合考虑取R=170。(2)土壤可蚀性因子K此值反映土壤抗侵蚀的能力,与土壤结构的大小和稳定性、粘粒类型、土壤渗透性和渗润性、有机质含量和土壤深度等有关,取值一般为0.02~0.75。本项目沿线土壤类型主要为紫色土,其可蚀性因子一般为0.04~0.3。对于建设工地,土壤受到扰动,其土壤的抗蚀能力大为下降,K值取0.6。(3)坡长坡度因子LSLS为地表径流长度与坡度的函数,按下式计算:LS=()0.5(0.065+0.045S+0.0065S2)式中:
-IV-λ——坡长m,取λ=18m(嘉右)、λ=22m(梁左)、λ=13m(梁右)S——径流和长度的平均坡度%;高填路基:取S=67%;路堑:取S=133%(4)作物管理因子C主要反映土地地表植被覆盖和土地管理情况对产生土壤侵蚀的影响,取值在0.001~1.0之间。在施工期,施工场地由于植被已被破坏,地表裸露。一般取最大值1.0,工程完工后,采用绿化等植被覆盖措施后,C=0.2~0.3。(5)水土保持措施因子P主要反映地表的处理状况,如压平、压实及其他构筑物对土壤侵蚀的影响。在施工期施工场地地表破坏后无任何水土保持防护措施时,P=1.0,工程完成后经平整、夯实、设置护坡、绿化等措施后P=0.5~0.8。3.5.4边坡水土流失路基工程中路堑对地表的开挖和路基填筑、工程的填筑以及取料场地取料后都会形成裸露的坡面,在护坡工程没有形成之前由于雨水的冲刷,其坡面均存在不同程度的水土流失。本工程线路高填路堤边坡工程设计边坡坡度为1:1.5。取料场取料后,坡度为1:1.5。在一般均质砂粘土、粘土、粘砂土的岩类型地段,由于其土壤的可蚀性较强,易受水力侵蚀,开挖后形成的坡面较陡,在无任何防护工程时,其坡面的侵蚀强度可达极强度极,8000~15000t/km2·a。但在本工程路基施工过程中,在边坡开挖前,先修筑排水沟,以防止坡面径流对边坡的冲刷,路堤填筑是自下而上分层进行,而边坡开挖后即进行防护处理,边坡实际裸露时间较短,其可能产生的水土流失比估算要小。本线路选择的边坡水土流失分析如下:本线路在嘉陵江两岸和梁滩河两岸开挖回填,大部分线路都通过砂、泥岩互层,水蚀易造成路基边坡水土流失及跨蹋。边坡水土流失工程防护措施采取设立衡重式挡土墙、浆砌块石护坡和抗滑桩等措施。
-IV-(1)嘉陵江右岸段水土流失预测:●参数选取R值,R=211;K值,自然条件下K=0.22;施工时K=0.6LS值,施工时LS=53.06C值,施工时C=1,防护后C=0.2P值,施工时P=1,防护后P=0.5●水土流失强度计算施工期:E=5066.03t/km2·a竣工防护后:E=302.28t/km2·a(2)梁滩河左岸段水土流失预测:●参数选取R值,R=211;K值,自然条件下K=0.22;施工时K=0.6LS值,施工时LS=40.79C值,施工时C=1,防护后C=0.2P值,施工时P=1,防护后P=0.5●水土流失强度计算施工期:E=4207.71t/km2·a竣工防护后:E=232.38t/km2·a(3)梁滩河右岸段水土流失预测:●参数选取R值,R=211;K值,自然条件下K=0.22;施工时K=0.6
-IV-LS值,施工时LS=39.8C值,施工时C=1,防护后C=0.2P值,施工时P=1,防护后P=0.5●水土流失强度计算施工期:E=3949.02t/km2·a竣工防护后:E=250.40t/km2·a(4)取土场水土流失预测:●参数选取R值,R=211;K值,自然条件下K=0.22;施工时K=0.6LS值,施工时LS=81.1C值,施工时C=1,防护后C=0.4P值,施工时P=1,防护后P=0.5●水土流失强度计算施工期:E=8365.9t/km2·a竣工防护后:E=462.02t/km2·a由以上计算可见,施工期路基边坡开挖后,若未做任何水保措施,其水土流失强度将至强度,甚至极强度级,当进行工程护坡以后,其土壤侵蚀将降为微度或轻度侵蚀。3.5.5弃渣可能产生的水土流失本线路工程所经区域为丘陵地区,地形高低起伏较大,路基工程、护堤工程主要是土石方填筑,仍有弃渣产生,因此工程弃土、渣引起的水土流失亦是本工程水土保持着重考虑的问题。全线工程弃渣总计为2.39万m3,其中嘉陵江右岸段弃方1.23万m3,梁滩河左岸段弃方0.51万m3,梁滩河右岸段弃方0.65万m3
-IV-。弃渣运至陈家山弃渣场,做为规划用填土料。本工程只做施工期的水保,以防弃渣造成新的水土流失。在若不采取任何水土防护措施时,根据水文分析法估算,排渣场在建设期所产生的水土流失总量占弃方量的30~40%,若按35%估算本工程新增弃土、弃渣可能造成的水土流失量为1.0755万m3。以上所述,北碚区城区防洪工程的建设,其水土流失量施工期为16511.08t/a,使用期217.95t/a,其施工期、使用期水土流失量预测详见表3-5-1。表3-5-1施工期、使用期水土流失量预测时期项目名称侵蚀模数(t/km2.a)流失面积(hm2)流失率(%/2a)流失量(t/a)施工期嘉陵江右岸5066.0318.80952.41梁滩河左岸4207.7110.6446.02梁滩河右岸3949.0213.68540.23施工临时用地3949.024.55179.68取土场8365.9022.131851.37弃渣场弃渣量2.39万m335%12541.37合计16511.08使用期嘉陵江右岸302.2818.8056.83梁滩河左岸232.3810.624.63梁滩河右岸250.4013.6834.25取土场462.0222.13102.24合计217.953.6工程水土流失危害分析本工程建设可能造成的水土流失危害主要表现为:3.6.1坡面侵蚀工程修筑,路堑开挖和路堤填筑形成的人工边坡,在未进行坡面防护之前,边坡易产生坡面土壤侵蚀,其产生的土壤侵蚀强度较高,水土流失量较大。根据对既有公路施工过程中水土流失的调查,如正在修建的公路现场及有关资料调查,在沿线的路基工程中,部分高边坡路基施工过程中产生的碴、土流失,会对工程征地范围之外的植被产生覆盖,少量碴土会进入河床或农田。
-IV-3.6.2弃渣工程产生的弃渣,利用挡渣墙进行支挡,是基本可以避免或减轻其水土流失量。但施工初期由于人为因素可能有部分弃渣流失,其主要表现在局部工点弃渣的随意堆放、挡渣墙防护高度和稳定性不符合要求造成的弃渣流失,从而对周围环境产生危害。从本工程建设水土流失预测结果知,施工中弃渣产生的流失量为最大,弃渣流失产生的危害主要表现为对农田耕地的影响,因此必须对所设弃渣场采取有效的防止弃渣流失的措施。3.6.3损坏水土保持设施,降低水土保持功能工程施工损坏原地表植被和地表土壤结构、毁坏梯田梯地、滩岸保护、沟渠等水土保持设施,降低原地貌水土保持功能,加剧该地区水土流失,局部地带的土地生产力下降和丧失。3.6.4降低土地生产力,减少作物收成原地貌因扰动损坏而加剧水土流失,减小土壤厚度,降低土壤肥力,从而降低土地生产力;有的水土流失顺着沟道、坡道流入农田,造成农田淤积,甚至覆盖庄稼,危害作物生长,影响粮食收成。3.6.5增加河道淤沙,降低河道行洪能力施工过程中,弃土弃渣若不妥善处理,水土流失将急剧增加,特别是临坡堆放及沿河堆放的弃渣,遇暴雨产生径流,松散弃渣将顺流而下,如遇洪水,临河弃渣将被全部冲走,河流沟渠淤塞,影响行洪或输水。3.7工程建设对水位及行洪影响分析3.7.1城区河道概况本工程防洪堤段嘉陵江呈南北向河势,河段纵向起伏较大,深泓线最高、最低相差近50m。两岸基岩裸露,分布有众多的石梁、礁石、突嘴等,这些石梁、石嘴起着控制河势的作用。洪水期嘉陵江顺直与弯曲段段河宽在400~600m之间,嘉陵江段在枯水期河宽200~250m
-IV-之间。与本工程防洪堤段嘉陵江右岸成约90°交角汇入的梁滩河,由于受地质构造作用的影响,河道蜿蜒曲折,左右岸坡度较缓,河床底坡不大,枯水期河面狭窄,航槽弯曲,梁滩河河宽不至50m。3.7.2建堤后对区域影响本堤防工程建成后,由于护堤的阻水作用,降低了洪水期堤岸的崩岸、坍岸,提高了防洪标准,使河道平稳行洪,加上堤坝加高使北碚区现有的防洪标准由原来的八年一遇提高到二十年一遇,将大大降低洪水对北碚区的危害。本堤防工程建成后,工程上段及上游水位壅高值小于0.2米,对防洪影响甚微,工程段处的抗洪能力得到了大大的提高。3.8综合分析综上所述,从水土流失预测结果知,本工程建设造成的水土流失主要是在项目的建设期,使用期基本不新增水土流失量,建设期水土流失主要是施工弃渣所造成,所以施工弃渣的防护和处理应是本项目水土保持最为重要的问题;其次是取土场和引道边坡的防护。因此,本项目水土保持的重点是工程弃渣场的妥善处理和防护以及取土场和引道边坡的防护;其次引道大规模施工应避开大雨季节,开挖的河床卵砾石方及时运走或置于堤堰内侧。由于项目所经地区为长江中上游地段,为长江流域范围,也是全国生态环境建设规划优先实施的重点地区,水土流失较为严重,生态环境脆弱,是水土流失的重点治理区,所以,本工程必须严格执行水保方案中规定的工程措施和生物措施,减少水土流失量,保护生态环境。1、本工程扰动损坏原地貌、土地及植被的面积达77hm2,在工程施工期将产生新增水土流失。2、本工程共弃渣2.39万m3,其中嘉陵江右岸段产生弃渣1.23万m3;梁滩河左岸段产生弃渣0.51万m3;梁滩河右岸段产生弃渣0.65万m3。若不采取合理有效的措施,任弃渣随意堆放,将造成新的水土流失。
-IV-3、工程施工建设期每年产生的水土流失量为16511.08吨/年。随着工程的逐步完工,各水保措施的日益完善,新增水土流失得到控制,原地貌水土流失得到治理。则在使用期工程建设区及影响区内每年将产生水土流失217.95吨,比工程施工期减少水土流失量16293.13吨。4、随着各水保功能的日益完善发挥,建设区水土流失将进一步减少,工程建设区将达到新的平衡状态,生态环境将得到改善。4.水土流失防治方案4.1方案编制的原则和目标4.1.1方案编制原则北碚区城区防洪整治工程水土保持方案遵照国家有关水土保持法律法规,按预防为主,防治结合的原则进行设计。根据嘉陵江、梁滩河北碚区城区段水文、河道特征,以及取土场弃土场地形、地貌,工程建设过程中造成的水土流失类型、流失强度的不同进行合理、有效的布设防治体系,使新增的水土流失得到有效控制。水土保持必须结合北碚区城市发展规划,水土保持方案设计在满足水保要求的同时,具备美化城市的功能,改善北碚区投资环境。水土保持设计的进度安排与主体工程建设同步进行,实现水土保持“三同时”制度。(1)水土保持设计根据水土流失防治的轻重缓急,划分水土保持重点治理区、一般治理区和一般防治区的水土保持分区体系,并按分区体系进行分区治理。水保工程措施和生物防护措施相结合,以工程措施为先导,发挥工程措施的速效性和保障作用,以植物防护作为水保辅助措施,起到长期稳定的水土保持作用。(2)本工程以防洪为目的,已具水土保持功能,本水保方案只从水土保持角度分析主体工程保持水土的可行性及合理性。
-IV-(3)水保方案设计要与城市景观协调,水保方案不仅要满足水土保持要求,还必须与城市绿化和景观美化相结合,使滨江路沿岸形成一道亮丽的风景。(4)水保方案应做到投资经济合理。4.1.2方案编制目标(1)最大限度减少嘉陵江和梁滩河对河道两岸造成的水力侵蚀,使河岸稳固,减少洪灾频率,为北碚区城市可持续发展创造条件。(2)对项目取料场和弃渣场采取有效的水土保持防治措施,使取料场和弃渣场使用后,水土流失得到有效控制。(3)项目位于北碚区城区,水土保持设计在满足防止水土流失的同时,达到美化城市要求。4.2建设项目防治责任范围及深度4.2.1建设项目防治责任范围根据《开发建设项目水土保持方案技术规范》,北碚区堤防工程整体布局,项目水土流失防治责任范围包括项目建设区和直接影响区。(1)项目建设区:项目建设区为北碚区防洪整治工程占地范围,其中嘉陵江右岸庙嘴至盐毛背沱段,面积为18.80hm2;梁滩河左岸滴水岩至龙凤桥段,面积为10.6hm2,梁滩河右岸面积13.7hm2。项目建设区总面积43.07hm2。(2)直接影响区:直接影响区主要为取料场、弃渣场及其施工便道,以及受取料场、弃渣场排水影响区域。取料场共三个,分别为嘉陵江右岸、梁滩河左岸的陈家山取土场,面积为3.01hm2;马儿石取土场,面积为3.56hm2;水土砂砾石料场,面积为22.13hm2。弃土场一个,设为陈家山弃渣场,面积为0.68hm2。临时施工便道,以及其它受影响区域面积约4.55hm2。
-IV-4.2.2设计深度按《开发建设项目水土保持方案技术规范》(SL204-98)及北碚区城区堤防工程前期工作情况,本水土保持方案按初步设计阶段进行设计。4.3防治措施分区及总体布局4.3.1水土流失防治分区根据工程特征,造成水土流失类型、流失强度等,水保方案分重点治理区,一般治理区和一般防治区的分区体系。1.重点治理区将工程建设中对有的水土流失成因如地形地貌、植被、局地水文等改变大,在无水保措施情况下对生产、生活和环境造成危害大的区域作为重点治理区,重点治理区具体如下:A.北碚区城区工程段:该范围受项目建设影响,完全改变现有的地形地貌。B.取料场:将形成新的边坡和使松散的土壤裸露,改变原有地表径流条件,在无水保措施情况或水保措施不当时可能发生严重的水土流失。C.弃渣场:弃置的土石方形成松散的堆积体,在无水保措施情况下,易造成堆积物流失,危及下游工农业生产。2.一般治理区设计将水土流失量小、产生危害程度小的区域作为水土保持一般治理区。主要包括取料场、弃渣场的施工便道,受取料场和弃渣场影响区域。该类地区对原有地形地貌扰动不大,相对于重点防治区,水土流失量小。3.一般防治区设计将水土流失量小、水土流失轻微的区域作为水土保持防治区,水土保持防治区主要为物料运输公路及两侧。4.3.2水土流失防治总体布局
-IV-水土保持措施首先应搞好预防措施。预防措施包括三方面的内容:对工程各分区可能产生水土流失的区域进行具体分析,针对不同区域规划设计相应的水保预防措施;在不影响总工期的情况下,合理选择施工工期;加强施工管理,禁止随意堆放弃渣。根据各区水土流失主要影响因子、流失类型和防治重点,结合工程已有的水土保持措施,按水土保持方案技术规范,提出本项目水土保持方案设计的总体布局如下:水土保持实行重点治理和面上防护相结合,工程措施与植物措施相结合,以工程措施为先导,发挥工程措施的速效性和保障作用,植物措施为水保辅助措施,起到长期稳定的水土保持作用,同时绿化和美化项目区周围环境。1.重点治理区A.防洪工程区:嘉陵江右岸堤型一般为挡土墙+砂砾石堤+单层房屋兼防浪墙+滨江路;梁滩河两岸堤型主要为河床护脚+天然岸坡+防洪墙。设计滨江路平面布设为:滨江路路幅宽27.0m,沿江至内依次为兼有防浪作用宽3.0m的单层房屋、3.0m宽人行道、1.5m宽绿化带、15.0m宽车行道、1.5m宽绿化带和3m宽人行道。B.取料场:设计在取料场进行合理取料,取料场顶部边缘修防洪沟,防止地表径流冲刷取土场,对边坡进行削坡整治,坡脚设护脚,斜坡面上种乔、灌木、草灰植物,使取料场边坡稳固。取料后形成的平台整平后初期进行绿化后期随城市发展作城市建设用地。C.弃渣场:弃置土石方在弃渣场形成松散的堆积体,设计在弃渣场上游设防洪沟,下游设拦渣坝。并对弃渣场进行整平,修建排水沟。弃渣场斜坡植树绿化,平台覆土绿化。弃渣场后期作城市建设用地。2.一般治理区取料场、弃渣场的施工便道总长为6500m,设计为泥结石路面,在公路两侧设排水沟,并设排水涵洞,公路两则种乔木和灌木,以防止水土流失。3.一般防治区
-IV-一般防治区以加强管理为主,施工运输汽车不得超高、超重运输,汽车驶出施工区进行清扫,对施工道路随时维护,防止水土流失。4.4水土保持方案设计4.4.1水土保持方案工程措施1.重点治理区工程设计A.主体工程水土保持设计北碚区堤防工程所在地受嘉陵江和梁滩河水力的强烈冲刷,使此该区域水土流失防治显得极为重要。从水土保持角度看,该项目也是北碚区城市区域的水土保持工程,主体工程设计中已包含的水保措施有防洪墙、防浪墙、工程临时拦渣及排水措施、护坡工程等。另外,嘉陵江桩号2+187.15~2+380.00段需要围堰施工,围堰填筑料采用编制袋装开挖渣料及取土石料形成,工程施工完后,围堰填筑料用于回填。本次水保设计内容主要为滨江路的绿化。水保方案引用主体工程设计成果,从水土保持角度分析其水土保持方案的可行性和合理性。本项目的建设工程高差大,所需填方量大,主体设计中回填的土石方均用机械压实,在工程下部设M7.5衡重式浆砌条石挡墙,挡墙每10m长设沉降缝、用沥青砂板填塞、每沉降缝间均在距防洪墙衡重台处以及距度发1m处各设一排排水孔,每排设2个排水孔,排水孔孔径6cm,孔后设支滤层。主体工程的水土保持设计可以起到防止堤岸发生重力侵蚀出现坍塌,并可有效防止北碚区城区段河堤的水土流失。B.取料场水土保持工程设计工程共需填土方量为257.43万m3,其中嘉陵江右岸段的填方量为174.63万m3,梁滩河左岸段的填方量为36.14万m3,梁滩河右岸段填方量为46.66万m3。设计在嘉陵江右岸和梁滩河左右岸设三处取料场,地理位置见附图所示。水土取料场:水土天然砂砾石料场,位于北碚下游约6km嘉陵江北岸北碚水泥厂附近的河漫滩上,料场面积约22.6万m2,取料量为144.48万m3
-IV-,漫滩高约179m,枯水位高程174.5m。水上砂砾石有用层厚度4.0m,水下有用层厚度2.0m,砂砾石储量124.8万m3,粗骨料储量97.6万m3。陈家山取料场:料场位于工程区附近,岩石为侏罗纪中统新田沟组(J2X)紫红色砂质泥岩,总厚度170.4m。料场面积3万m2,取料量为74.3万m3。马儿石取料场:马儿石料场位于北碚煤炭安全仪器厂西50m,距龙凤桥3km左右,高程225.0~250.0m,岩石为下沙溪庙组灰黄――灰白色长石石英砂岩,地层产状302°∠68°。料场面积约3.56hm2,可开采厚度10~15m,剥离层厚度0~2m,取料量为48.62万m3。a.陈家山取料场水土保持工程设计陈家山取料场属北碚区城市规划用地。由于取料场所在地与周围城市用地相对高差大,使城市布局受影响,根据城市规划,该地块属挖方区,存在大量的土石弃方。该取料场水保设计在达到防止水土流失目的基础上,尽量减化水土保持的工程措施和植物措施,避免投资浪费。●防洪沟:在取料场南面边界设防洪沟,防洪沟总长103.03m。防洪沟采用浆砌石结构,矩形断面,尺寸为:宽1.0m,沟深0.8m。●斜坡整治:施工期在取料场合理进行取土,使取料场边坡形成坡比1:1.5的斜坡,该取料场斜坡面积0.36hm2。设计对斜坡进行整治,将斜坡上松动的土石全部去除,每隔5m高设一平台,并在10m平台设矩形浆砌石排水沟,断面为0.3×0.3m,将雨水导流出平台。●工程护坡:设计在斜坡脚设2m高的护面墙,护面墙呈梯型,其基础宽2.0m,顶宽1m。护面墙上方设两层浆砌石拱形护坡。●平台排水:陈家山取料场取料量达74.3万m3,取料后将形成2.67hm2平台,设计在平台上每隔30m设网状排水沟,排水沟采用土质排水沟,梯形断面,顶宽0.9m,底宽0.3m、沟深0.3m。平台排水沟经汇集后就近排入地表水系。水保方案设计布局见附图。陈家山取料场水保工程量见表4-4-1。表4-4-1陈家山取料场水保工程量序号工程名称结构形式规格单位工程量
-IV-1防洪沟浆砌石矩形断面宽*高=1m*0.8mM374.182斜坡排水浆砌石矩形断面宽*高=0.3m*0.3mM3603平台排水土质梯形排水沟顶宽0.9m底宽0.3m深0.3mM3343.264护面墙浆砌石梯型基础宽2.0m顶宽1m高2mM32725拱形护坡浆砌石M3145.42b.马儿石取料场水土保持措施马儿石取料场为规划的城市用地,现地貌为浅丘。周围由于受到施工影响,地表植被遭到人为践踏损坏,防治措施主要是清除废弃土石和对斜坡进行一定的水土保持防护措施。本取料场取料高程大于农户屋基高程,整个取料场无居民拆迁。●防洪沟:取料场西高东低,设计在取料场上方设截水沟,防洪沟呈南北走向,总长度98.74m。防洪沟设计为矩形断面,尺寸为:宽1m,深0.8m。●斜坡整治:根据该取料场地形特片,取料后在取土场西南面形成高约10~30m的边坡,设计边坡坡度为1:1.5,形成斜坡面积0.34hm2。●工程护坡:设计在斜坡脚设2m高的护面墙,护面墙呈梯型,其基础宽2.0m,顶宽1m。护面墙上方设两层浆砌石拱形护坡。●坡面排水:在斜坡上高5m、15m各设1.0m宽平台,10m高平台宽度设为2.0m,在10m平台设浆砌石矩形排水沟,尺寸宽0.3m、深0.3m。●取料平台整治:取料场取料后可形成3.565hm2的平台,是城市和农业的良好用地。马儿石虽为规划的城市建设用地,为避免土地荒废,取料场取料后先行绿化措施。取料平台由里向外整治成坡度在0.5%~1.0%的平台,在平台上覆土,由南北向和东西向分设网状排水沟,排水沟间距25m,为土质梯形断面型式,尺寸为顶宽0.6m、顶宽0.3m、深0.3m。马儿石取料场水土保持工程量见表4-4-2。
-IV-表4-4-2马儿石取土场水土保持方案工程措施序号工程名称结构形式规格单位工程量1防洪沟浆砌石矩形断面宽*高=1m*0.8mM370.582护面墙浆砌石总长91.0M32723拱形护坡浆砌石M3145.424斜坡排水浆砌石矩形断面宽*高=0.3m*0.3mM3345平台覆土M3153146平台排水土质梯形排水沟顶宽0.9m底宽0.3m深0.3mM3360C.水土取料场水土保持工程设计主要是在水土取料场的河漫滩地取砂砾石,取料后对开挖面进行的处理。河漫滩地开挖形成的裸露坡面采取了浆砌块石护坡和浆砌块石挡土墙拦挡措施。另外,对其河床冲刷线以下的斜坡面采取浆砌块石护坡。此项投资已记入主体建筑工程。D、弃渣场水土保持工程设计工程弃方总量为2.39万m3,70%为淤泥方。拟在陈家山洼地设一个弃渣场。陈家山弃渣场位于工程区附近,该弃渣场上游汇水面积小,规划为城市用地,其容量能满足工程排渣需要。该弃渣场主要弃置嘉陵江右岸段1.244万m3弃渣量,以及梁滩河左右岸段1.146万m3的弃渣量。●防洪沟:在弃渣场上游及两则均设防洪沟,上游地表径流顺着渣场的东面防洪沟排出,渣场西南地表径流沿渣场西面防洪沟排出,防洪沟为矩形浆砌块石,断面为宽1.0m,高0.8m,总长240米。●拦渣坝:在弃渣场下游设拦渣坝,坝平均高度3.0m,坝体长度48.10m。坝体采用透水性浆砌块石坝。●斜坡:根据地形条件,弃渣沿拦渣坝向上堆放,堆放标高227m,形成拦渣坝斜坡。设计边坡整治成1:2的斜坡面,坡面面积为0.152hm2。
-IV-●渣场平台:陈家山目前主要为规划用地,土质及耕作条件较好,因此该弃土场用途先按耕地进行设计。渣场弃渣完毕后,将形成0.683hm2的平台。为有效合理利用土地资源,渣场按耕地进行设计。渣场平台按纵横各25m设土质梯形排水沟,尺寸为顶宽0.6m、顶宽0.3m,深0.3m,排水沟将渣场平台分成条块状布局,利于耕种。对所弃淤泥进行翻晒,干后做回填表土。陈家山弃渣场水保布局见附图。陈家山弃渣场水土保持工程量见表4-4-3。表4-4-3陈家山弃渣场水土保持工程量序号工程名称结构形式规格单位工程量1防洪沟浆砌块石矩形断面宽*高=1.0m*0.8mM31732拦渣墙浆砌块石底宽4.5m、高3.0m、顶宽1.5m墙长48.2mM3432.93斜坡排水浆砌块石矩形断面宽*高=0.3m*0.3mM390.224斜坡平台挡水埂土质M30.0835平台排水沟土质梯形断面顶宽0.9、底宽0.30、深0.3M3108(2)一般治理区水土保持工程设计一般治理区主要为施工便道,工程施工便道总长6500m,根据地形条件,施工便道多为填方路段,水土保持工程主要有道路护坡、道路排水。A.护坡:由于施工便道为新建的公路,道路基础不十分牢固,在施工载重汽车作用下,易使道路发生凹陷,边坡失稳发生坍塌等,设计将道路沿等高线布设,尽量减少道路填方区高度,将施工便道设成1:2的较缓斜坡,且在坡脚设浆砌石护脚,坡比1:1。B.排水设计:施工便道两侧设排水沟,并设排水涵洞,疏导地表径流。
-IV-一般治理区水土保持工程量见表4-4-4。表4-4-4一般治理区水保工程量序号工程名称结构形式规格单位工程量1施工便道护坡浆砌石厚*高=0.4m*1.5mM318002施工便道排水沟浆砌石梯形断面顶宽0.6m底宽0.3m深0.3mM3133施工便道排水涵洞浆砌石宽*高=0.6m*0.8mM/处24M/4处(3)一般防治区一般防治区主要为运输道路两侧等受项目建设影响区域,水土保持措施以加强管理为主,对进出场汽车清车以及施工道路进行清扫,防止施工弃土散落,在外营力作用下产生水土流失。4.4.2水土保持方案植物措施设计(1)重点治理区水土保持植物措施设计A.主体工程水土保持植物措施设计根据北碚区堤防主体工程设计,主体工程除滨江路外,其余部分全部为浆砌石等地面表层进行固化,主体工程水土保持植物措施主要针对滨江路的水土保持设计。工程滨江路总宽度为27m,由外向里分别为:兼有防浪作用宽3.0m的单层房屋、3.0m宽人行道、1.5m绿化带、15.0m车行道、1.5m绿化带、3.0m宽人行道。鉴于堤防工程滨江路位于北碚区城区,水土保持植物措施应充分考虑其绿化和美化作用。方案水保植物措施按园林标准设计。沿滨江路绿化带分别种观赏性的小乔木以及灌木、藤蔓植物和种草坪等,使堤防工程绿化带植被覆盖率达到100%。采用以马尼拉结缕草、地毯草等暖季型草坪植物为主,上面呈带状布置雪松、白玉兰、棕榈等常绿乔木,乔木株间混交海桐、栀子、夹竹桃、大叶黄杨等常绿灌木。乔木种植2496株,灌木种植2496株,滨江路绿化面积为3
-IV-hm2。树种选择见造林设计类型表1。B.取料场水土保持植物防治措施a.陈家山取料场陈家山取料场位于城市在建区,工程取料后,初期考虑绿化措施,后期视城市发展情况,可作为建设用地。陈家山取料场水土保持植物措施结合环境绿化美化要求,布置绿化措施,植树种草,根据不同的地形、土壤条件,树种选择见造林设计类型表2。料场植树造林柏木360株,桤木60株,马桑2252株。种草采取撒播草籽方式种草,料场种草面积30001.5米2。b.马儿石取料场设计在斜坡脚交错种植两排乔木,在斜坡平台和斜坡边缘各种一排乔木,乔木间套种灌木,斜坡种灌木和草。树种选择为洋槐和四季芭茅(马桑)。造林设计见类型表3。合计种植洋槐340株,四季芭茅1700窝,种草面积3380平方米。c.弃渣场陈家山弃渣场初期考虑绿化处理,后期视城市发展情况,可作为建设用地。为确保渣体稳定,施工中应严格控制堆渣程序,按渣场规划要求分级堆渣。堆渣完毕后,需进行渣场改造利用。渣场改造后,暂时考虑作绿化用地种树种草。设计在弃渣场拦渣坝、斜坡平台和弃渣场平台边缘种乔木,斜坡上种灌木和草本植物。树种选择见造林设计类型表4。株距1米,株高0.5米,植树造林紫穗槐680株、四季芭茅2880窝。种草采取撒播草籽方式种草,弃渣场种草面积6827米2。d.施工便道本工程施工便道为6500m长,宽6米,项目施工便道位于城市规划用地区域,施工便道有服务短的特点,而水土保持植物措施起效时间长,因此施工便道水保以工程措施为主,植物则以起水保功能迅速的草本植物为主,种草面积为19500m2。
-IV-表1疏林草地造林类型表立地类型类型区四川盆地紫色土松、柏林立地类型区类型亚区盆地中西部紫色土黄壤柏木、马尾松立地亚区类型组紫色土黄壤立地类型组类型名称紫色土黄壤厚层土立地类型
-IV-立地特征坡度0~5度,土层厚≥60厘米,质地轻壤土至粘土。造林类型类型号1-1林种景观园林树种组成混交方式以马尼拉结缕草、地毯草为主构建草坪,草坪上带状布置雪松、白玉兰、棕榈等常绿乔木,乔木株间混交海桐、栀子、夹竹桃、大叶黄杨等常绿灌木。株行距乔木株行距6×6m,乔木间间种灌木,每亩乔木18.5株,灌木18.5株。整地方式及规格大窝整地,规格1×1×1m。造林方法及时间乔木、灌木植苗,带土移栽,9月至次年2月;结缕草、地毯草植草皮,10月至次年4月。苗木年龄及规格乔木为5年生苗,树高1米以上,灌木2年生苗,树高40cm以上。幼林抚育方法、次数、时间松土抚育,连续5年,每年秋季1次。成林抚育方法、次数、时间每年秋季垦复1次,深15厘米左右,并防治病虫害、施肥。备注表2中厚层土边坡造林类型表立地类型类型区四川盆地紫色土松、柏林立地类型区类型亚区盆地中西部紫色土黄壤柏木、马尾松立地亚区类型组紫色土黄壤立地类型组
-IV-类型名称丘(山)坡中下部中厚层土紫色土黄壤立地类型立地特征坡度25~45度,土层厚≥40厘米,质地砂壤土至粘土,一般原生植被被破坏,多数为坡耕地、草地或疏林地。造林类型类型号2-1林种防护林树种组成混交方式柏木、桤木行间混交,3行柏木、1行桤木,马桑(黄荆)植于株间。株行距每亩株数每亩柏木67株、桤木11株、马桑417株。整地方式及规格块状整地,规格45*35*30厘米。造林方法及时间柏木、桤木植苗,9月至次年2月;马桑9月至10月插条或9月点播。苗木年龄及规格柏木:2年生苗,地径0.2厘米以上,苗高50厘米以上。桤木:2年生苗,地径0.65厘米以上,苗高60厘米以上。马桑:2年生壮枝中段,长40~50厘米,有牙苞三对以上。幼林抚育方法、次数、时间松土抚育,连续4年,每年秋季1次。成林抚育方法、次数、时间柏木、桤木:卫生伐,伐去病虫木、生长不良木及过密林木。马桑:每年冬季樵采利用,每丛保留2~3根壮枝。备注表3薄层土边坡造林类型表立地类型类型区四川盆地紫色土松、柏林立地类型区类型亚区盆地中西部紫色土黄壤柏木、马尾松立地亚区类型组紫色土黄壤立地类型组类型名称丘(山)坡中上部薄层土紫色土黄壤立地类型立地特征坡度25~45度,质地砂壤土至粘土,一般原生植被被破坏,多数为坡耕地、草地或疏林地。
-IV-造林类型类型号2-2林种防护林树种组成混交方式洋槐、四季芭茅(马桑)株间混交,1株洋槐、1株四季芭茅。株行距每亩株数株行距1*1米,每亩洋槐68株、四季芭茅340窝。整地方式及规格块状整地,规格45*35*30厘米。造林方法及时间洋槐植苗,四季芭茅分兜,9月至次年2月造林或9月点播马桑。苗木年龄及规格洋槐:3年生苗,地径1.4厘米以上,苗高200厘米以上。四季芭茅:每窝6根以上,有须根、牙苞2个以上。幼林抚育方法、次数、时间松土抚育,连续2年,每年秋季1次。成林抚育方法、次数、时间洋槐:卫生伐,伐去病虫木、生长不良木及过密林木。四季芭茅:6月、10月择伐利用。备注表4弃渣场造林类型表立地类型类型区四川盆地紫色土松、柏林立地类型区类型亚区盆地中西部紫色土黄壤柏木、马尾松立地亚区类型组紫色土黄壤立地类型组类型名称弃渣场薄层紫色土黄壤立地类型
-IV-立地特征坡度0~15度,土层厚≥40厘米,质地砂壤土至粘土。造林类型类型号2-3林种防护林树种组成混交方式紫穗槐与四季芭茅株间混交,弃渣场边坡采用竹节草撒草籽护坡或狗牙根分根埋植护坡。株行距每亩株数株行距1*1米,每亩紫穗槐66株、四季芭茅281窝。整地方式及规格块状整地,规格45*35*30厘米。造林方法及时间紫穗槐植苗,四季芭茅分兜,9月至次年2月造林,竹节草、狗牙根9月至次年4月撒草籽或分根埋植。苗木年龄及规格紫穗槐:3年生苗,地径1.5厘米以上,苗高150厘米以上。四季芭茅:每窝6根以上,有须根、牙苞2个以上。幼林抚育方法、次数、时间松土抚育,连续2年,每年秋季1次。成林抚育方法、次数、时间紫穗槐:卫生伐,伐去病虫木、生长不良木及过密林木。四季芭茅:6月、10月择伐利用。备注4.5水土保持方案论证分析4.5.1工程措施分析(1)主体工程水保措施分析本项目以北碚区城市防洪为目的,从水保角度,该项目建设可有效防止嘉陵江堤岸北碚区城区段以及受洪水淹没区的水土流失,整个工程建设可视为北碚区城区的水土保持工程。北碚区城区段堤防主体工程大致布局为:M7.5浆砌条石防洪墙、防洪墙里侧填土石方,防洪墙上面为M7.5浆砌0.6m厚块石,滨江路绿化带、滨江路以及防浪墙。M7.5浆砌条石防洪墙和M7.5浆砌0.6m厚块石可有效地防止嘉陵江右岸河堤和工程填土区的水土流失。
-IV-滨江路考虑防洪要求,受洪水冲刷机率小,设计滨江路绿化以景观为重,绿化植物主要为观赏性强的乔木和灌木,辅以覆盖作用大的草皮,可极大程度减少土壤裸露,防止水土流失。(2)取料场水保措施分析A.陈家山取料场水保措施分析水保方案设计中从取料场最上端原始地貌至取料平台分别设防洪沟,斜坡平台、斜坡平台水沟,斜坡脚排水沟,取料场平台排水沟等综合水保工程措施,可在短期内起到保持水土的目的。在取料场取料后即作为城市建设用地的情况下,取料场平台不作过多的水土保持工程设计,可避免重复投资。B.马儿石取料场水土保持措施分析马儿石取料场在取料后即作为城市建设用地,斜坡面水保工程设计可使取料场边坡稳固,减少重力侵蚀,防止边坡坍塌,减少斜坡和平台的水力侵蚀。(3)弃渣场水土保持措施分析陈家山弃渣场设计弃渣用推土机压实处理,水保方案设计从上至下设防洪沟、弃渣场平台整治、平台排水沟、弃渣场边坡整治、边坡排水沟、拦渣坝等多重水保措施,可有效地防止取土场水土流失。所设计的水保工程措施全面,经治理后,可使弃渣场水土流失得以控制。(4)一般治理区水保工程措施分析施工便道水保设计结合公路主体工程,加强公路边坡处理。用浆砌石护脚,并在施工便道两旁设排水沟。采取水保措施后,可避免施工便道发生大的坍塌,并减少水土流失量。北碚区城区堤防工程水土保持所需建材主要为条石、碎石、砂、水泥等,其中条石和碎石可利用取料场挖出的石料或从附近沿线的采石场购买,水泥、砂等就近购买。4.5.2植物措施分析
-IV-项目植物水保措施充分考虑项目区的城市规划、充分利用土地资源进行设计。A.主体工程在主体工程的滨江路种植观赏性强的乔木、灌木和观赏草皮,在起到水土保持目的基础上,美化环境。B.取料场马儿石取料场:该地块为城市用地,且城市建设在即,水保方案以工程措施为主,发挥工程措施保水保土的速效性,水保植物措施以斜坡绿化为主。陈家山取料场:以斜坡绿化为主,沿斜坡种固土作用用强的乔木、配以灌木和种草,与工程措施一道,有效防止水土流失。配合水保工程措施,可起到层层拦蓄、有效防止水土流失。考虑取料场城市建设时间较晚,对取料场平台进行覆土绿化。C.弃渣场陈家山弃渣场:该弃渣场为规划的城市用地,设计在拦渣坝处种乔木、渣场边坡种灌木和草,利用乔木固持土壤以及利用灌木和草起到防止表土水土流失作用。重庆地区属亚热带温润性气候,各类乔木、灌木、草类植物种类繁多,植物资源丰富,可满足工程水土保持植物措施及景观绿化要求。根据以上的分析,工程水土保持方案工程措施和植物措施布局合理,能够起到保水保土作用,具有较强的操作性。4.6方案实施进度安排为了及时有效的防止北碚区城区堤防工程水土流失,根据工程建设计划安排,有计划,有组织,有步骤地对项目水土流失进行治理,使水土保持工作与工程建设同步进行,做到水土保持与工程同时施工,同时竣工并同时投入作用。
-IV-工程水土保持方案实际进度与主体工程一致,总工期4年。第一年10月至第二年4月底完成嘉陵江在建段至污水处理厂施工便道水土保持工作;第二年5月至第三年3月完成嘉陵江右岸、梁滩河左、右岸的陈家山及马儿石取土场及施工便道水土保持工作;第三年6月至第三年10月进行嘉陵江右岸弃渣场、及持续的梁滩河段施工便道水土保持工程;第三年11月至第四年6月底完成其余堤防工程中的水土保持工作。4.7水土流失监测水土流失监测是水土保护工作的重要组成部分。4.7.1监测项目及内容主要监测施工过程中各水土保持措施的实施情况,水土保持措施实施效果,水土保持植物措施实施后林草生长情况,植被覆盖情况,监测项目区塌方、滑坡、洪涝灾害情况等。4.7.2监测时段及频率监测时段主要有:工程施工作业前水土流失本底监测,工程施工过程中水土流失监测,工程完工后水保设施及水土流失监测。工程竣工后,连续监测6年,每年监测2次,雨季来临前(每年4月)监测一次,雨季过后(每年9月)监测一次。4.7.3监测工作保障措施项目水土流失监测必须选择具有水土流失监测资质证书的单位,以保障监测数据的可信度。项目监测经费列入水土保持投资中,使监测经费得以落实。5.方案投资概算及效益分析5.1水土保持投资概算5.1.1编制依据按《开发建设项目水土保持方案技术规范》规定,方案投资概算采用水利部的部颁标准,并参考四川省、重庆市标准。主要依据如下:(1)水利部93年颁发的地方中小型水利水电设备安装工程预算定额;(2)四川省、重庆市1997年颁布的《水利水电建筑工程预算定额》;(3)四川省、重庆市1997
-IV-年颁布的《水利水电工程施工机械台班费定额》;(4)川水发(1990)基056号关于颁发《四川省水利水电基本建设工程设计概算编制规定(试行)》的通知;(5)重机水水基(97)06号文:《关于编制(1997)年我市水利水电工程概算材料预算价格》的通知;(6)重机水(95)水基发13号文:转发《关于我省水利水电工程(估)算编制办法的几个问题的补充规定》的通知;(7)重庆市建设工程造价管理总站文件,渝建价发(2000)19号《关于发布地方材料及建筑安装材料“结算价”》的通知;(8)重庆市物价局、重庆市财政局渝价[2001]359号文件《关于重庆市水土保持设施补偿费、水土流失防治费征收管理办法》;(9)水土保持植物措施的概(估)算采用生态市园林部门规定;5.1.2编制方法(1)工资按地区标准加其他工资性津贴计取。工程所在地区为六类地区,根据川水基[1995]083号和川水基[1990]056号计算。人工预算单价为:12.24元/工日(2)材料、苗木价格按当地现行价格计取。根据《四川省、重庆市水利水电工程设计概(估)算编制规定》,进入单价的主要材料采用限价补差办法。主要材料的限价执行重机水基[1997]6号文的规定,市场价格与进入单价材料的限价价差几相应税金单列在编制年价差及相应税金中,主要材料限价、预算价见表5-1-1。表5-1-1材料价差计算表材料水泥柴油汽油块石砂单位元/吨元/吨元/吨元/m3元/m3限价250.002000200020.0030.00预算价340.002900302826.1140.00价差90.0090010286.1110.00施工用水、风价格计算分别为:0.14元/m3、0.08元/m3
-IV-。施工用电依据重庆市物价局渝价[2000]357号规定为0.49元/kWh。(3)有关费用计算工程单价包括基本直接费、其他直接费、间接费、利润及税金。其中其他直接费、间接费、利润及税金等费率如下:A.建设单位管理费:按一~二部分之和的2%计取。B.科研勘测设计费:按一~二部分之和的4%计取。C.工程质量监督费:按一~二部分之和的0.25%计取。D.定额管理费:按一~二部分之和的0.08%计取。E.水土流失监测费:按一~二部分之和的2.5%计取。F.水土保持设施补偿费参照《重庆市水土保持设施补费、水土流失防治费征收管理办法》计取。(4)预备费基本预备费:按一~三部分之和的10%计取。(5)水土保持设施补偿费本工程建设中将占用林草地156000.01m2,梯地102000.05m2,参照重庆市物价局、重庆市财政局渝价[2001]359号文件《关于重庆市水土保持设施补偿费、水土流失防治费征收管理办法》,****防洪护岸综合整治工程应交纳水土保持设施补偿费61.5万元,具体为:土:45.9万元(按4.5元/m2)林草地:15.6万元(按1元/m2)(6)费率标准标准项目表5-1-2工程费率(﹪)标准项目其他直接费间接费企业利润税金土石方工程21573.35砼工程21173.35砌石工程21273.35
-IV-5.1.3工程投资本水土保持措施工程投资包括主体工程、植物工程、和其它三部分,其工程总投资为385.43万元,占工程总投资的2%。水土保持措施工程中静态投资为374.03万元,基本预备费为34万元,其结果详见概算表。5.1.4分年度投资按照“三同时”的原则,水土保持措施的实施应与主体工程同步进行,根据主体工程的施工进度安排结合水土保持措施的施工进度安排,作出重庆****防洪护岸综合整治工程项目水土保持措施分年度投资安排见表。5.2水保投资概算表及单价分析表表一总概算表单位:万元编号工程或费用名称建筑工程费植物工程其他费用合计123456一建筑工程87.49二植物工程168.44三其他费用84.10
-IV-一至三项小计87.49168.4484.10340.03基本预备费34.00建筑期贷款利息11.40静态投资374.03总投资385.43表二建筑工程概算表编号工程或费用名称单位数量单价(元)合价(万元)123456第一部分建筑工程87.49一取料场30.991M7.5浆砌块石防洪沟m3144.76117.551.70
-IV-2M7.5浆砌条石拱形护坡m3290.842296.663M7.5浆砌块石护面墙m3544124.976.804M7.5浆砌块石排水沟m394117.551.105平台土质排水沟m3703.26553.876平台覆土m3179846.0410.86二弃渣场11.091M7.5浆砌块石防洪沟m3173117.552.032M7.5浆砌块石拦渣坝m3432.9128.495.563M7.5浆砌块石排水沟m390.22117.551.064平台土质排水沟m3108550.595平台覆土m327326.041.85三施工便道37.231M5浆砌块石护坡m31800100.9218.172M5浆砌块石排水沟m31395.870.123排水涵洞m354135018.94四编制年价差及税金8.181价差7.92水泥t25262.001.56柴油t1.21234.000.15砂m3884.26.500.58块石m33291.8614.844.89毛条石m3290.8425.590.742税金792000.03220.26表三植物工程概算表编号工程或费用名称单位数量单价(元)合价(万元)123456第二部分植物工程168.44一堤防工程59.40
-IV-1滨江路结缕草m22996012.8638.53人工铺种草坪m2299604.1212.34花卉型乔木株249630.997.74花卉型灌木株24963.160.79二取料场63.401植树柏木株4201.50.06洋槐株3402.60.09四季芭茅株17002.40.41马桑株22520.50.112人工铺种草坪m236946.54.1215.223结缕草m236946.512.8647.51三弃渣场12.531人工铺种草坪m268274.122.812结缕草m2682712.868.782植树紫穗槐株6803.680.25四季芭茅株28802.40.69四施工便道33.111人工种草m2195004.128.032结缕草m21950012.8625.08表四其他费用概算表编号名称及规格单位数量单价(元)合价(万元)123456第三部分其它费用84.10
-IV-一水土保持设施补偿费61.501林草地m2156000.01115.62梯地m2102000.054.545.9二其它费用22.601建设单位管理费元25592000.025.122水土保持工程勘测设计费元25592000.0410.243工程质量监督费元25592000.00250.644定额管理费元25592000.00080.205水土流失监测费元25592000.0256.40表五分年度投资表单位:万元编号项目名称分年度投资合计第一年第二年第三年第四年一建筑工程17.5026.2534.998.7587.49二植物工程16.8433.6950.5267.39168.44三其他费用8.4116.8225.2333.6484.10一至三部分合计42.7576.76110.74109.78340.03四预备费4.277.6811.0710.9834.00五静态投资47.0284.44121.81120.76374.03六总投资49.8787.29124.66123.61385.43表六建筑工程单价汇总表序号工程名称单位单价(元)其中人工费材料费机械使用费其他费用其他直接费现场经费间接费企业利润税金概算扩大系数1M7.5浆砌块石排水沟m3117.552568.40.000.561.880.0011.503.223.563.432M5浆砌块石护坡m3100.9215.5268.620.1020.5041.480.006.032.773.052.93
-IV-3M7.5砂浆砌块石拦渣坝m3128.4924.7172.610.1020.582.930.0012.097.913.883.744M7.5浆砌块石护坡m3124.9727.3669.422.290.832.000.0012.233.423.783.645渣场覆土m36.763.850.001.100.230.0960.000.970.200.200.195.3效益分析5.3.1效益计算方法项目区水土保持措施效益分析计算方法依据《水土保持综合治理效益计算方法》(GB/T15774-1995)及计委《建筑项目与经济评价方法》等文件的有关规定。5.3.2基础效益项目区通过采取植物措施增加地面植被面积约9.203hm2,类比四川一地区每亩拦蓄水量56m3计,地面植被可以拦蓄径流量7730.13m3,这样可减轻因降水造成对挖方或填方边坡面的面蚀和击溅,能有效保护边坡。目前项目区开发前土壤侵蚀模数约为4655t/km2.a,当项目在施工过程中,由于原地貌受到扰动,以及地表植被受到损坏,土壤侵蚀模数会增大,如不采取措施,挖方区坡面、弃土场会受降水和地面径流影响造成大量土的流失,使其土壤侵蚀模数成倍增长。在采取水土保持措施(包括工程措施、植物措施)后,并合理安排措施的实施进度,预计土壤侵蚀会得到有效控制,施工期项目区土壤侵蚀量将大为减少。工程投入使用后,由于建设期采取的水土保持工程、植物措施发挥效益,项目区内的土壤侵蚀模数降为232.38t/km2.a~250.00t/km2.a,低于现有的4655t/km2.a水平。并增加可开发用地253亩。5.3.3生态效益目前项目区林草覆盖率为20.26%。项目建设中实施植物措施,林草面积达27.41hm2,按项目区占地范围计,林草覆盖率达35.6%,较项目建设前大为提高,同时也对改善城市的生态环境具有重要的作用。
-IV-5.3.4社会效益良好的植物措施,对调节工程区内的“小气候”,增强城市工程道路景观效果,改善城市景观环境,具有积极的意义。5.3.5经济效益项目区水土保持措施产生的经济效益包括直接经济效益和间接经济效益。直接经济效益指由于水土保持作用直接生产的产品,间接经济效益指在采取水土保持措施后通过蓄水、保土、保水、拦渣等间接获得的效益。对于本工程而言,直接经济效益体现在弃土场经水土保持措施后,其整治后的土地利用价值提高可以取得直接经济效益可达数万元;并增加可开发用地16.87hm2。间接经济效益,包括通过采取工程和植物措施,项目在施工和营运期间可减少水土的流失量,减轻和改善了工程占地对当地社会环境造成的不良影响。5.4结论从上面效益分析可知,工程项目水土保持措施带来的经济效益显著,基础效益、生态效益和社会效益好,它对于防治项目区水土流失起着十分重要的作用,因此水土保持的植物措施、工程措施是可行的和必要的。6.水土保持方案实施措施为了使****防洪护岸综合整治工程水土保持方案能得以顺利贯彻执行,重庆重庆市北碚区提防建设有限公司应按照《水土保持法》中“建设项目的水土保持设施,应该与主体工程同时设计、同时施工、同时投科使用”的“三同时”
-IV-精神,将水土保持工作列入整个工程建设中去,并根据年度安排,加强管理,认真实施,保证按期完成治理任务。6.1组织领导和管理措施为了保证方案中提出的工程水土保持措施的实施和落实,搞好本项目水土保持的组织领导工作是关键。首先要建立健全的项目水土保持组织领导体系,确保各项水土保持措施的实施,重庆市北碚区提防建设有限公司应建立一个自上而下的项目水土保持领导小组,确定专人负责,制定专门管理办法和制度,做到有机构、有人员、组织健全,人员固定;在方案实施中,重庆市北碚区提防建设有限公司要积极与地方有关部门密切使用,互相配合,确保方案顺利实施。另外,为提高对水土保持的认识,重庆市北碚区提防建设有限公司各级领导必须进一步认真学习《水土保持法》,明确在项目建设中防止水土流失的责任和义务,达到统一思想,提高认识,增强防治水土流失的主动性、积极性,同时加强对职工进行水土保持有关法律、法规的宣传与教育,使水土保持成为每一个人的自觉行为,自觉做好工程建设的水土保持工作。6.2技术保证措施本工程水土保持方案设计是本工程水土保持最基本的技术保证,本方案设计是在大量的现场实地调查、勘查的基础上,根据工种的实际情况确定的,同时征求了有关部门和有关的意见,方案具有因地制宜、因害设防、可操作性强的特点,本水土保持方案应贯彻于建设项目的设计全过程,项目技施设计应包含有方案提出的各项水土保持工程设计、施工组织计划及概算,并应满足阶段设计深度的要求。另外,必须做好水土保持工程的施工。项目水土保持工程应与主本工程同时施工,并严格按照本方案提出的各项水土保持措施和建议,以及各项水土保持工程施工和主体工程施工组织计划,根据主体工程施工进度,合理安排各项水土保持措施的施工,确保各项水土保持工程能长期、高效地发挥作用。
-IV-6.3监督管理措施方案实施监督机制是方案真正落实到实处的有力保证,按照《中华人民共和国水土保持法实施条例》规定,重庆市水利局和下属的水土保持办公室是该方案的实施监督机构,根据方案所列工程计划,在年终时,对工程数量和质量进行检查,合格予以验收,不合格限令返工,以保证工程质量,若未按年度计划实施,按有关规定给与处罚。重庆市北碚区提防建设有限公司也应该积极、主动接受水土保持监督机构的监督、指导和检查,以确保方案中工程实施和质量的保证,另外重庆市北碚区提防建设有限公司要加强管理,贯彻“预防为主,防治并重”的原则,在项目建设过程中尽量减少扰动土壤,把水土流失控制在最小限度,对竣工后的水土保持措施加强管护,防止边治理边破坏的现象发生,并大力向广大职工群众宣传《水土保持法》,以形成群众性的监督机制。6.4资金来源及安排本项目建设的水土保持方案实施共需资金385.43万元,重庆市北碚区提防建设有限公司将纳入本工程的建设概算中,按照本方案实施计划,逐年、逐项安排和落实,及时到位,使堤防建设与水土保持工作同步进行。7.结论7.1水土流失防治责任范围根据工程建设特点,工程总体布置,按“谁开发、谁保护、谁造成水土流失、谁治理”的原则,确定项目水土流失防治责任范围为:项目建设区51.68hm2,直接影响区33.93hm2,防治责任范围总面积为85.61hm2。
-IV-7.2项目区水土流失现状项目区水土流失为中强度侵蚀区,其原生地貌侵蚀模数为4655t/km2.a。水土流失类型主要是水力侵蚀和重力侵蚀,表现形式为面蚀、沟蚀、崩塌、塌陷和潜蚀等。7.3水土流失预测****防洪护岸综合整治工程施工过程中若不采取防治水土流失措施,可能造成水土流失面积为68.96hm2,土壤侵蚀模数增大到4846~10267.26t/km2.a。预计施工期水土流失量为16511.08t。运行期土壤侵蚀模数为232.38~462.02t/km2.a,低于建设前地貌条件下的土壤侵蚀模数,运行期水土流失量为217.25t。7.4水土流失防治措施初步设计采取的水土保持措施主要包括工程措施和植物措施,对防止工程建设造成大量的水土流失具有重要意义,这些措施同时也符合公路设计有关规范要求,因此是可行的。7.5方案投资概算及效益本水土保持方案总投资为385.43万元,约占本项目建设总投资的2%。水土保持方案总投资中静态投资374.03万元,基本预备费34万元。工程项目水土保持措施带来的直接经济效益显著,间接经济效益、基础效益、生态效益和社会效益好,它对于防治项目区水土流失和项目安全运行起着十分重要的作用,因此项目建设过程中必须严格执行经批准的水土保持方案,认真执行“三同时”。
-IV-目录前言11.方案编制总则21.1编制目的和意义21.2编制依据31.2.1法律、法规依据及有关规定31.2.2立项及设计文件31.2.3采用技术标准41.3编制原则42.项目及项目区概况52.1工程概况52.1.1项目名称52.1.2项目建设位置52.1.3建设性质52.1.4工程总投资52.1.5主要技术经济指标52.2建设规模及防治责任范围52.2.1建设规模52.2.2防治责任范围112.3项目区自然环境132.3.1地形、地貌132.3.2工程地质条件142.3.3土壤、植被142.4气象、水文152.4.1气象152.4.2水文16
-IV-2.5项目区社会经济概况192.5.1人口192.5.2土地利用192.5.3地区社会经济发展概况192.6项目区发展规划202.7施工方案212.7.1工程施工方案212.7.2弃渣、取料212.7.3施工进度222.8项目区水土流失现状及防治情况232.8.1项目区水土流失现状232.8.2项目区水土流失防治现状243.工程建设水土流失预测243.1扰动原地貌、破坏土地和植被的面积253.1.1工程永久性占地253.1.2临时性占地面积253.2工程弃渣量253.3工程取料量263.4工程对沿线水土保持设施的影响263.5可能造成的水土流失预测273.5.1预测原则273.5.2预测方法283.5.3参数的选取283.5.4边坡水土流失293.5.5弃渣可能产生的水土流失323.6工程水土流失危害分析333.6.1坡面侵蚀333.6.2弃渣33
-IV-3.6.3损坏水土保持设施,降低水土保持功能333.6.4降低土地生产力,减少作物收成333.6.5增加河道淤沙,降低河道行洪能力333.7工程建设对水位及行洪影响分析343.7.1城区河道概况343.7.2建堤后对区域影响343.8综合分析344.水土流失防治方案354.1方案编制的原则和目标354.1.1方案编制原则354.1.2方案编制目标364.2建设项目防治责任范围及深度364.2.1建设项目防治责任范围364.2.2设计深度374.3防治措施分区及总体布局374.3.1水土流失防治分区374.3.2水土流失防治总体布局384.4水土保持方案设计394.4.1水土保持方案工程措施394.4.2水土保持方案植物措施设计444.5水土保持方案论证分析514.5.1工程措施分析514.5.2植物措施分析524.6方案实施进度安排534.7水土流失监测534.7.1监测项目及内容534.7.2监测时段及频率534.7.3监测工作保障措施53
-IV-5.方案投资概算及效益分析545.1水土保持投资概算545.1.1编制依据545.1.2编制方法545.1.3工程投资565.1.4分年度投资565.2水保投资概算表及单价分析表565.3效益分析615.3.1效益计算方法615.3.2基础效益615.3.3生态效益625.3.4社会效益625.3.5经济效益625.4结论626.水土保持方案实施措施636.1组织领导和管理措施636.2技术保证措施636.3监督管理措施646.4资金来源及安排647.结论657.1水土流失防治责任范围657.2项目区水土流失现状657.3水土流失预测657.4水土流失防治措施657.5方案投资概算及效益65'
您可能关注的文档
- AA市8888区SSS乡YYY透辉石矿工程水土保持方案报告书
- 株洲航天航空地块水土保持方案
- DLT5419-2009(非正式版)水电建设项目水土保持方案技术规范.pdf
- DLT5419-2009非正式版水电建设项目水土保持方案技术规范非正式版.pdf
- TB10503-2005铁路建设项目水土保持方案技术标准(附条文说明).pdf
- 龙华新区观澜街道白鸽湖老村片区城市更新单元规划项目水土保持方案设计毕业论文.doc
- SL204-1998开发建设项目水土保持方案技术规范.pdf
- SL204-98开发建设项目水土保持方案技术规范.pdf
- 水土保持方案许可流程图
- 年产20吨石灰石矿工程水土保持方案
- 110kV芒棒输变电工程水土保持方案可行性研究报告
