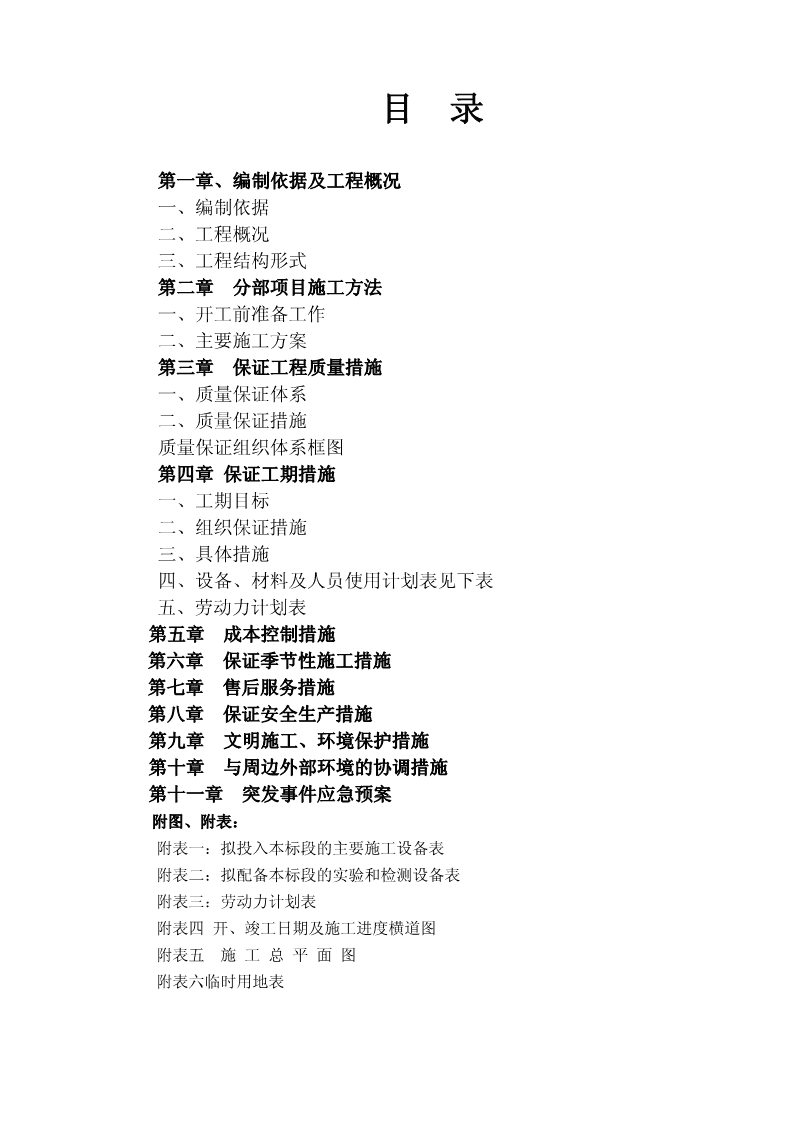

'目录第一章、编制依据及工程概况一、编制依据二、工程概况三、工程结构形式第二章分部项目施工方法一、开工前准备工作二、主要施工方案第三章保证工程质量措施一、质量保证体系二、质量保证措施质量保证组织体系框图第四章保证工期措施一、工期目标二、组织保证措施三、具体措施四、设备、材料及人员使用计划表见下表五、劳动力计划表第五章成本控制措施第六章保证季节性施工措施第七章售后服务措施第八章保证安全生产措施第九章文明施工、环境保护措施第十章与周边外部环境的协调措施第十一章突发事件应急预案附图、附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的实验和检测设备表附表三:劳动力计划表附表四开、竣工日期及施工进度横道图附表五施工总平面图附表六临时用地表

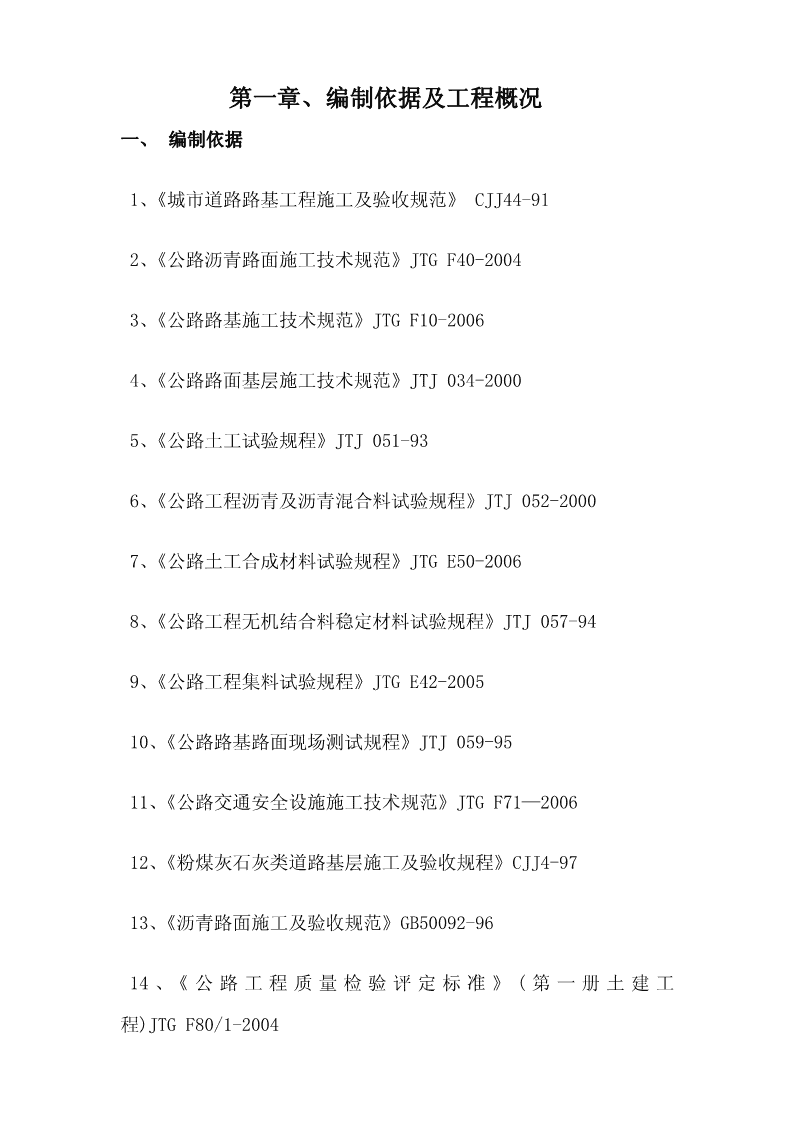

第一章、编制依据及工程概况一、编制依据1、《城市道路路基工程施工及验收规范》CJJ44-912、《公路沥青路面施工技术规范》JTGF40-20043、《公路路基施工技术规范》JTGF10-20064、《公路路面基层施工技术规范》JTJ034-20005、《公路土工试验规程》JTJ051-936、《公路工程沥青及沥青混合料试验规程》JTJ052-20007、《公路土工合成材料试验规程》JTGE50-20068、《公路工程无机结合料稳定材料试验规程》JTJ057-949、《公路工程集料试验规程》JTGE42-200510、《公路路基路面现场测试规程》JTJ059-9511、《公路交通安全设施施工技术规范》JTGF71—200612、《粉煤灰石灰类道路基层施工及验收规程》CJJ4-9713、《沥青路面施工及验收规范》GB50092-9614、《公路工程质量检验评定标准》(第一册土建工程)JTGF80/1-2004

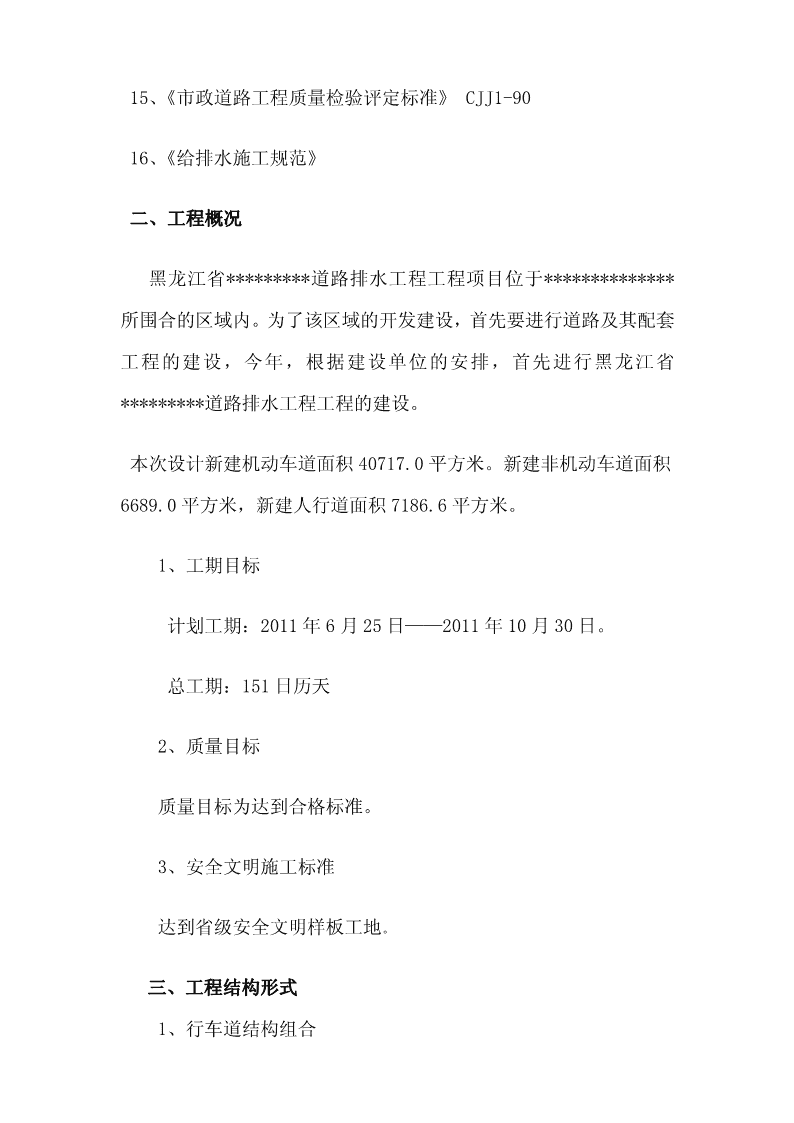

15、《市政道路工程质量检验评定标准》CJJ1-9016、《给排水施工规范》二、工程概况黑龙江省*********道路排水工程工程项目位于**************所围合的区域内。为了该区域的开发建设,首先要进行道路及其配套工程的建设,今年,根据建设单位的安排,首先进行黑龙江省*********道路排水工程工程的建设。本次设计新建机动车道面积40717.0平方米。新建非机动车道面积6689.0平方米,新建人行道面积7186.6平方米。1、工期目标计划工期:2011年6月25日——2011年10月30日。总工期:151日历天2、质量目标质量目标为达到合格标准。3、安全文明施工标准达到省级安全文明样板工地。三、工程结构形式1、行车道结构组合
4cm(AC—16C型)中粒式改性沥青混凝土5cm(AC—20C型)中粒式沥青混凝土7cm(AC—25F型)粗粒式沥青混凝土20cm三灰碎石(9.5:1.5:19:70石灰、水泥、粉煤灰、碎石)20cm二灰碎石(11:19:70石灰、粉煤灰、碎石)20cm二灰土(10:20:70石灰、粉煤灰、土)总厚度76厘米2、人行道结构人行道结构形式(一)15cmC15水泥混凝土3cmM10水泥干拌砂6cm防滑步道板非机动车道结构形式(二)20cmC20混凝土3cmM10水泥干拌砂8cm承重防滑步道板树池砌筑3、排水工程立蓖式雨水井4、污水管道DN400II级钢筋砼管道
φ1000圆形钢筋混凝土检查井5、雨水管道DN500承插口钢筋混凝土管DN600承插口钢筋混凝土管DN800承插口钢筋混凝土管6、雨水检查井矩形钢筋混凝土管检查井φ1000圆形钢筋混凝土检查井
第二章分部项目施工方法一、开工前准备工作(一)技术准备1、施工准备施工人员进场后经理部立即组织主要技术人员根据设计文件进行路线复测,在全面了解现场情况后,再根据业主要求编制实施性施工组织设计,重点工程编制具体施工方案。(1)内业准备1编制实施性的施工组织设计。2编制各种针对性的保证措施。3结合工程施工特点,制定材料管理办法和实施细则。(2)外业准备①施工前对现场地形地貌,现有构造物及供水、供电、排水管线、周边环境等做好调查。②现场控制点交接与复测。施工人员进场后即与设计单位和建设单位取得联系,实施现场交接桩,交桩后对路线的平面控制点、高程控制点进行复核,绘制测量布置图,实施闭合导线控制测量,发现问题及时提出修改意见,报设计部门审核。③与相邻标段进行轴线和高程复核,准确无误后签订协议确定平面和高程共用控制点,并将其重点保护。4原有控制点不满足施工要求和不便利施工时,进行加密或补设控制点,并进行固桩、护桩、交桩,控制点可设置在路线附近的永久性建筑物上,或用2*2*2的混凝土桩;复核结果合格后方进行施工测
量。5测量控制点定期复核,如发现丢失,及时布设。(二)临建工程1、临时设施施工现场设生活区与施工生产区,生活区有办公室、会议室、食堂、休息室、试验室、宿舍等,施工生产区有钢筋、模板堆放场,钢筋工、木工作业场,水源,电源等。临建设施采用彩钢活动板房搭建,作业场为露天有棚简易房。生活区为封闭管理,地面硬铺装并设有花坛和绿地。2、取土场和拌合场设在施工现场外,用土外运。(三)现场协调工程开工前,对施工现场及周边地区进行实地踏察,征求沿街企事业单位、商服、居民意见,指定交通疏导和保障生产、方便群众的施工组织方案,报建设行政主管部门和有关部门批准后,向社会公示,接受社会监督。与有关部门和附近居民搞好关系,将对工程的顺利实施起积极的作用。为此,我单位着重做好以下几方面工作:①自觉遵守与维护政府的有关条例和规定,规范行为、遵章守纪。②听取群众的意见,维护群众利益,杜绝扰民现象发生。③同有关行政单位、公益企事业单位保持密切的联系,施工前加强与有关部门的配合,配合业主做好会签工作,特别是有交通干扰和地下管线、地上杆线等的迁移、更新、设置等均须与有关部门进行协作,统一部署,分工负责,以确保工程顺利实施和缩短工期。
二、主要施工方案(一)道路工程1、路基挖方施工①采用机械开挖、推土机配合清理边底,做到随挖随清,以保证下道工序及时跟进,避免雨水浸泡、扰动基底。②挖出的基槽废料需及时运出现场,以确保现场干净整洁。③跟踪测量控制平面位置及高程,严禁破坏基层结构。④遇地下障碍物时,根据该构筑物的废弃和使用情况按设计做拆除或防护加固处理。处理方案形成书面文件,报监理工程师审批,按批复方案执行。⑤软土路基处理:有无软土路基视土质情况而定,处理方案形成书面文字报监理工程师审批,按批复方案进行。⑥根据设计图的要求,施工时两侧机动车道及人行道位置的土方一次性挖除,测量时将车行道、人行道等准确位置每20米一个断面标示出来,为全面施工做好准备。⑦测量准备工作完成后,进行土方挖出施工。施工中,测量人员跟踪测量,随时控制好高程和宽度,直至挖至路床顶面设计标高。当形成一定长度作业段时,测量人员重新定出中桩、边桩、并定出设计高程,用推土机初平精平后,进行路床封层整形。基底精平后,先由压路机静压,再用振动压力机振压,采用灌砂法检测压实度,若不合格进行补压。⑧路基挖槽施工完毕后,经监理工程师检测各项指标合格后即可进行结构层施工。
2、路基填方施工场地清理完成后,复测地面标高,对还没达到设计标高的路基进行回填土处理。①施工准备路基土方回填前,先进行场地清理,清除施工范围内的草皮、垃圾、烂泥、积水及地面上影响施工构筑物。填方路段草地、林地等腐植土路段,清出30cm-50cm表层土,清除的地表土用于绿化使用。②施工测量A复测路线高程。测放好中线后,进行纵横断面的水平标高测量,以确定土路基的回填高度。B路基放样。根据路线中桩、横坡、路肩边线、路堤坡脚线等定出路基轮廊,每隔5m设置标志桩。C施工过程注意保护好有关的测量点、标志,并随时进行检查,如发现测量网点及其他测量点有变动或下沉,及时通知测量监测组进行检测,并报给监理检查和复核。D资料整理。如实详细记录测量结果,每段测量完成后,测量记录本及成果资料由测量工程师和技术组负责人共同签字后报监理工程师审核认可。③土方填筑A对已设好的标志桩进行拉线,使线顶的高度即为放样标高。B检查填土的质量,选用透水性较好的土,以保证路堤的稳定性。
C在填筑前,对填料进行含水量等指标的试验,填筑时检查填料的含水量,使之在最佳含水量下进行。填土高度大于80cm时,将原地表整平后压实,并经监理工程师验收后才开始填筑。填筑时采用水平分级分层卸料、摊铺,最大松铺层厚不超过30cm,最小松铺厚度不小于10cm.并按照横断面全宽分成水平层次,逐层向上填筑。填筑由路中向路边进行,先填低洼地段,后填一般路段,使路基保持一定的路拱和纵坡坡度为2%-4%。在同一路段上要用到不同性质的填料时,应注意:D不同性质的填料分层填筑,不能混填,以免内部形成水囊或薄弱面,影响路堤的稳定。尽量采用水稳性较好的土填筑,并将透水性好的土填下层,透水性较小的土填上层:如透水性小的土填下层时,层面要设4%的横坡以利排水。E填方相邻作业段交接处若非同时填筑,则先填地段按1:1坡度分层留好阶梯;若同时填筑,则采用分层相互覆盖法,使相邻土层相互交迭衔接,搭接的长度不少于2mF填土分层的压实厚度和压实遍数与压路机、土的种类和压实度要求有关,通过现场来确定。④土方的碾压A碾压时,按先边缘,后中间的顺序进行,注意纵横碾压的接头必须重叠。横向接头对振压路机一般重叠40cm~50cm,三轮压路机一般重叠后轮的1/2,前后相邻两区段纵向接头重叠1m~1.5m.碾压时做到无漏压、无死角并确保碾压均匀。B开始碾压时,土体较疏松,强度低,先轻压,随着土体密度的
增加,再逐步提高压强。推运土料时,机械车辆均匀分布行驶在整个路堤宽度内,以便填土得到均匀预压。否则要采用轻型光轮压路机(8-12T)进行预压。正式碾压时,用振动压路机,第一遍静压,然后由弱到强。C碾压时如土质的含水量小于或大于最佳含水量的要洒水或晾晒才能进行压实。压实时出现黄土弹簧土要清掉,换填后再继续压实。D路基填料的最小强度最大粒径及土方压实度严格按规范进行施工。E雨期施工的措施:雨期填土应当天碾压,以免填土含水量过大。如遇下雨应停止填土,以免形成橡皮土地3、特殊路基处理杂填土段路基:清除杂填土,基底以下40cm换填8%石灰土分层压实。4、石灰、粉煤灰土垫层施工1)路基工程完工后,进行验收测量,包括道路中线、纵断、横断面测量及高程测量,同时对压实度、平整度等根据有关标准进行验收,合格后方可进行道路垫层施工。2)在验收合格后下承层上进行石灰土测量放样,每10m一个断面,由测量人员分别标出中桩及边桩位置,并将设计高程标示出来。3)二灰土采用拌和厂集中拌和,经有关人员按质量标准检查合格后,方可进入施工现场,按松铺系数进行摊铺整型,现场采用推土机粗平,平地机精平,整型过程中严禁任何车辆通行,整型后在最佳含水量状态下方可进行碾压,路面两侧应多压2-3遍,碾压过程中,
如有“弹簧”、松散、起皮等现象发生,应重新拌合,使其达到质量标准。4)在碾压结束之前终平时,应使其纵向顺适,路拱符合要求,同时必须将局部高出部分刮除路外,对局部低洼之处,不进行找补,留待下道工序处理,二灰土压实度为96%,生石灰应在使用前7-10天充分消解,消解后的石灰应保持一定湿度,以免飞扬但不能过湿成团。粉煤灰中SiO2、AL2O3和Fe2O3的总含量应大于70%,烧失量不大于20%。5)二灰土养生期间应保持一定湿度,不能过湿或忽干忽湿养生期不少于7天,养生期间除洒水车外,封闭交通。5、二灰碎石及三灰碎石基层施工各基层均采用摊铺机摊铺,以确保工程质量。二灰碎石基层施工1)二灰碎石制备二灰碎石采用加工厂集中拌和,用自卸汽车运至现场,石灰粉煤灰碎石的配比为石灰:粉煤灰:碎石=11:19:70。石灰采用Ⅲ级以2上消石灰,粉煤灰的烧失量不超过20%,比表面积大于2500mm/g,SiO2Al2O3和Fe2O3的总含量大于70%。石灰、粉煤灰、碎石的拌和碾压宜在24h之内完成,做到随铺随拌,石灰粉煤灰的存放时间不宜超过两天,以免有效钙镁含量衰减过多,拌和要均匀。2)摊铺采用人工配合摊铺机摊铺。3)碾压用25t振动式压路机以5km/h的速度对找平的松散二灰碎石静压一遍,暴露潜在的不平整,辅以人工整平,再用25t振动式压路机振
压4-6遍,用18t光轮压路机碾压2-3遍,方向由低向高由边向中碾压,两边多压1-2遍,检测标高、横坡及平整度,高的用平地机刮去,低洼处翻开再加料重压,不得贴补,最后用18t光轮压路机封碾,使表面坚实平整,无明显轮迹,灌砂法检测压实度,不小于98%。4)养生二灰碎石底基层施工完毕后,每天洒水保持其表面湿润,同时封闭交通。养生期不少于7天,达到早期强度后再进行上基层施工。三灰碎石基层施工(工艺流程图见附表)三灰碎石上基层采用集中厂拌,拌和机拌合,摊铺机进行摊铺。1)施工放样测量人员在已完工并验收合格的下承层上恢复中线。根据摊铺宽度将摊铺边缘用白灰线标出。人工在路幅两侧培土边、夯实、切槽,在摊铺边缘外30-50cm处,每隔10m固定一钢桩,按上基层设计标高挂上直径3mm或5mm钢丝线,用30Kg力拉紧,供摊铺机自动找平传感器在摊铺过程使用。放样结果报监理工程师审批后进行上基层摊铺。2)拌合混合料采用商品料供应。混合料拌合时,派专人监督,严格按照试拌时所确定的进料比例进行拌合。在拌合过程中,根据集料及混合料含水量的大小,及时调整拌合添加的水量。配合比为9.5:1.5:19:70。3)运输采用自卸汽车进行运输。料车在拌合场结料时,每隔一斗应移动一下位置。运输过程中,车速应保持稳定,避免过度颠簸,以防混合
料产生离析。为防雨和环保及减少水分蒸发,运输车用苫布苫好。4)摊铺当混合料料运至现场时,料车停在摊铺机前30cm处,挂空挡,由摊铺机推动前进。开始摊铺前,按松铺系数1.2用方木将摊铺机熨平板垫至上基层松铺标高。然后起动摊铺机使螺旋布料器前布满混合料后开始向前行驶。摊铺机行驶的速度与拌合场生产能力相适应,并能保证连续摊铺,一般控制在1.2-2.0m/min。摊铺过程中,摊铺机后设专人消除粗细集料离析现象。对于局部粗集料窝或粗集料带应铲除,用新混合料进行填补或补充细集料并拌合均匀。摊铺过程时,由试验人员及时抽样进行滴定及筛分试验,如混合料配合比与设计有差异时,通知拌合厂及时调整。5)碾压当摊铺段在30米左右,且离析处均处理完毕后,即开始碾压。如果气温较高,可适量洒水并缩短碾压段,但不小于15米。碾压方法:用振动压路机先静压一遍,再振压4-6遍,最后静压一遍。直至振出浆为止。碾压时,由两侧向中间碾压,碾压过程中,压路机后轮重叠1/2轮宽,两碾压段之间重叠5-8m,防止漏压。严禁压路机在已完工或正在碾压的路段上“调头”和急刹车,以保证基层表面不受破坏。碾压完成后,及时进行压实度和含水量检测,如发现不足处及时
进行洒水补压。6)接缝处理在每天工作段完成后,摊铺机驶离混合料末端。人工将末端混合料弄齐,紧靠混合料放两根与混合料压实厚度相同的方木。方木的另一侧用砂砾回填约3米长,其高度比方木略高出几厘米。在下一次摊铺时,将砂砾及方木除去。摊铺机返回已压实层的末端,将熨平板坐在已压实层上,开始摊铺。摊铺机开始摊铺10米左右,压路机开始横向碾压橫缝。压路机先位于已压实层面上,进入新铺段20cm左右进行橫缝碾压,每碾压一遍向新铺段移动20cm,直至压路机全部位于新铺段上为止,开始纵向碾压。7)养生及交通管制三灰碎石上基层在施工完毕第二天进行洒水后覆盖塑料膜进行养生,养生期为7天。养生过程中,视气候情况及时调整洒水次数,始终保持表面湿润。养生期内封闭交通。6、透层油施工透层油可增进基层与沥青面层的粘结力,封闭基层表面空隙,减少水分下渗并可起到对基层进行封闭养护的作用。1)三灰碎石基层施工验收完毕后进行浇洒透层油施工,基层表面过分干燥时,可在基层表面洒少量水,达到轻微湿润,待表面干燥即可浇洒透层油。2)在气温低于15℃或即将降雨时不应施工。3)按设计沥青用量浇洒均匀,发现遗漏地点,应用人洒。4)基层浇洒透层油沥青后,禁止车辆及行人通行。
5)再铺筑沥青面层前,某局部地方上有多余的沥青为渗入基层时,应予以清除。326)撒布石屑:采用人工撒布,用量2.5m/1000m。7、路面面层施工(1)普通沥青混合料施工(下面层、中面层)(工艺流程图见附图2)沥青混凝土的压实度当以马歇尔试验密度为标准密度,压实度应达到95%,当以试验段的密度为标准密度时,均应达到98%的压实度。1测量放样测量人员根据中桩用白灰线标出摊铺边缘。在边缘外30-50cm处每隔10米设置一钢桩,按设计标高挂上直径3mm或5mm的钢丝线,用80-100KN力拉紧,供摊铺机自动找平传感器使用。放样结果报监理工程师批准后进行面层施工。2拌合混合料采用厂拌商品料,拌合过程,派试验人员跟踪检测。试验人员对出锅混合料取样进行温度检测,不低于140-160℃,但不高于170℃。同时进行马歇尔及抽提试验,试验结果不符合设计要求时应及时通知拌合厂进行调整。保证不符合要求的混合料不进入现场。③运输采用自卸汽车进行运输。运输前将车厢清扫干净,车厢侧板和底板涂油水混合物(油:水=1:3),以防止沥青与车厢粘结,但不使余液积聚在车厢底部。拌和机向汽车上放料时,每卸一斗料汽车移动一下位置,防止粗细集料离析。运输过程,运输车应加盖篷布以防污染或温度降低。
运输车运量较拌合量和摊铺量稍有富余。摊铺机前方保持2-3辆运输车等候卸料,以保证摊铺机匀速连续作业。摊铺时,运料车在摊铺机前10-30cm处停住,不得撞击摊铺机,并挂空挡,靠摊铺机推动前进。施工现场设专人指挥停车、倒车、接收运料车单、检查混合料温度是否不低于120-150℃、有无花白料及严重离析现象。不符合标准的混合料禁止卸入摊铺机料斗。4摊铺因本工程路面单幅宽度为15米宽,所以新建机动车道采用两台摊铺机梯队式热接缝整幅摊铺。摊铺前,将熨平板按松铺系数用木方垫起后,对熨平板进行加热,并在料斗内涂刷少量柴油以防止粘料。开始摊铺时,应使摊铺机螺旋布料器前布满混合料后摊铺机方可向前行驶。摊铺应缓慢、匀速、连续不间断的进行。摊铺速度应与拌合机拌合能力相适应,控制在2.0-6.0m/min左右。摊铺过程中,摊铺机螺旋布料器两侧应保持有不少布料器高度2/3的混合料,以保证在摊铺时不发生离析,漏料想象。⑤碾压成型正常条件下,在摊铺段长度为30-40米时,同时沥青混凝土温度在110-140℃时开始碾压。碾压采用双钢轮压路机两台、胶轮压路机两台联合作业。初压:沥青混合料温度为110-120℃,用双钢轮压路机静压一遍,轮迹重叠30cm,速度2.0-3.0km/h。复压:温度90-110℃,用双钢轮振动压力机碾压四遍,胶轮压路机碾压两遍。碾压速度3.5-4.5km/h。轮迹重叠30cm.
终压:由双钢轮压路机静压二遍,碾压速度5-6Km/h。碾压过程中,压路机由外侧向中心进行碾压,相邻碾压带重叠1/2轮宽。碾压时,压路机碾压路线及方向不可突然改变或急刹车,避免导致混合料产生推移。碾压时压路机的碾压段长度应与摊铺速度平衡,每次折回的位置呈阶梯形向前推进,使折回处不在同一断面上。碾压完成后,由质检人员利用核子密度仪及时检测压实度,利用三米直尺及检测平整度,在没有达到设计标准处趁混合料温度尚未降低时及时进行补压。⑥接缝本工程采用两台摊铺机梯队式作业。摊铺一次成型,不设纵缝;横向接缝采用直接缝。在施工时应使上下两层及相邻两幅错位1米以上。在每天施工结束后,在摊铺段末端撒一薄层砂带,再摊铺混合料,待碾压完毕后,用3米直尺检查末端平整度。对不满足要求的最大断面处标出一条白线,然后用切割机切除。用干拖布吸走多余的冷却水。待下次摊铺之前,在沥青面层断面处及撒砂部分洒粘层沥青后才能继续摊铺。下一次摊铺时,将摊铺机熨平板调整好预留高度后座在前一次摊铺段末端,对熨平板进行加热,同时在螺旋布料器布满混合料。当断面温度与混合料温度大致相同时,摊铺机开始向前行驶。设专人对接缝处的离析进行处理,通过换填新料或补撒细料使接缝处平整、密实。同时用3米直尺检测接缝处平整度,发现不合格及
时进行处理。接缝碾压时,压路机先位于已压实混合料上,伸入新铺层15cm,然后每压一层向新铺层伸入15—20cm,直至全部位于新铺层上为止,再改为纵向碾压。⑦开放交通当混合料温度低于50℃后,方可开放交通。当遇紧急情况需开放交通时,应洒水冷却。(2)中粒式改性沥青混凝土面层施工(上面层)1)采用两台摊铺机以并列梯队方式进行摊铺作业,纵向接缝采用热接缝,两台摊铺机相距宜为15m-30m,整平板设置在同一水平。上面层为改性沥青混凝土(掺4%SBS改性剂)2)改性沥青的加热温度、石料加热温度、混合料的出厂温度、运到现场的温度应符合规范要求。3)拌和好的成品料应均匀一致,无花白、粗细料分离或结团成块现象,对以下不合格的成品料禁止出厂:a.混合料出厂温度超过177℃或低于155℃者;b.有成团、无油或少油或多油者;c.夹带有较多杂物或发生计量严重不准者;d.有极为严重的分层离析现象者。4)铺筑改性沥青混合料前,应检查其下层的质量,按规定喷洒粘层油5)喷洒粘层油时,宜采用沥青洒布机,喷油管宜与路表面形成约30。角,并有适当高度,以使路面上喷洒的粘层油形成重叠。
6)改性沥青混合料运输a改性沥青混合料采用自卸车辆运输,车辆的数量应与摊铺机的数量、摊铺能力、运输距离相适应,在摊铺机前应形成一个不间断的供料车流。b为便于卸料,改性沥青混合物运输车的车厢底板和侧板应抹一层隔离剂,并排除可见游离余液。c运料车装料应通过前后移动装料车来消除粗细料的离析现象。对于大型运料车可分多次装载。d雨季施工时,改性沥青混合料在运输过程中应采用防水的篷布遮盖。7)改性沥青混合料压实,a改性沥青混合料压实应在摊铺后紧接着进行,不得等混合料冷却以后碾压。在初压和复压过程中,宜采用同类压路机并列成梯队压实,不宜采用首尾相接的纵列方式。b采用振动压路机压实改性沥青混合料路面时,压路机轮迹的重叠宽度不应超过20cm,采用静载钢轮压路机时,压路机轮迹的重叠宽充不应少于20cmc初压应在混合料摊铺后较高温度下进行,并不得产生推移、发裂。d压路机应从外侧向中心碾压。相邻碾压带应重叠1/3—1/2轮宽,最后碾压路中心部分,压完全幅为一遍。应采用轻型钢筒式压路机或关闭振动装置的振动压路机碾压2遍,其线压力不宜小于350N
/cm。初压后检查平整度、路拱,必要时予以适当修整。e复压宜采用重型的轮胎压路机,也可采用振动压路机或钢筒式压路机。碾压遍数应经试压确定,不宜小于4—6遍,达到要求的压实度,并无显著轮迹。f终压应接在复压后进行。终压可选用双轮钢筒式压路机或关闭振动的振动压路机碾压,不宜少于两遍,并无轮迹。g压路机不得在未碾压成型并冷却的路段上转向、调头或停车等候。8)接缝a纵缝采用梯队式摊铺不留纵缝b横向缝改性沥青混合料路面铺筑期间,当需要暂停施工时,上面层采用平接缝,宜在当天施工结束后切割、清扫、成缝。接续摊铺前应行先用直尺检查接缝处已压实的路面,如果不平整,厚度不符合要求时,应切除后再摊铺新的混合料。横向缝接续施工前应涂刷粘层油并用熨平板、预热。9)摊铺、压实12小时以后,应对其厚度和密实度、沥青和纤维稳定剂含量及矿料级配等进行抽样检验.当混合料低于50℃后,开放交通。8、附属工程施工(1)人行道施工人行道基础挖方完成后,进行人行道混凝土基础施工。
先用推土机推平,然后用光轮压路机碾压,或用振动压路机振压,使之达到规定的压实标准。检测若不符合要求,需补压,至规定的压实度标准。基底标高和压实格后测量人员定出高程,在土基上浇筑15cmCl5混凝土垫层,并同时铺砌人行步道板。在人行道外侧按设计位置人工挖槽,填砂进行混凝土界石砌筑,要求线型平顺,定位准确(经纬仪定线),勾缝砂浆饱满,背后用土夯实。道板在有资格的供应商处采购。不合格品坚决不予使用。铺筑完的人行道板要求缝隙饱满,无松动现象,表面整洁,达到规定平整度要求。铺设人行道板时,在街角处按街角无障碍设计图施工,按要求在设计位置下卧路边石。(2)路边石施工在三灰碎石基层养生期内进行路边石施工。测量放样。在上基层表面重新准确定出路中线,并准确定出路两侧中央分隔带边缘路边石的边线。人工按设计尺寸开挖路边石基础坑槽,侧面培土切槽并夯实基底。利用强制式混凝土搅拌机按设计配比拌制C15混凝土,现场浇筑路边石混凝土基础。用经纬仪精确定出路边石边线,每10米加桩,挂好线定出路缘石项面标高,在混凝土未凝固时将路边石按要求安装砌筑完成,要求路边石采用100×35×18机切花岗岩边石,砌筑方法为1cm砂浆勾缝,砌筑完后达到表面光洁、平整;线型平顺、圆滑。
(3)排水、污水工程施工方法1放样及复核根据提供的测量基准点,按设计图纸要求进行检查井及管轴线的放样工作,放出顶管起点及终点的位置及顶进的高程,建立测量控制点,并保护好控制点。2明槽开挖施工方法1)组织明挖管线的开槽施工,考虑分槽施工。主要完成明槽开挖的排水,污水管线安装工程及管沟回填工程。完成的所有管线要做闭水试验,管线铺设要满足设计要求。2)开挖前应进行调查研究,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地下建筑及施工环境等情况,发现问题及时与建设单位取得联系,研究处理措施。根据相邻管线施工,如在地下水层作业,施工中需采取相应降水措施。3)沟槽开挖采用反铲挖掘机分段进行,一侧出土,留出施工通道,堆土为槽边1米以外,堆土高度要符合规定。人工配合修整沟槽边、清底。严格防止超挖,使原地基不受扰动,如地基土受扰动,要将扰动土清理干净,用与基础相同的材料补平。由于地下管线及构筑及构筑物现状不详,在沟槽开挖施工时,应随时注意防护,在有地下管线的地段,应避免机械开挖而采用人工开挖。4)开挖时注意以下事项:①对于开挖出的路面渣土(运弃)和下层好土(回填利用)要分别堆放,堆土要整齐便于路面回收利用及保证市容整洁;②合理安排交通,车辆,行人路线,保证交通安全;③不得埋压消火栓,测量标志及其他市政设施,各种地下管道的井室井盖及建筑材料等;
④消火栓及测量标志周围不得堆土,且须留有足够的交通道路。⑤开挖过程中要及时量测槽底高程和宽度,防止超挖;⑥当下一道工序不能紧密衔接时,槽底应预留20cm左右的土层不挖。5)管道基础及铺设(1)、开槽部分的管道基础采用120º砂石基础。(2)、在管道铺设前,必须对管道基础认真复核,一旦发现管道铺设错误,应当及时予以纠正或返工;管道铺设操作应从下游排向上游,承口向上,切忌倒排;采取边线控制排管时,所设边线应绷紧,防止中间下垂。采取中心线控制管时,应在中间铁撑柱上画线,将引线扎牢,防止移动,并随时观察,以防外界扰动;在管道铺设前,必须对龙门板再次测量负荷,待符合设计高程后,开始排管。(3)、对所有的管材必须严格检验,特别是卸管后,要在检查有无损伤、裂缝,管口有无缺陷,发现上述问题应予剔除。凡采用刚性接口的,应用清水将管口洗净,并保持湿润。有毛口的要凿净,所用砂浆或细石混凝土的配合比应符合设计规定。6)闭水试验按照市政施工规程要求,必须再回填前做闭水试验。闭水试验前,施工现场应具备以下条件:(1)管道及检查井的外观质量及“量测”检验均已合格;(2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;(3)现场的水源满足闭水需要,不影响其它用水;(4)选好排放水的位置,不得影响周围环境。3水撼砂回填施工方法
1设置回填砂层厚度标尺,每坯砂层厚度控制在20cm之内。选用级配合理、含泥量极小的中粗砂,采用机械运输、人工回填、平整。待第一坯层砂回填好后,立即注入适量清洁水,水位控制略高于回填砂面层。待水注好后,采用插入式振捣器按对角线不超过30cm的间距依次进行插入振捣,振捣时间不少于40s。待回填砂全部水撼后,及时开泵抽排水,排水时用平板式振捣器纵横交错振捣密实,直到水干为止。2测试干密度在撼砂层面上任意选设测试点,采用环刀法现场采取砂样,将采集好的砂样放入烤箱内烘干称重,以算术平均法求出干密度。当干密度满足规范要求时,再回填下一坯层砂进行水撼,其施工程序同前。4施工现场总平面图1临时设施具体位置及布置见施工平面图;施工生活用水由附近厂家或居民家管线接入;施工用电自备发电机、生活用电采用由邻近用户接入。2临建工程在道路前进方向右侧设施工项目经理部及施工暂设一处,其中有项目部、会议室、食堂、仓库、试验室等,并设小型材料堆放场地,机械设备停放场地,在拟建道路的两端与车流相接的地方设置一类彩钢板围挡。3施工现场总平面图(附后)
第三章保证工程质量措施一、质量保证体系我公司已通过质量保证体系认证,为确保工程质量,实现创优目标,建立适合本项目的工程质量保证体系,项目经理部成立质量管理领导小组,项目经理任组长,成员由项目总工程师、质检工程师及各部室负责人组成;施工队成立由施工队队长为组长的质量管理小组,成员由施工队技术负责人、施工班组长、兼职质检员及各科室负责人。㈠“质量保证组织机构图“和“质量保证体系图”附后。㈡质量职责⒈项目经理质量职责项目经理是项目工程质量的第一责任人,贯彻实施我单位质量方针和质量目标,制定项目质量规划及实施计划,监督检查计划执行情况,组织开展质量体系活动,确立项目质量目标,保证质量体系在工程项目上的有效运行。⒉项目总工程师质量职责在项目经理的领导下,对本项目工程质量负全面技术责任。负责组织对工程项目施工方案、施工组织设计及质量计划进行编制及实施。对不合格品及其纠正、预防措施进行审核。解决工程质量中有关技术难题,并协助项目经理解决工程质量中的关键技术和重大技术难题,督促检查各项质量规划的实施。⒊工程部质量职责参与质量检查和竣工资料的编制,组织实施竣工工程保修和后期服务。
⒋安全质量监察部质量职责依据我单位质量方针和本项目的质量目标,制定质量管理工作规划,负责质量综合管理,行使质量监察职能。确保产品在生产、交付和安装的各个环节以适当的方式加以标识,并保护好检验和试验状态的标识。负责产品的标识和追溯性、最终检验和试验和、检验和试验状态、不合格品的控制、质量记录的控制,确定质量检验评定标准,对全部工程质量进行检查指导。负责全面质量管理,组织工程项目的QC小组活动。⒌专职质检工程师质量职责执行质量管理全部职能。在施工中进行复检,复检结果报总工程师审核。⒍设备物资部质量职责负责检验所采购物资设备的质量,并对所采购物资设备的质量负责。负责设备的调配、维修及保养工作。⒎中心实验室质量职责在质量安全部的领导下工作,负责工程项目的计量测试工作,并负责工程项目的检验、测量和试验设备的核定、校准及使用管理工作。负责按检验评定标准对施工过程实施监督,并对检验结果负责。负责现场各种原材料试件和砼试件的样品采集和测试、检验及质量记录。根据现场试验资料,提出各种砼、砂浆的配合比、土方施工最佳含水量等试验数据,并在施工过程中提出修正意见。⒏测量队质量职责
在工程部领导下工作,负责工程项目的控制测量、施工测量和施工放样工作。测量中实行换手复核制,详细填写测量记录和日志,并对测量结果负责。⒐施工队队长质量职责负责向本施工队管理人员及操作人员贯彻、落实《质量手册》和《程序文件》,建立健全相应的质量管理制度。负责落实本队职工技术培训和质量教育。负责工序质量控制,组织班组的质量检验,落实施工规范和标准。对本队施工中出现的质量问题负责。⒑施工队质量检查员质量职责负责检查本队所施工工程项目的质量,有权对质量不合格项目提出纠正或返工。在质检环节中发挥施工跟检作用。二、质量保证措施㈠技术组织措施⒈选调业务能力强、作风过硬的技术干部,组成本标段以总工程师为首的技术管理网络。⒉组织技术人员熟悉图纸,核对工程量,了解设计意图,有问题及时与设计单位取得联系。⒊在深入工地调查了解的基础上,编好实施性施工组织设计,并随工程进展不断调整。⒋抓好工地试验室建设,确保各项试验及检测工作能如期展开。⒌重视管区内的交接桩、复测及施工控制测量工作,坚持换手复核制度,做好测量记录的填写及保存工作。⒍技术交底工作落实到班组,并有书面交接手续。
⒎深入工地,跟班作业,对出现的技术问题及时处理。⒏对施工中使用的原材料质量及砼、砂浆配合比进行定期和不定期抽查。⒐做好工程变更项目的申报工作,做到及时、准确,确保工程顺利进行。⒑做好日常技术资料的填写、整理及归档工作,确保技术资料完整、内容详实。⒒做好竣工资料的编写工作,为工程的顺利移交,做好技术上的准备。⒓协调好与业主、监理工程师及设计单位的关系,为搞好技术工作创造一个良好的周边环境。㈡质量管理制度⒈质量管理资源配置⑴设置内部质量监理内部质量监理是我单位质管部门直接指派的人员,有权独立于项目之外直接管理本项目的质量,不受项目约束,对本项目实行内部质量监察。⑵质检人员配备安质部配备专职质量检查工程师,对各项目进行质量监督、检查和验收工作,负责对施工过程中出现的不符合项提出纠正、返工、停工等处理意见并强令执行。各施工作业队设置专职和兼职质检员,负责本施工队施工质量的检验,做好每天的施工质量记录。
⑶测量、试验、检测仪器设备配备建立工地中心实验室,配备本工程需要的各种试验、检测设备,并且保证通过业主、监理和技术质量监督部门组织的认证。⒉建立各项质量管理制度⑴建立岗位责任制制度从项目经理、项目副经理、项目总工程师、质检工程师到试验人员、测量人员、班组长、工序质量员、操作工人,均制定详细的岗位责任制度。⑵建立开工申报制在开工准备工作完成后,及时向业主及监理工程师提交开工申请报告,并在接到开工令后的1天内尽早开工。⑶建立监督检查制度项目经理及时组织项目相关人员进行自检,检查结果在项目经理办公会上公布。⑷建立奖罚制度建立严格、有效的奖罚制度,对严格执行质量计划和质量控制体系的部门和人员给予经济奖励和荣誉奖励,对执行质量计划和质量控制体系出现不符合项的部门和责任人给予经济处罚和纪律处分。⑸建立有效的学习制度工程开工前,组织有关人员熟悉业主合同要求及其总体施工安排、创优规划,组织技术人员详细审核图纸,学习有关标准、规范,为编制实施性施工组织设计及技术交底作好准备。
⑹建立责任追究制度项目经理部及施工队各级管理人员,明确质量责任范围,建立工程质量终身责任追究制,通过贯彻ISO9000质量体系标准,实现质量责任的可追溯性。⑺实行技术交底制度每一项工程开工前,由主管工程师向全体施工人员进行技术交底,使全体施工人员在彻底明了施工对象的情况下投入施工。⑻实行“五不施工”、“三不交接”、“三服从”、“一个坚持”制度“五不施工”即:未进行技术交底不施工;图纸和技术要求不清楚不施工;测量桩和资料未经换手复核不施工;材料无合格证或试验不合格者不施工;工程不经检查签证不施工。“三不交接”即:无自检记录不交接;未经专业人员验收合格不交接;施工记录不全不交接。“三服从”即:进度、工作量、计量支付服从工程质量。“一个坚持”即:坚持质量一票否决权。⑼实行工序自检的“三检”制度“三检”即:自检、互检、交接检。上道工序不合格,不准进入下道工序,确保各道工序的工程质量。⑽实行严格的隐蔽工程检查签证制度凡是隐蔽工程项目,首先由班、队、工程处逐级进行自检,自检合格后,会同质检工程师一起复检,检查结果填入验收表格,由双方签字,并由质检工程师签发隐蔽工程验收证明书。⑾建立测量计算资料换手复核制度测量资料换手复核,现场测量基线、水准点均进行定期复测检验。
⑿建立“跟踪检测”制度检测工作按“跟检”、“复检”和“抽检”三种方式进行。⒀建立原材料进场验收制度对采购进场的原材料及成品、半成品由质量安全部组织进行验收。参加验收的人员包括质量、技术、物资及使用单位的有关人员。⒁建立原材料管理制度检查合格并同意进场的原材料分类、分批堆放,并设立标志和帐卡,按用途归口保管、发放。对易受潮的物品做好防雨、防潮工作。⒂建立原材料供应制度制定原材料供应计划,该计划的制定以施工部门提出的进度计划、施工计划、施工图纸和技术要求为原则和依据。⒃建立仪器、设备检定制度对本项目使用的测量仪器、试验设备、仪器仪表、计量器具等,均按照《中华人民共和国计量法》的规定进行定期或不定期的检定。新购置和在用的计量器具仪器均进行检定,取得合格证书后投入使用。⒄建立施工技术资料的收集和归档制度项目经理部工程部设专人对施工技术资料进行收集、填报、管理和提交。
质量保证组织体系框图质量管理领导小组组长:项目经理副组长:项目总工程师项质各办目安公部副部室部经部主理长长任队质量管理小组组长:队长副组长:技术负责人质检员工班长工班
项目经理质量责任制总工程师质量责任制质检工程师质量责任制试验人员质量责任制测量人员质量责任制生产组组长质量责任制工序质量员质量责任制操作工人质量责任制工程质量:施工技术、质量安全检查控制办公室:配合质量检查及技术教育和培训质量责任制开工报告审批测量双检制定期与日常质量教育检查制计划、财务:计划、预算、合同、财务管理设计文件复核制工程试验检验制分阶段技术交底制隐蔽工程检查签证制分项工程质量评定制验工质量签证制事故处理报告制图框系工程质量自检控制工序交接质量控制分项工程质量检查分部工程质量检查体证保收验量工竣质程工挑选合格的技术人员和技术工人提交工程进度计划,编制实施性施组设计工程原材料、预制件、半成品的质量检验施工机械设备的质量、性能控制临时工程、施工现场及环境的质量控制施工技术、质量保证措施交底施工工艺质量控制中间产品质量控制工程竣工文件编制、竣工质量自检对存在的缺陷、病害或其他不合格之处进行修补、整治段质量管理领导小组项目经理项目总工施工准备阶施工阶段竣工阶段项目副经理质检工程师缺陷责任期组织机构措施保证制度保证质量保证体系
第四章保证工期措施一、工期目标2011年6月2日开工,2011年10月30日竣工,施工总工期151日历天。二、组织保证措施工期保证体系建立并完善工期保证体系,明确人员职责,保证按进度计划实施,按合同工期完成。各级管理部门责任1、公司的责任负责对业主履约,确保合同工期;对项目部下达工期目标;保证各种资源配置到位;实现目标管理,进行阶段考核兑现。2、项目经理职责项目经理为工期保证领导小组的组长,负责本工程进度计划的制定和检查落实工作,确保工期目标的实现。3、项目总工、工程部职责项目总工、工程部负责编制科学、合理的实施性施工组织设计,及时进行技术交底,加强资料管理,为竣工资料的顺利移交做好基础工作。4、设备物资部职责设备物资部负责做好设备维修保养工作,确保完好率和出勤率。严把材料关,保证材料质量,适当储备材料,保证施工连续进行。5、计划统计部职责计划统计部负责按合同工期要求制定科学、合理的进度计
划,并根据施工实际情况进行动态控制,确保工期目标的实现。6、财务部职责财务部负责严格资金使用计划,加强财务管理,及时进行资金的划拨,确保施工用款。三、具体措施㈠依据工程进度计划安排,进行各种资源配置,加大机械设备和前期资金的投入,制定切实可行的内部工期计划目标,并把此目标作为重点考核内容纳入施工合同中。在定期召开的计划管理会议中进行对照检查,及时改进有关滞后进度的问题,并采取有力措施,以完成阶段性工期计划来确保总工期目标的实现。㈡根据总体进度计划安排,编制周、日施工计划,将工期目标横向分解到各部门,纵向分解到作业班组个人,工期目标与个人经济利益挂钩,落实奖惩。做到以工序保日、以日保周,最终保证总工期目标的实现。㈢每日召开工程调度会,根据当日计划的完成情况,分析解决当日存在的问题,安排第二天的工作计划。㈣加强施工环节的控制,最大限度地安排控制工程平行作业,抓好工序衔接,对难点、重点项目成立QC攻关小组。积极推广新技术、新工艺、新材料、新设备,提高施工技术水平和技术含量,不断加快施工进度。㈤建立严密的奖惩制度,保证考核严格,奖罚分明,及时兑现;同时积极推行定额承包,把工期控制与职工的经济效益挂钩,挖掘施工潜能。用以充分调动职工的积极性和创造性,以提高效率,加快进度。进行全面质量管理,及时反馈和修正各项措施和计划,以便指导和协调施工第一线的施工,保证优质按时完
成各项指标。㈥加强思想政治工作,大力宣传优质、高速建好工程的重要性,调动全体参建职工的积极性,不断掀起施工高潮,确保工期目标实现。四设备、材料及人员使用计划表见下表拟投入本标段的主要施工设备表序数国别额定功率生产能用于施工设备名称制造年份备注号量产地(KW)力部位路基1推土机2河北20052203.5m土方道路2振动式压路机1徐州200221030T基层道路3装载机2柳州20001803m3基层道路4双光轮压路机2洛阳200422018-21T基层道路5刮平机1天津20031804.5m基层基层6自卸车10长春200616510T面层7.5-107沥青砼摊铺机1德国2002230面层m胶轮压路机1徐州200318025T面层8现场照明设备3沈阳20042509照明
五劳动力计划表按工程施工阶段投入劳动力情况工种6月7月8月9月10月8月9月技术管理20202020202020人员机械工20354040404040力工20353535353535电工2222222混凝土工10151515修理工5555555其他3333333合计70110120120120105105
六材料计划表序号材料名称型号单位数量进场时间1石灰土8%m32327.66月2日开始陆续进场4二灰土10:20:70㎡124336月2日开始陆续进场5二灰碎石11:19:70㎡124336月2日开始陆续进场6三灰碎石9.5:1.5:19:70㎡12074.286月2日开始陆续进场77cm粗粒式沥青混凝土AC-25F㎡12074.286月2日开始陆续进场85cm中粒式沥青混凝土AC-16C㎡12074.286月2日开始陆续进场9AC-16C型改性沥青混凝土㎡12074.286月2日开始陆续进场10立箅式雨水井座206月2日开始陆续进场11φ1000圆形钢筋混凝土检查井座206月2日开始陆续进场12安砌侧(平、缘)石m19536月2日开始陆续进场13机切花岗岩界石安砌80x15x15M1962.096月2日开始陆续进场146cm防滑步道板㎡20216月2日开始陆续进场15机切花岗岩界石安砌80x35x15M14386月2日开始陆续进场16树池砌筑个1426月2日开始陆续进场17DN400II级钢筋砼管道m586.436月2日开始陆续进场18DN500承插口钢筋混凝土管m1946月2日开始陆续进场19DN600承插口钢筋混凝土管m646月2日开始陆续进场20DN800承插口钢筋混凝土管m166.656月2日开始陆续进场
第五章成本控制措施根据本工程的施工特点,优化施工方案,加强现场人力、设备、材料的科学管理和使用,节约成本,降低工程造价。1、落实成本目标责任2、加强合同预算管理仔细检查施工图,吃透有关文件,合理编制施工图预算和施工预算,进行“两算”对比,“两算”的差额与采取技术措施后的成本节余之和,即为成本降低额。以此确定成本降低率。3、控制月成本编制月成本计划,进行统计核算,业务核算和会计核算,即完成多少产值,消耗多少资源,发生多少成本。出现盈亏异常情况时,进行成本分析,找出原因,及时解决,控制月成本支出。4、降低直接成本措施1).降低人工费措施选择精干施工队伍,按施工计划配制劳动力,依据劳动定额签发施工任务单,验收任务完成情况,按合同或定额核发人工费。采取激励机制,提高劳动效率,调动职工增产节约积极性,这是降低人工成本的关键所在。2).降低材料费措施根据我公司以往供货单位资料,选择合格的供货方,控制材料采购成本,加强现场的材料验收与保管,由工长签发限额领料单,材料
部门按此核发。材料采购时严格控制质量和定额数量,避免浪费;降低采购成本,节约费用。3).降低机械费措施选择合适的机械设备,充分发挥其效率,按施工任务控制机械台班。就近选择弃土场和灰土拌合场,减少土方运距。合理安排施工,提高劳动效率及机械、材料的利用率,增加周转次数。不费料,不失窃材料,及时回收材料,合理堆放材料,减少搬运距离4).降低现场经费措施实行现场合理安排定制,各部门依据成本计划核查本部门现场费用的支出,利用网络计划进行工期—资源优化,方法是逐日推迟非关键线路的工作,找寻资源消耗的均衡点,减少库存和人员流动,降低管理费用。5)、正确理解图纸含义,做好项目工料分析,落实各项计划。如采购钢筋和下料长度匹配的定尺钢筋,减少接头浪费。6)、正确合理指导施工,提高一次成活率;施工流程合理可行,避免停工、误工。调度要灵活,节约材料,制定节省材料和人工的措施。7)、建立和健全成本核算制度,及时进行成本分析,加强人工、材料、机械的管理。8)、加强职工技术岗位培训,提高职工技术和操作技能。9)、学习和采用新工艺、新技术,制定先进合理的施工方案,减少资金占用,降低成本。严格把好施工质量,防止返工。10)、加强班组管理,实行工程经济承包责任制,做到奖罚分明,
提高职工劳动积极性。11)、分段作业,各作业段前后工艺形成流水作业,建全工序验收制度,不留工程隐患,不返工,从而争取提前完工。12)、合理安排各施工段劳动力及各工序施工人员,不使各道工序脱节,确保各施工段均衡施工,不浪费劳动力。
第六章保证季节性施工措施1、项目经理部实行雨季干部值班制度,设兼职气象员负责搜集各级气象预报部门的气象资料,把天气预报情况与施工安排结合起来,为保证雨季施工的质量、安全、工期等做好信息保证。2、进入雨季前,详细调查施工范围内沟渠的来龙去脉,对进入施工现场的沟渠进行截流,保证下雨时雨水不会汇流到施工场地内。3、雨季施工要适当缩小工作面,尤其是路基土的施工,尽量做到当天摊铺,当天碾压成型,随时完善地表水排泄系统。保证雨后无积水现象。4、材料备齐,施工条件具备后再开槽挖土,堆土考虑排水路线,防止雨水浸泡沟槽,保证沿线设施及构筑物的安全。5、挖槽见底后立即进行下道工序,缩短晾槽时间。专人注意收集天气预报,雨前及时做好预防措施。进入汛期前,全面勘测施工现场的地形、天然排水系统及原有排水河道泄洪能力,结合施工排水要求,制定讯期排水方案。6、对施工现场较近的原有雨水沟渠进行检查或采取必要的加固防护措施,以防雨水流入施工沟槽、基坑内。雨季施工作业面不宜过在,并分段完成,尽可能减少降水对施工的影响。为保证边坡稳定,边坡要放缓一些或加设支撑,并加强对边坡和支撑的检查工作。雨季施工时,对横跨沟槽的便桥进行加固,并采取防滑措施。7、雨季施工尽量缩小排水集水井的井距,必要时增设临时排水井,增加排水机械。雨季施工回填经常检查土的含水时,随填随压实,防止松土淋湿,下雨时停止土方回填。
8、在雨季施工前,深入了解工程所在土的气象资料,以便做好准备工作:开工之前考虑有效地排除施工场地雨水的方案;做好临时防雨设施的储备,如蓬布、草袋、防滑跳板等;排水备用泵的工作状态良好,排水系统畅通;检查加固临时电路,电线距地面高度在3m以上;制定雨季施工技术方案,进行雨季施工技术交底。9、雨期开挖沟槽主要是防止雨水进入沟内。开挖沟槽土方堆放在沟槽两侧,挡住地面雨水进入沟内,如沟边没有余土堆放时,设置防水土堤,土堤与沟边之间留有人行通道,若沟槽距离较长,每隔100-200m留一个土堤,以防雨水留入沟槽后漫流全沟。10、受雨水浸湿的土不能直接用于回填,必须使之达到合适的含水量时才可回填。11、施工现场的所有电器设备必须设置防雨罩及漏电防护装置,临建和堆放物与高压线之间要有足够的安全距离。避免漏电伤人事故。12、雨后及时排除和清理施工现场的积水、烂泥,保证过往施工车辆的方便与安全。13、进入雨季前,对全体职工做好雨季施工安全注意事项的专项教育,提醒施工人员雷雨天气不在高压杆、大树等易遭雷击的物体下面避雨。14、低洼地段和高填深挖地段的土质路基、工程地质不良路段以及沿河路段、路堤尽可能避开雨季施工。15、雨季修筑路堤,做到随挖、随运、随铺、随压实和整平,每层填垫表面筑成3-4%的施工横坡以利排水。雨前和收工前应将
铺填的松土碾压密实,不致积水。16、摊铺但没有碾压成型的素土遭雨淋后,雨后碾压前要测定其含水量,必要时要翻拌晾晒,以保证路基的质量。17、消解好的石灰一旦雨淋,使用前重新测试其活性钙的含量,能降级使用的降级使用,不能使用的停用。18、路基工程雨季施工措施(1)做好雨季施工期的防护是保证路堤填筑质量的关键,疏通临时排水沟渠,保证排水网络畅通,对开挖土路堑时,分层开挖,保持排水横坡,挖方边坡沿边坡预留20-30cm厚不挖,等雨季后绿化前人工修坡到位。开挖土质路堑宜于距路床顶面30cm停止开挖,待雨季后再挖至设计标高。(2)路基施工采取随挖随运、随铺、随压,做好路拱,当天填筑土层当前做完,防止摊铺的填土路基因积水沉降,影响路基质量。对低洼地段、高填深挖地段和地质不良地段土质路堤,避开雨季施工。(3)雨季施工,对取土场做好排水工作,周围地势高的一侧修筑临时截水沟,场坪进行必要清理,使之不被水冲泡,更不能形成池塘。(4)在路面结构层施工之前,完工的下承层根据监理工程师的指示始终保持合格的状态。在雨季期间,底基层或基层不允许车辆通行。
第七章售后服务措施1.建立技术服务档案,在项目验收后提供全套详细的产品以及使用细则档案。2.在正常情况下,我们对本工程实行2年的品质保证,在质保期内如发生非人为因素损坏,我们将在接到通知后的48小时内做出反应,并立即派人去现场查看,负责免费更换或维修;如在质保期外将收取相关维修费用;3.在发生问题的部位或项目修理完毕以后,要在保修证书的“保修记录”栏内做好记录并报业主验收签认,以表示修理工作完结;4.定期回访,培训维修保养员工;5.在工程质量保修期内,发现路面损坏,可以口头或书面方式通知我单位的有关保修,说明情况,要求派人前往检查修理。我司将在接到通知后的48小时内给予答复,并立即派人前往检查,并会同业主共同做出鉴定,提出修理方案,并立即组织人力物力进行修理;
第八章保证安全生产措施1、安全目标施工期内达到无亡人事故,无重大火灾,无食物、有害气体中毒,爆炸和交通事故,年度职工重伤率小于0.6‰,轻伤率控制在0.5‰以内。全生产管理框图领导小组组长:项目经理副组长:项目总工安全检查工程师各施工队队长及队专职安全员施工工人2、施工安全生产措施(1)认真贯彻执行“安全第一、预防为主”的方针。经常组织职工学习安全法规、条例和安全操作规程,提高职工的安全意识和安全操作技能。设置安全标志网和特殊安全保障措施。(2)各级管理人员,坚持“管生产必须管安全”的原则,布置任
务安排工作都必须讲安全,工序前做好安全技术交底,方可施工。落实安全生产责任制,逐级签订安全承包合同,使各级明确自己的安全工作职责,制定安全规划,达到全员参加、全面管理的目的,做到“安全生产,人人有责”。(3)制定安全技术措施,高空作业必须设置防护网,作业人员要戴安全帽、安全带、安全绳;机械操作手必须建立机组责任制,持证上岗,定人定机,遵守使用及操作规程;施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,并按照施组要求的夜间照明;施工机械进场必须经过安全检查,合格后方可使用。(4)坚持“创安”工作评比,每月定期检查工地一次,平时进行不定期的检查,做到及时发现隐患及时整改。(5)建立健全各项安全制度及防护措施①各类机械的运行规则及安全作业制度;②用电安全须知及电路架设养护作业制度;③用水管路安装及养护作业制度;④上下班人员乘坐车辆有关规定;⑤施工现场保安制度;⑥施工现场防洪、防火、防风措施;⑦有关劳动保护法规定的执行措施;⑧施工现场各类信号及标示牌的设置规则及维护措施。(6)深化安全教育,强化安全意识。工地操作人员必须持证上岗,做到上岗必有证无证不上岗,严禁无证上岗操作;工作人员上岗前必须进行工作技术培训和安全教育,牢记“安全第一”宗旨,安全员
坚持持证上岗。(7)抓好现场管理,搞好文明施工。抓好现场管理是做好安全工作的一个重要环节,易燃易爆品的妥善保管,工程材料的合理堆放,各种交通、施工信号的标识,正确使用风水管路、供电线路。施工工序有条不紊进行,做到文明施工、安全生产。(8)加强班组建设,选好班组长、安全员。集思广益发现问题,找隐患,杜绝“三违”,把事故消灭在萌芽状态。(9)认真实施标准化作业,严肃施工纪律和劳动纪律,杜绝违章指挥与违章操作,保证防护设施的投入,使安全建立在管理科学,技术先进,防护可靠的基础上。3、安全生产保证体系实行项目经理部、施工队和作业班组三级安全管理,项目经理部和施工队设置专职安全员,班组设兼职安全员,形成上下齐抓共管的安全管理网络。制定安全措施和目标,定期或不定期组织安全检查,并进行安全标准工地建设。安全保证体系从组织、思想、技术、经济四个方面建立。
第九章文明施工、环境保护措施一、文明施工保证措施为了加强工程施工现场的管理,提高文明施工水平,创造文明工地,根据市政府的有关规定,结合本工程的特点,我们将加大投入,下大力量抓文明施工,保持和发展我们历年来在文明施工方面的优势。1、文明施工管理目标文明施工的程度体现了企业的综合管理水平。因此,我们将以文明施工为突破口,全面抓好施工现场管理。具体目标为:⑴“四无”(无大气污染、无粉尘污染、无噪音污染、无污水污染)⑵“五化”:亮化、硬化、绿化、美化、净化2、组织管理措施建立健全管理组织机构。施工现场应成立以项目负责人为组长,生产、技术、质量、安全、消防、防卫、材料、行政卫生等管理人员为成员的文明施工管理组织。健全管理制度。包括:个人岗位责任制、经济责任制、检查制度、奖惩制度、会议制度和各项专业管理制度等。健全管理资料。3、文明施工责任制项目经理是项目的文明施工责任人,主持项目文明施工工作。直接属于项目经理实施考核,检查项目之一。分项工程负责人是分项工程文明施工责任人。文明施工负责人与经济兑现挂钩。4、文明施工监督检查制度公司每季度进行季度检查,在公司协调会议上通报表扬或批评,作为年度考核一项内容,并与经济分配挂钩。公司必须进行月度文明、环保施工检查工作,同样按照文明施工检查评分标准进行评分,并且每月书面向公司汇报。公司必须组织定期、不定期的文明施工环保施
工的专项检查评比,并开展竞赛活动。5、文明施工具体措施(1)现场原材料堆放分品种分别堆放,并做标识,不乱堆乱放。(2)现场弃土当天清运,对特殊情况不能及时清运的的弃土,集中堆放,加以覆盖,防尘飞扬。(3)施工现场具备足够的洒水设施,防止现场尘土飞扬,保证环境清洁,达到文明施工要求。(4)施工现场距离居民区较近时,尽量减少夜间施工,严禁噪声扰民。(5)施工现场选择适宜位置布设宣传条幅,通过标语、口号营造有利于工程建设氛围。(6)控制施工噪音,大型设备作业尽量避开夜间休息时间。(7)与周边单位、社区建立广泛,积极采纳人民群众的意见,最大限度的让周边单位满意,让人民群众满意。二、环境保护措施1、防止大气污染措施⑴施工垃圾使用封闭的专用垃圾道或采用容器吊运,严禁随意凌空抛散造成扬尘。施工垃圾要及时清运,清运前,要适量洒水减少扬尘。⑵水泥和其它易飞扬的细颗粒散体材料应尽量安排库内存放。露天存放时要严密苫盖,运输和卸运时防止遗洒飞扬,以减少扬尘。⑶施工现场要制定洒水降尘制度,配备专用洒水设备及指定专人负责,在易产生扬尘的季节,施工场地采取洒水降尘。⑷茶炉采用电热开水器,食堂大灶使用液化气、电蒸饭。2、防止水污染措施⑴未经处理的泥浆水,严禁直接排入城市排水设施。⑵冲洗模板、泵车、汽车时,污水(浆)经专门的排水设施排至沉淀池,经沉淀后排至城市污水管网,而沉淀池由专人定期清理干
净;⑶食堂污水的排放控制。施工现场临时食堂,要设置简易有效的隔油池,产生的污水经下水管道排放要经过隔油池。平时加强管理定期掏油,防止污染。⑷油漆油料库的防漏控制,防止油料的跑、冒、滴、漏、污染水体。⑸禁止将有毒有害废弃物用作土方回填,以免污染地下水和环境。3、防止噪音污染措施⑴强噪声作业时间的控制严格控制作业时间,晚间作业不超过22时,早晨作业不早于6时,特殊情况需连续作业(夜间作业)的,应尽量采取降噪措施,报地方环保局备案,同意后方可施工。⑵强噪声机械的降噪措施产生强噪声的成品加工、制作作业,应尽量放在工厂、车间完成,减少因施工现场的加工制作产生的噪声。尽量选用低噪声或备有消声降噪设备的施工机械。施工现场的强噪声机械(如搅拌机、电锯、电刨、砂轮机等)要设置封闭的机械棚,以减少强噪声的扩散。4、其它污染的控制措施⑴施工垃圾分类处理,尽量回收利用。⑵钢筋加工产生的钢筋皮、钢筋屑及时清理。⑶通过电锯加工的木屑、锯沫必须当天进行清理,以免锯沫刮入空气中。⑷探照灯尽量选择即满足照明要求又不刺眼的新型灯具或采取措施,使夜间照明只照射施工区域而不影响周围社区居民休息。
第十章与周边外部环境的协调措施1.施工前通知施工范围内的商家、居民及各单位提前做好准备,避免因施工给各单位带来不便,并与施工范围内的各地上、地下管线单位做好会签工作,避免因施工给各单位造成损失。2.施工现场设立警示标志、公告牌及标语,安排专职安全员提醒过往行人及车辆进行绕行。3.对施工范围内的商家、居民及其他单位做好施工便道,以解决施工带来的出行困难。4.夜间施工时尽量将施工产生的噪音降到最低,尽量避免影响周边群众的休息,并设立夜间警示灯、牌及专职安全员对过往的车辆、行人进行提醒、交通疏导。5.对施工的邻近构筑物采取合理的加固措施,防止因施工开挖对其产生沉、破坏。6.对施工范围及周边的绿色植被、树木及时做好保护,避免因施工对其产生危害。7.施工周边的道路和便道派专人进行巡视,若有破损处,派专人进行维修,以免影响周边群众及车辆的正常行驶。
第十一章突发事件应急预案一、突发事件领导小组建立由项目经理任组长的领导小组。成员由项目部主要领导及技术人员组成,负责对施工期间突发事件的组织协调和处置。二、小组职责1.检查督促各相关职能部门贯彻执行国家有关维护社会稳定、保障人身及社会财产安全的法律和政策、规定;2.督促检查各相关职能部门制订处置突发事件预案及有关的应急准备工作;3.责成相关职能部门建立应急处置的组织,配备相关的工具装备;4.组织协调各相关部门处置突发事件;5.检查监督相关职能部门进行事故调查、善后处理以及恢复正常生活、生产秩序的工作;6.及时向上级机关及社会公众发布突发事件的信息。三、工作职责1.组织机构:针对哈尔滨市既有道路结构性升级改造工程及哈尔滨市城区道路拓宽改造工程成立突发事件应急处置工作领导小组;组长:项目经理副组长:技术负责人成员:各工长、技术人员2.工作职责:负责处理施工期间发生的各种突发事件的协调、处理、人员疏散工作。
四、小组工作职责1.学习贯彻落实好本预案;2组织开展自救;3.及时向上级领导小组报告情况和传达执行上级领导命令;4.向上级领导小组请示支援。五、在预案启动后各机构成员应立即集结,各岗位要认真履行职责,一切行动听从指挥,不得各行其政。六、物资保障由公司部门统一调配,各部门要用好救急物资,且及时退库保管,各种应急设备要确保在完好随时可用状态。七、各项突发事件应急预案食物中毒应急预案1.发现有人食物中毒立即报告项目负责人。2.及时拨打120急救电话。3.救护车到达前,采取措施清除患者胃肠道内尚未被吸收的毒物,如催吐等。4.立即停止事故发生单位的一切施工工作,停止食用可疑中毒食物,并将中毒患者送医院救治。5.办公室负责配备和保管食物中毒应急处理箱,包括有关食物中毒现场调查处理用品及卫生监督文书等物品,以备应急处理时使用。定期检查,及时更换和补充相关物品。灭菌的采样用品每月更换一次。有害气体中毒应急预案1.发生有害气体中毒后,立即进行现场急救。
2.施工现场负责人组织人员立即快速抢救中毒人员。3.现场指挥人员负责组织查明有害气体泄漏原因,并对泄漏点进行处理。4.将中毒者移至空气新鲜处,喝热浓茶,促进血液循环,或在他人护送下到医院吸氧,消除症状。5.由作业现场安全员负责将中毒人员迅速脱离作业现场,至通风干燥处,由医院工作人员进行紧急救护。6.中毒者已停止呼吸,应在现场立即做人工呼吸,同时报告医院有关人员赶到现场抢救。交通事故应急预案1.事故发生后,迅速拨打急救电话,并通知交警部门。2.现场项目负责人应立即组织自救队伍,迅速将伤者送往附近医院,并派人保护现场。3.疏通事发现场道路,保证救援工作顺利进行,疏散人群至安全地带。4.做好事后人员的安抚、善后工作。燃气泄漏应急预案1.任何人员发现有燃气泄漏时,必须在第一时间通知维修人员,并迅速报告现场指挥部。2.现场指挥立即赶赴现场,了解情况,负责整个抢修、救援的指挥工作,并通知维修人员立即关闭阀门,组织人员实施现场隔离。3.立即疏散人员,并以警戒带对事故区进行隔离,现场看守,以防误入。4.控制现藏人员,如有燃气中毒,立即抬至通风处施救,对于神
智不清等情况严重者,立即呼叫120。5.现场全体处理人员告知在场每位人员不得开灯照明、吸烟、拨打手机或其他有可能导致燃气鲍照的行为。热力泄漏应急预案1.发现热力管线泄漏后,马上通知有关部门进行抢修。2.安排人员对现场进行维护,设置围挡、隔离现场,并打亮警示灯、安放警示牌。3.现场负责人获悉事故后,要立即调度抢险物资、车辆、人员,抢险车辆带足必备物资,25分钟内赶到现场。4.根据现场情况,判断突发事故原因。对土建抢险、维修抢险做出安排。对安排的抢险人员20分钟内赶到现场开始工作。供水管线泄漏应急预案1.领导小组报上级甲方及供水单位下令关闭源水、供水管线,停止供水。2.迅速派人赶赴事故现场,采取有效措施,组织抢救,防止事态扩大。3.应立即按本单位应急预案,组织指挥本单位采取各种救援措施进行控制、自救。4.严格保护事故现场。5.负责维护事故现场秩序和证据收集工作.6.组织人员对现场进行维护,疏散人群,保证交通畅通。触电应急预案1.现场人员应当机立断地脱离电源,尽可能的立即切断电源(关闭电路),亦可用现场得到的绝缘材料等器材使触电人员脱离带电体。
2.将伤员立即脱离危险地方,组织人员进行抢救。3.若发现触电者呼吸或呼吸心跳均停止,则将伤员仰卧在平地上或平板上立即进行人工呼吸或同时进行体外心脏按压。4.立即拨打120向当地急救中心取得联系(医院在附近的直接送往医院),应详细说明事故地点、严重程度、本部门的联系电话,并派人到路口接应。5.维护现场秩序,严密保护事故现场。火灾应急预案1.立即报警,当接到汇报施工现场火灾发生信息后,指挥小组立即拨打119火警电话。2.组织扑救火灾。当基地或施工现场发生火灾后,除及时报警外,指挥小组要立即组织义务消防队员和员工进行扑救,扑救火灾时按照“先控制、后灭火;救人重于救火;先重点后一般”的灭火原则,并派人及时切断电源,接通消防水泵电源,组织抢救伤亡人员,隔离火灾危险源和重要物资,充分利用施工现场中的消防设施器材进行灭火。3.协助消防员灭火,在自救的基础上,当专业消防队到达火灾现场后,火灾事故应急指挥小组要简要的向消防队负责人说明火灾情况,并全力支持消防队员灭火,要听从消防队的指挥,齐心协力,共同灭火。4.伤员身上燃烧的衣物难以脱下时,可让伤员躺在地上滚动,或用水洒灭火。5.保护现场,当火灾发生时和扑救完毕后,指挥小组要派人保护
好现场,维护好现场秩序,等待对原因负责人的调查,同时应立即采取善后工作,及时清理,将火灾造成的垃圾分类处理并采取其他有效措施,从而将火灾事故对环境造成的污染降低到最低限度。
附表一:拟投入本标段的主要施工设备表序数国别额定功率生产能用于施工设备名称制造年份备注号量产地(KW)力部位路基1推土机2河北20052203.5m土方道路2振动式压路机1徐州200221030T基层道路3装载机2柳州20001803m3基层道路4双光轮压路机2洛阳200422018-21T基层道路5刮平机1天津20031804.5m基层基层6自卸车10长春200616510T面层7.5-107沥青砼摊铺机1德国2002230面层m胶轮压路机1徐州200318025T面层8现场照明设备3沈阳20042509照明
附表二:拟配备本标段的实验和检测设备表序型号数国别制造已使用仪器设备名称用途进场时间号规格量产地年份台时数1电子天平2上海20082本标段6.22灌砂筒2上海20052本标段6.2350米卷尺2上海20062本标段6.24水准仪2上海20002本标段6.25经纬仪2上海20032本标段6.2
附表三:劳动力计划表按工程施工阶段投入劳动力情况工种6月7月8月9月10月8月9月技术管理20202020202020人员机械工20354040404040力工20353535353535电工2222222混凝土工10151515修理工5555555其他3333333合计70110120120120105105
附表五施工总平面图
附表六临时用地表用途面积(平方米)位置需用时间项目部300如图2011.6.2-2011.10.31如图2011.6.2-2011.10.31仓储、设备场地800如图2011.6.2-2011.10.31料场1000如图2011.6.2-2011.10.31水泥库100如图2011.6.2-2011.10.31搅拌站100如图2011.6.2-2011.10.31钢筋加工场地200如图2011.6.2-2011.10.31餐厅100实验室150如图2011.6.2-2011.10.31合计2500'
您可能关注的文档
- 道路、排水工程施工组织设计
- 道路提升改造排水工程施工组织设计
- 道路排水工程施工组织设计1
- 防护排水工程施工方案
- 滨海高新区起步区一期市政、排水工程施工组织设计
- 某国际高尔夫球场大排水工程施工组织设计
- 道路排水工程施工组织设计(修改)
- 给排水工程施工组织设计(宁西站后)
- 外高桥港区五期港外市政配套道路规六路排水工程施工组织设计
- 川南奉路改建工程排水工程施工方案
- 泉宏路及12米竖向支道道路排水工程施工组织设计
- 概述市政道路给排水工程施工技术
- 建筑给排水工程施工的优化措施
- 浅析市政给排水工程施工管理要点黄琳
- 浅谈建筑给排水工程施工质量问题及解决措施
- 市政给排水工程施工问题及对策分析
- 严把建筑给排水工程施工质量关
- 镍业路道路排水工程施工组织设计
