- 45.00 KB
- 5页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。

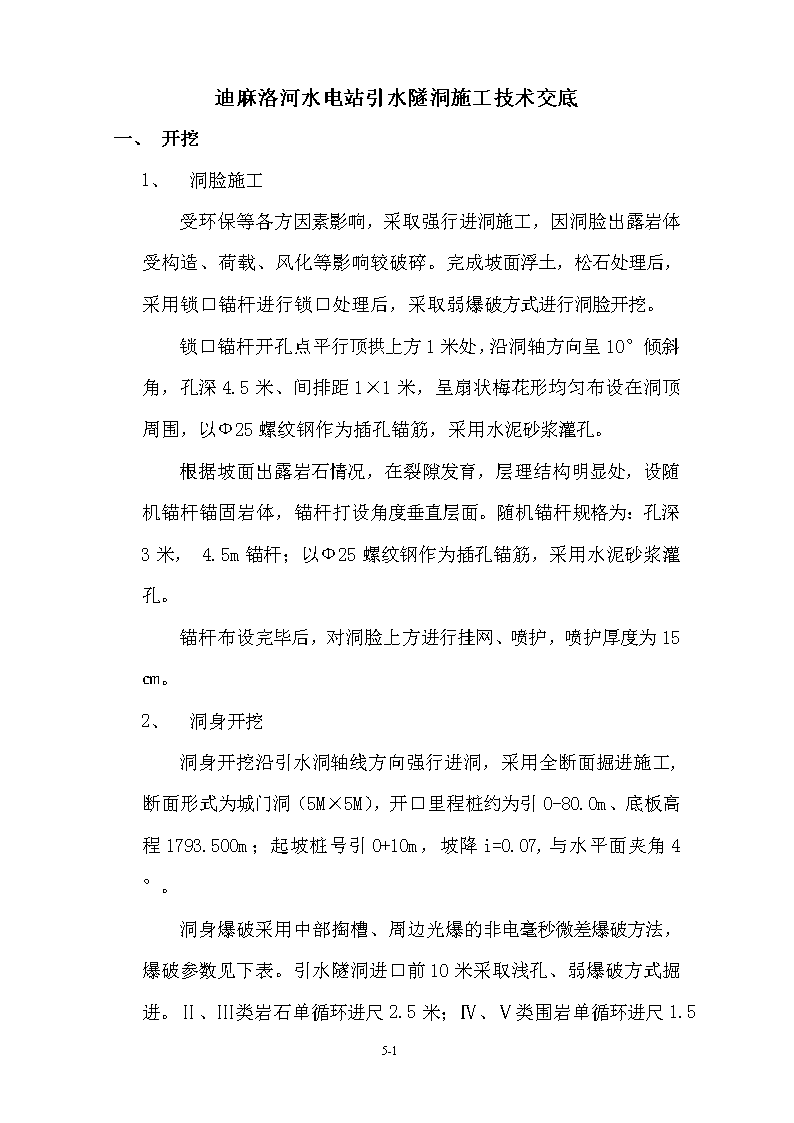

'迪麻洛河水电站引水隧洞施工技术交底一、开挖1、洞脸施工受环保等各方因素影响,采取强行进洞施工,因洞脸出露岩体受构造、荷载、风化等影响较破碎。完成坡面浮土,松石处理后,采用锁口锚杆进行锁口处理后,采取弱爆破方式进行洞脸开挖。锁口锚杆开孔点平行顶拱上方1米处,沿洞轴方向呈10°倾斜角,孔深4.5米、间排距1×1米,呈扇状梅花形均匀布设在洞顶周围,以Ф25螺纹钢作为插孔锚筋,采用水泥砂浆灌孔。根据坡面出露岩石情况,在裂隙发育,层理结构明显处,设随机锚杆锚固岩体,锚杆打设角度垂直层面。随机锚杆规格为:孔深3米,4.5m锚杆;以Ф25螺纹钢作为插孔锚筋,采用水泥砂浆灌孔。锚杆布设完毕后,对洞脸上方进行挂网、喷护,喷护厚度为15㎝。2、洞身开挖洞身开挖沿引水洞轴线方向强行进洞,采用全断面掘进施工,断面形式为城门洞(5M×5M),开口里程桩约为引0-80.0m、底板高程1793.500m;起坡桩号引0+10m,坡降i=0.07,与水平面夹角4°。洞身爆破采用中部掏槽、周边光爆的非电毫秒微差爆破方法,爆破参数见下表。引水隧洞进口前10米采取浅孔、弱爆破方式掘进。Ⅱ、Ⅲ类岩石单循环进尺2.5米;Ⅳ、Ⅴ5-5

类围岩单循环进尺1.5米。爆破参数表序号名称掏槽孔主爆孔光爆孔1钻孔机械YT-28YT-28YT-282钻孔孔径(mm)4242423药卷直径(mm)φ32φ32φ254钻孔深度(m)3.23.03.05装药长度(m)2.62.42.76堵长(m)0.60.60.37孔距(m)0.8~1.20.58排距(m)0.6~1.09线装药密度(g/m)160~320注:爆破施工时通过爆破实验调整确定。二、支护施工对于岩石破碎、围岩稳定性差的洞段,根据技术文件和现场围岩情况,进行锚杆、挂网、喷砼、钢支撑等支护施工。1、锚杆施工锚杆采用YT-28手风钻钻孔,布孔位置应遵循技术文件或按照监理工程师指定位置进行,孔向应垂直岩面,孔深4.4米。造孔完成后,使用高压风、水冲洗干净孔内积渣、杂物。锚杆规格为φ25螺纹钢筋,长度4.5米,钢筋应除油、除锈。安装采用锚固剂,手风钻配合人工安插。2、挂网钢筋规格:φ6.5mm钢筋网网格尺寸:20cm×20cm,节点绑扎.5-5
要求挂网均匀,固定牢固。网片与锚杆搭结牢固,单层网片距岩面3~4cm。3、喷射砼施工喷射工艺为干喷法。采用标号C20喷砼料。水泥标号425#灰水比:1:0.43要求陷度2cm砂率:53%4、钢支撑施工主筋规格φ22,斜筋规格φ14,箍筋规格φ6.5。固定筋规格为:φ22螺纹筋、L=3米。联结筋规格为:φ22螺纹筋、L=1.1米。要求各焊点规范牢固,钢支撑安装时用固定筋固定牢靠。安装间距为1米一榀,每段安装不得少于3榀。三、质量要求1、开挖过程中严格执行有关设计文件,保证开挖质量。要求:周边光爆,残孔率达到85%以上,周边相邻两孔间不平整度小于15cm,严禁欠挖,控制超挖在15cm以内。2、锚杆规格、入孔深度、间排距等符合设计要求,灌注砂浆标号符合要求,孔内灌浆须饱满密实。3、挂网网格尺寸为20cm*20cm,钢筋表面应干净无污,保证绑扎搭接牢靠。4、喷砼厚度须达到设计要求,喷后及时养护,保证强度。5、钢支撑结构尺寸符合设计要求,各部位用筋正确,钢筋表面无油、无污、无锈;焊点牢靠结实。5-5
四、质量控制1、造孔:①在测量放线时现场技术人员、钻孔带班人员都必须亲临现场,了解施工过程中掌子面的开挖情况,对出现的超欠挖采取可行性处理,并指导下循环的开钻方法和布孔位置。在整个打钻过程中钻孔带班人员必须在场指导。严格保证钻孔质量。②孔位布置应严格按照测量放线为依据。在顶拱开挖时用罗盘控制钻杆倾角,每钻进50cm复测一次,确保钻杆与水平面夹角始终为4度;同时测量过程中,参照洞身已开挖拱顶中心位置后视轴线点,保证钻杆杆身与隧洞轴线平行,以控制顶拱钻孔的水平方位正确;掌子面顶拱孔打好后,插入直杆作为参照物,用来控制其他顶拱孔和边墙孔水平方位的正确;边墙造孔时,控制钻杆杆身与顶拱竹竿平行即可保证孔身水平方位的正确;底板钻孔时,使用地质罗盘或三角水平尺保证钻杆与水平面的夹角为4°。③钻孔结束后,使用高压风水将孔内残渣冲洗出孔外后堵塞。2、装药、堵塞①边墙、顶拱光爆单孔装药量为600g,底部加强装药为200g,剩余药量均匀分布于孔身;底板光爆单孔装药量为800g,底部加强装药为200g,剩余药量均匀分布于孔身;使用粘土或硬纸板泡水膨胀后密实堵塞孔口,堵塞长度为0.3m。②主爆孔深3.0m,单孔装药量为2.4kg,孔身采用连续装药;粘土堵塞长度为0.6m。③掏槽5-5
孔深3.2m,单孔装药量为2.6kg,孔身连续装药;粘土堵塞长度为0.6m。1、起爆网络起爆网络中,光爆孔使用导爆索入孔起爆,孔外毫秒非电管延时;主爆孔、掏槽孔使用毫秒非电管直接入孔延时起爆;起爆顺序为:掏槽→主爆→顶拱光爆→边墙光爆→底板光爆。2、爆破排烟完成后,先进行清帮撬顶,排除危石后再进行出渣;出渣完成测量放线前,必须清理干净底板的松渣,以便测量检查底板超欠挖。3、锚杆施工地质薄弱段锚杆支护时,拱脚以下可采用砂浆直接灌注;拱部使用药卷锚固剂锚固,插锚杆前,将用水浸透的药卷装入孔内,用风钻将锚杆送入孔底,药卷的多少以装入锚杆后,药卷挤出孔口为宜。迪麻洛水电站项目部工程部二00四年元月四日5-5'
