'概述第2章施工总布置设计说明2第3章施工导流设计说明713第4章土方工程施工方法说明混凝土浇筑施工方法说明第6章施工总进度安排20第7章施工管理机构设置2326第9章确保安全、文明施工措施30第8章质量保证措施

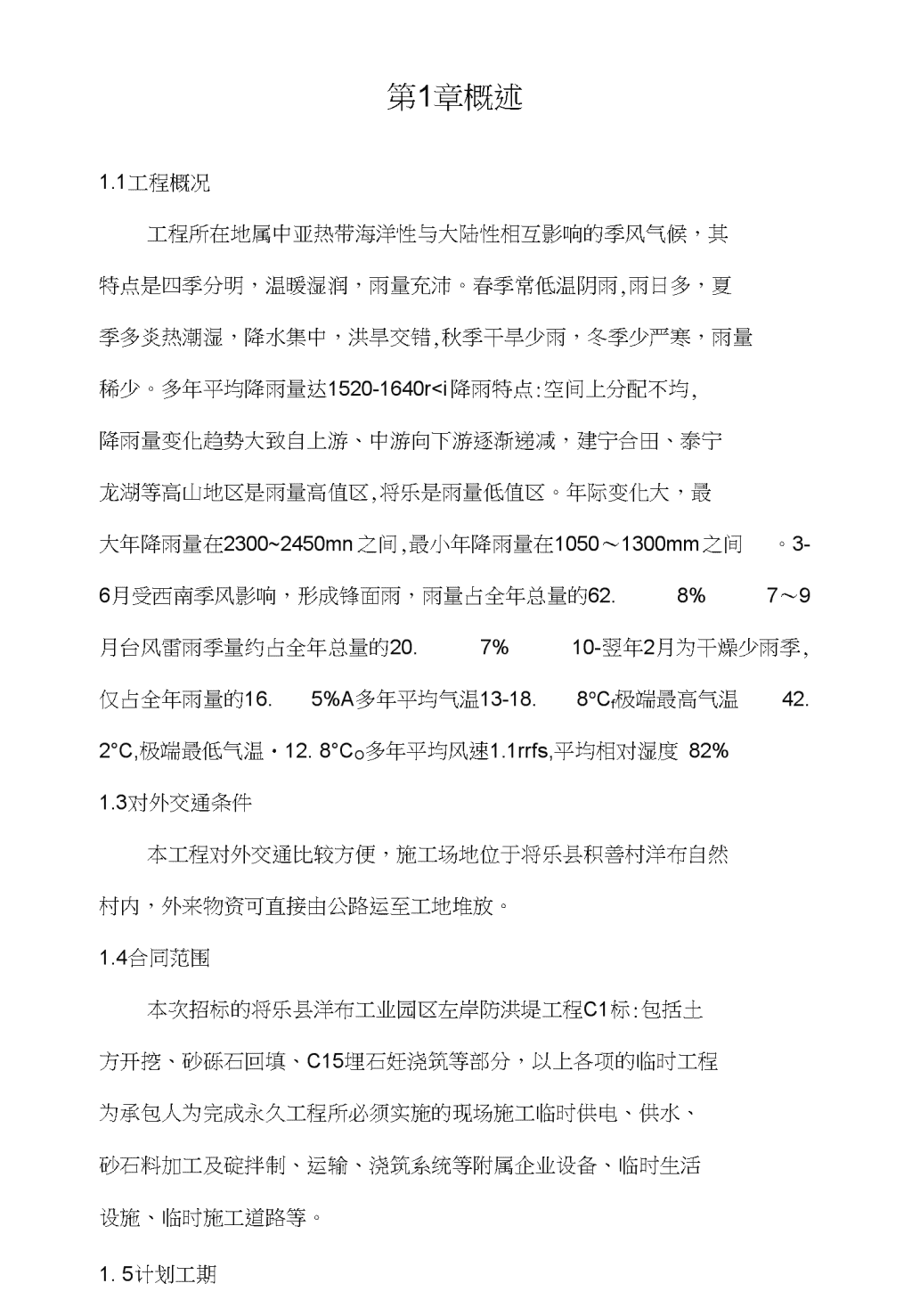

第1章概述1.1工程概况工程所在地属中亚热带海洋性与大陆性相互影响的季风气候,其特点是四季分明,温暖湿润,雨量充沛。春季常低温阴雨,雨日多,夏季多炎热潮湿,降水集中,洪旱交错,秋季干旱少雨,冬季少严寒,雨量稀少。多年平均降雨量达1520-1640r计量——>水泥A计量
配料机料仓►料斗►拌和机>磴熟料►运输►仓面2・4施工临时设施1.机械修配厂拟在工区内设小型机械修配厂,大修利用城关现有的设备,占地面积100nl2•配电室布置在施工区内,建筑面积15n占地面积20n2.工地试验室计划在碇系统旁侧布置1处简易试验室,配备砂石含水率、坍落度测试仪等检测仪器,并设置养护水池。建筑面积约30n占地面积50rA4•停车场用于停靠工程车辆,布置在民技工生活区附近,占地面积200於2.7仓储系统1•水泥仓库本标工程水泥运输非常方便,工程所需水泥考虑随用随运,工地仅设置1处小型水泥仓库,计划布置在碇拌和站附近,建筑面积约60rA占地面积60n
1.综合仓库用于堆放油毡、五金材料、劳保生活用品等,计划在施工工区内设置1处综合仓库,建筑面积约50rA占地面积50n2.8办公和生活系统本标工程附近已有民房可以利用,为了尽量少征施工用地,计划办公和生活房建以租用为主,工地仅修建少量工棚,具体布置如下:1•办公系统设置有办公室、会议室等,建筑面积200rA2.职工宿舍按人均建筑面积45於标准考虑,建筑面积200n3.民工工棚采用谷达油毛毡结构,为简易工棚,按人均建筑面积2M标准考虑,修建建筑面积300rA占地面积300rA4.其他福利设施计划修建在工地设置食堂、澡堂、卫生所等福利设施,建筑面积共为150n占地面积150rA施工临建设施汇总表见下页。
施工临建设施一览表序号名称建筑面积(於)占地面积(於)结构形式备注—施工辅助企业453701机械修配厂100油毛毡2配电室1520砖瓦房3工地试验室3050油毛毡4停车场200油毛毡二仓储系统1101101水泥仓库6060砖瓦房2综合仓库5050砖瓦房三办公及福利设施8504501办公室200租借2职工宿舍200租借3民工工棚300300砖瓦房4食堂、澡堂等150150砖瓦房合计1005930第3章施工导流设计说明3.1导流工程施工本工程为防洪堤修建,根据现场实际情况反映,本工程地处金溪边岸,地面高程处于常年水位以上,被河水淹没的可能性较小,但雨期时雨水浸流局部河水可能会渗流入基坑,基坑四周布设排水沟和集水井,采用水泵抽水,使基坑处于无水状态。
对于地表水及施工废水,在基坑顶旁设置截水沟,拦截其不流入基坑。对于流入基坑的雨水、废水可在基坑脚挖设纵向排水沟,让其汇入集水坑,然后将基抽排出基坑外场地。
第4章土方工程施工方法说明本标段土方明挖主要包括永久工程和临时工程的基础开挖、房屋基础以及其他土方明挖工程。其开挖工作内容包括:准备工作、场地清理、施工期排水,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作。4.1开挖原则(1)根据测量成果按照施工图或监理工程师指示的开挖线、边坡坡度和断面尺寸进行开挖,严禁欠挖,超挖。(2)清基范围边界应在设计基面边线外30cm50crp(3)清基开挖、清除的弃土、杂物、废渣等,堆放在监理工程师指定的地点。(4)对已完工的清基,必须及时清理并报请监理工程师进行检查。若出现不良地质地段,及时报告监理工程师,并根据监理工程师的指示进行处理。(5)施工期所有的土方开挖边坡面均应加以修整,使其处于安全状态。施工过程中采取相应措施保证施工质量,确保边坡安全。4.2土方开挖程序4.2.1开挖工艺流程如下所示:
开挖前准备测量放样土方开挖>测量放样—人工修挖基础检查清it—自检验收"3过下道工序施工4.2.2土方开挖测量1)基础开挖前、开挖过程中及开挖后,均应按图纸要求及监理工程师的指示进行测量、放样。其内容包括:①布设施工控制网。②开挖前的地形测量和放样。③为保证符合设计开挖轮廓的准确性而进行测量、放样。保留15-20cm厚采用入工修整开挖。④土方开挖后会同监理进行的测量,保证测量结果的准确性和精4.2.3开挖方法施工前开挖清理工程区域内的全部树木、树桩、树根、杂草
、垃圾、废轻及其它有碍物并做好排水工作。基础土方开挖采用PC200反铲挖掘机自上而下进行挖运,开挖过程及时对边坡进行人工修整。开挖回填适用料堆放于基坑外,以备回填之用,其余弃磴运往指定的弃磴场堆放。基底机挖时控制30-50cmB为人工开挖,尽量做到机械开挖不超深,以免扰动基土结构。先重新测量中轴线,钉上木桩,标明高程线,然后进行人工挖掘、修整.开挖时做好排水工作,排除开挖面的流水或积水。渗漏水、地下水较大时,则就近挖集水坑和排水沟槽,用潜水泵抽到适当地点,同时应避免产生回流。基础开挖必须符合施工详图的规定,实际开挖轮廓线应符合设计要求,其最大误差应符合有关规定,结构物设计断面范围不得欠挖。4.2.4施工区排水1)在该项工程施工前(或按监理工程师指定的期限)向监理工程师提交带有详细说明的施工区排水规划及有关排水设备的数量、型号、性能、布置等资料以供监理工程师审批。2)按施工详图或监理工程师的指示,根据施工需要设置必要的临时排水与截水设施。3)备有充足的排水设备及备用设备。保证在部分设备故障期间能满足排水的要求。4)保证施工区自开工至完工验收或监理工程师指定的时间内的
正常排水。4.3土方填筑施工方法说明根据设计要求,本标段防洪堤堤身施工完成后,其建筑物背水面要求采用砂砾石回填。本标段回填料主要采用监理工程师指定或认可的开挖料。砂砾石回填采用分层填筑法,每层填筑厚度约500mn左右"回填料采用装载机运输到位,由人工平料摊铺,蛙式打夯机夯实。砂砾石回填时,碾压前宜充分洒水湿透,以提高压实效果。砂砾料回填工程开工前,按照SL260-98方法进行碾压试验,验证砂砾料压实质量能否达到设计干密度或设计相对密度。根据试验结果与监理机构共同研究确定施工压实参数,包括铺土厚度、含水量的适宜范围、压实遍数等。如试验时质量达不到设计要求,会同监理机构和设计单位共同商议解决办法。
第5章混凝土浇筑施工方法说明本标段混凝土结构工程主要有C15埋石碇基础。5.1材料选用(1)水泥:水泥采用符合现行国家标准及有关部颁标准规定的大型水泥厂生产的32.5R以上的普通硅酸盐水泥。拟采用袋装水泥,水泥应有出厂品质检验报告单,水泥进场后应按规范要求取样送有资质的试验单位进行复检,经复检合格并报监理工程师审核批准后方可投入使用。(2)骨料:骨料拟直接在当地沙石料场购买。骨料必须坚硬、致密、耐久、无裂隙,其级配、细度模数及力学性能应符合要求,并经检验合格。(3)水:拟直接抽取闸坝用水。(4M仝配合比:碇配合比经有资质的试验室经反复试验精心选配,选定后报送监理工程师批准,由现场质检工程师签证实施。工地设试验室,配备专门试验人员进行检测。在施工过程中,若出现其他变化需要改变混凝土配合比的,必须重新得到监理工程师的批准。5.2碇浇筑的施工程序1•碇施工程序为:
碇拌制1E输仓面处理->测量放样->立模T质检->碇浇筑模板运输碇养护1模板制作拆模下一循环5.3模板工程⑴模板的制作本标工程模板采用九层胶合板。模板要具有足够的稳定性、刚度和强度,以保证磴浇筑后结构物的形状、尺寸和相互位置等符合设计要求;模板表面光洁平整,接缝严密不漏浆,采用较新或新的九层胶合板,保证碇的表面质量,堆放模板的场地应平整,模板应堆放整齐、成型,以防模板变形。变形的模板使用前应调直、调平。模板制作的允许偏差不应超过DL/T5110-2000的规定。(2)模板的安装模板安装时应严格按照规范要求,对各种模板、机件应检查是
否完整并清除污渍后方可使用。模板在立模前,应涂好脱模剂。涂刷作业不能因污染而影响磴及钢筋的质量。模板之间的接缝必须平整严密,仝分层施工时,应逐层校正下层偏差,模板下端不应有"错台"。模板及支架上严禁堆放超过其设计荷载的材料及设备。安装模板的偏差应遵守DL/T5110-2000有关条款的规定。模板安装结束后应按要求对模板的架设质量进行严格检查,不合格的立即纠正,然后方可进入下一工序。(3)模板的拆除不承重的侧面模板,应在磴强度达到其表面和棱角不因拆模而损坏时,才能拆除。拆除时应注意以下事项:拆模作业必须使用专门工具,拆模要十分小心地进行,以避免或尽量减少碇及模板的损伤。拆下来的材料应堆放整齐及时运走,做到活完地清。B、在拆除模板过程中,如发现碇有影响结构安全的质量问题时,应暂停拆除,经处理后,方可继续拆除。C、拆模间歇时,应将已活动的模板、牵杆、支撑等运走或妥善堆放。5.4磴浇筑1、碇的运输
帀仝的水平运输采用0.4出动力翻斗车结合手推斗车M仝的垂直运输采用串筒溜管至碇浇筑高程仓面平台上。2、混凝土浇捣方法①作业条件a.检查支铁、垫块注意保护层厚度,核实墙内预埋件,水电管线、盒槽、预留孔洞的位置、数量及固定情况。b.检查模板下口,洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接是否牢固。c.检查并清理模板内残留杂物,用水冲净。d.混凝土电脑自动配料机经常检查、维修、定期校核。e.由试验室确定混凝土配合比及外加剂用量施工中根据砂、石含水率调整试验配合比为施工配合比,拌制雄时严格控制施工配合比。②混凝土浇筑与振捣的一般要求a.混凝土倾落高度不得超过2m如超过2耐寸必须采取措施。b.浇筑混凝土时应分段分层连续进行,每层浇筑高度应根据结构特点,一般分层高度为振捣器作用部分长度的1.25倍,最大不超过50mc.使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣棒作用半径的1.5倍(一般为30〜40cn)。振捣上一层时应插入下层5cn?以消除两间的接缝,平板振动器动间距应能保诟勳器的平板板醸已振实部泌彖d.浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时
间应按所有水泥品种及混凝土凝结条件确定,一般超过2h时,应按施工缝处理。1.帀仝的平仓与振捣碇的平仓:由于该工程浇筑仓面均较小,所以平仓采用人工拉锹O碇的振捣:主要采用插入式振捣器,薄板、薄墙采用平板振捣器功率别为2・2kw和。振捣时间控制:插入式振捣时间为每一点振捣时间为20-30S,平板振捣每一点振捣时间为25-40S,但均以五仝面均匀出现浆液为准。防漏振捣措施:插入式振捣器插入点要均匀排列,采用行列式排列的排列次序移动,每次移动位置的距离应不大于振动棒作用半径的1.5倍,平板振捣器移动时应成排依次振捣前进,前后位与排间相互搭接宽度为3-5cm4施工缝处理:施工缝碇浇好后,在初凝之后终凝之前喷涂一层柠檬酸,使其表面1cm的碇不凝结,用高压水冲毛,去除乳皮,并在上层碇浇筑时辅—层2-3crW的同标号砂浆以利新老碇结合良好。5、碇的养护:碇浇筑后,根据气温度高低一般在浇筑完毕后12-18小时,用麻袋、草袋覆盖碇表面,并及时洒水养护,以保持碇具有足够的润湿状态,养护期不少于7昼夜。对于抗渗要求的碇,养护不少于14昼夜。6、拆模:验结构浇筑后,达到一定强度,方可拆模,模板拆卸日
期,应按结构特点和混凝土所达到的强度来确定。1)不承重的模板,应在混凝土强度能保证其表面棱角不因拆模而损坏,方可拆除。2)承重的模板应在碇达到70%100%殳计碇强度标准值后方能拆除。5.5磴施工质量控制5.5.1碇的质量控制加强对砂、卵石、水泥的进料检查把关,包括对运抵工地的砂、卵石的含泥量进行检测,运至工地的水泥应有厂家的品质试验报告、合格证明。加强材料分类管理,水泥仓库宜设在干澡地点,按品种、标号、厂家、出厂日期分别堆放,使用前认真重新检验,认真试验选定召仝的施工配合比,帀仝的拌合和运输应严格按《技术规范》执行,控制运输时间,加强操作人员培训,提高操作技能,以确保碇质量。5.5.2碇拌和1、严格按照试验提供的级配单进行计量配料拌和。2、拌和时间不宜小于90秒,强制式拌和机拌和时间不宜小于603、每工作班检查磴组成材料一次。4、在一工作班内,如碇配合比有变动时,应及时检查。5、试块取样:标准养护的试块的留置数(一组三块)应在浇筑地点随机抽取:1)每工作班不少于一组
1)—次连续浇筑的工程量小于100M时,取样留置一组试块,如配合比有变换,则每种配合比均应留置一组试块。5.5.3碇浇筑1、施工缝处理。水平施工缝处继续浇筑碇时,进行凿毛处理,清洗干净,铺上10〜15nnn厚的水泥浆一层,其标号与碇标号相同。2、赴入模时,应防止召仝分离,帀仝由料斗、漏斗内卸出浇筑时,其自由倾落高度不宜超过2"在竖向结构中的高度不宜超过3m否则应采用串筒溜管等下料。3、碇浇筑时,观察模板、支架、预埋件和预留孔沿的情况,当发现有变形、移位时,应立即停止浇筑,并应在浇筑的磴凝结前修整完好。

第6章施工总进度安排6.1施工总进度安排根据招标文件规定,本标段计划于2007年5月8日开工,2007年6月30日竣工,总工期54天。由于工期紧、工程量大,为确保工期目标,必须组织技术力量强、施工设备先进的队伍进场施工。本标段整个施工进度安排的原则是:在确保工程质量和安全生产的前提下,力求缩短关键工序的工期。在确保关键工序目标实现的前提下,非关键工序力求做到均衡施工,使劳力和施工机械资源使用均衡合理,以节约施工成本。本标段主要有准备工程和主体工程两大部分,准备工程包括场内外交通、水电系统、砂石及混凝土系统和施工临时房屋建筑及施工导流等,计划安排在开工后的10天内全部完成。由于本标段位于将乐县洋布,交通网络发达,交通条件较好,施工进场后,在准备工程施工的同时,即可抓紧进行主体工程的施工准备。从主体工程的施工项目及工程量看,其施工的关键线路为:土方幵挖一C15埋石碇基础浇筑一C15埋石帀仝堤身浇筑一回填砂砾石土方开挖首先在幵工后5天内即2007年5月12日前后开始,计划至2007年5月25日结束;C15埋石碇基础浇筑施工安排在2007年5月20日前后幵始,10天内全部完成;埋石帀仝基础施工完成后即可转入C15埋石帀仝堤身浇筑,至6月12日左右完成施工;砂砾石回填从6月8日前后开始施工;6月30日主体工程全部完工。具体施工进度安
排详见后施工进度表。6.2工期保证措施本工程工期较短,施工工程量大,特别是C15埋石帀仝是本工程的关键。针对工程的特点,为确保总工期目标的实现,采取工期保证措施如下:1・指挥机构迅速成立及时到位为加快本合同的建设,我单位将成立有力的合同段项目经理部,对内指挥施工生产,对外负责合同履行及协调联络。经理部主要成员已经确定,一旦中标,即可迅速到位行使职能。2•施工力量迅速进场实施本合同的施工队伍已选定,目前已开始熟悉投标图纸,中标后即可迅速进场,进行施工准备。机械设备将随同施工队伍迅速抵达,确保主体工程按时(或提前)开工"3.施工准备抓早抓紧尽快做好施工准备工作,认真复核图纸,进一步完善施工组织设计,落实重大施工方案,积极配合业主及有关单位办理征地拆迁手续。施工中遇到问题影响进度时,将统筹安排,及时调整,确保总体工期1.施工组织不断优化以投标的施工组织进度和工期要求为据,及时完善施工组织设计,落实施工方案,报监理工程师审批。根据施工情况变化,不断进行设
计、优化,使工序衔接,劳动力组织、机具设备、工期安排等有利于施工生产。1.建立从经理部到各施工处的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。2.强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、正规化。3.实行内部经济承包责任制。既重包又重管,使责任和效益挂钩,个人利益和完成工作量挂钩,作到多劳多得,调动施工队,个人的积极性和创造性。8•安排好冬、雨季的施工根据当地气象、水文资料,有预见性地调整各项工作的施工顺序,并作好预防工作,使工程能有序和不间断的进行。10.加强机械设备管理切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。11.确保劳力充足,高效根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作效率。
第7章施工管理机构设置7.1施工现场管理机构本工程项目较多,施工难度大且工期短,为此,必须组织一支强有力的专业施工队伍和建立健全必要的施工管理组织机构。一旦业主选定我单位中标,我门将立即成立工程项目经理部,实行项目经理负责制,按项目法对工程进度、施工质量、技术安全、物资供应、职工思想工作等实行全面管理。现场组织机构图如下:VyvV土方队砌筑队浇筑队测量队各机构的主要职责如下:物供科:在项目经理的领导下工作,负责工程施工工人的管
理,工人的日常生活,组织制定保卫措施和有关制度,协同当地有关部门做好防火、防盗和安全工作,并协调与当地群众的关系。质安科:在总工的领导下工作,负责工程的施工质量控制和安全生产工作,主持三检一评"的评定工作,检查、监督、抽检各项质检制度的执行情况,同时负责技术管理。工程科:在项目经理和总工程师的领导下工作,负责工程施工的组织和具体实施。下辖五个队:土方队主要负责基础土方开挖和土方回填及沙垫层施工;浇筑队负责所有的碇浇筑工程施工;砌筑队负责块石的砌筑施工;基础队负责深层搅拌桩的施工;装修队负责副厂房及启闭房的所有装修项目的施工。计财科:在项目经理的领导下工作,对项目部的资金实行管理,负责工程核算、成本核算、物资采购资金划拨和工资发放。7.2主要管理人员职责(1)项目经理:为工程项目实施的最终负责入,负责本工程项目的质量、方针、目标以及质量体系、程序文件及质量计划在工程实施过程中的贯彻执行,对本项目从合同谈判至竣工验收决算过程管理。包括工程进度、施工质量、技术安全、物资供应、成本核算、职工思想工作等。熟悉项目标书及所有合同文件,以便在工程实施过程中的履行,审查各部门编制的各项计划,并对人、财、物进行高度负责。检查本项目施工质量、安全、进度,及时控制和解决施工过程中的关键问题。(2)项目副经理:协助项目经理履行项目经理的各项职责,并负
责经营的全面管理及授权的各项工作。(1)总工程师:在项目经理的领导下负责工程的技术工作,负责对工程项目施工质量体系的建立和有效运行,进行具体组织和领导,并对本项目的施工质量在技术上负责。组织制定工程施工的总体计划和实施方案,组织制定三大控制工作计划、规程和制度,负责处理施工中发生的疑难问题。(2)生产经理:负责协助项目经理及总工程师推进工程项目施工程序、质量体系的建立并有效运行。(3)施工队长:保证本项目工程质量和施工进度目标的实现;在施工过程中必须按设计图纸、施工规范、国家标准及合同要求,组织指导现场施工,负责工程质量自检,保证每道工序按上述标准要求施工O(4)质检员:对工程上所需原材料、成品或半成品的材料均应按规定逐项进行质量检查;负责每道工序尤其是隐蔽工程的质量复检;负责按本项目工程质量目标及设计意图、规范、标准及合同要求进行质量检查把关。(5)安全员:负责施工各阶段各施工工序的安全技术工作,对施工全过程进行安全检查、监督和指导,发现安全隐患应积极采取有效措施控制并按程序规定及时报告。(6)材料员:对外购材料按计划进行采购,并对材料的质量负完全责任。
第8章质量保证措施1.1工程质量管理保证措施为确保工程施工质量和安全生产施工,争创优质工程,在工程经理部卞专设质安科抓好工程的质量与安全工作,必须从管理和技术两方面强化质量意识,树立"百年大计,质量第一"和"安全第一,预防为主"的指导思想,制定强有力的质量保证措施和安全生产施工保证措施。实施项目法施工管理,组织均衡生产,文明施工,建立健全质量安全体系,强化安全知识教育,增强全员安全意识。为创建一流的工程,做出我们的贡献。我们的质量目标是:单元合格率100%优良率占80%争创优质工程。8.2质量控制措施建立健全质量保证体系:工地设立质安科,由一名工程师担任科长。由项目经理、质检工程师、施工队长组成质检领导小组,各施工班组配备专职培训的质检员,建立工地质量控制系统,每月进行一次质量检查活动,开展评比活动,奖优罚劣。(1)开工前认真学习,熟悉设计内容,了解设计意图,以及熟悉有关规程规范,并做好逐级技术交底、归档工作。(2)实行全面质量管理,建立健全质量保证体系,对影响工程质量的主要工序成立攻关型TQC质量活动小组。(3)设立专职的质检人员,形成项目部、队、班组三级质控体系,在工程施工过程中,实行自检、互检、专检的"三检"质量检验制度
O(1)严格把好原材料质量关,对工程使用的水泥、砂、石、等主材,严格按照规范和设计要求组织开采、采购,材料进场后及时送检,对经检验不合格或无产品合格证的材料坚决不予使用。(2)1地配备必要的仪器设备,建立简易的试验室,加强沙堤堤身密实度的自检试验工作,确保堤身的填筑质量满足设计要求。(3)做好隐蔽工程的施工验收签证,取得合格证后方可覆盖。每道工序必须经检验合格后方可进入下道工序。(4)及时填写工程验收报表和施工日记,作为原始资料保存。隐蔽工程未经检验合格,不得进行复盖及下道工序施工。(5)用经济手段保证工程质量,把职工的经济利益同工程施工质量挂钩,调动全体职工对质量工作的积极性。(6)推行全面质量管理,有针对性开展质量管理活动,使每个参加建设的员工天天讲质量,事事讲严细。做到’三按",即按图纸、按工艺、按标准施工,认真负责,一丝不苟。(7)“百年大计,质量第一",工程质量实行"三工控制",即实行工序,工种、工艺的质量的控制,工序上强化自检、互检、交接检的"三检制",以工作质量来保证工程施工质量。(8)接受上级与当地质量监督机构的检查指导。8.3质量管理机构按项目法施工管理的原则,明确项目经理为施工质量的第一责任者,对本项目内所有工程的施工质量全权负责,项目经理部下的工
程部内设安全质量科。该部门在项目总工直接领导下,从事本项目的质量管理和质量技术工作。质量管理体系图如下:质量管理体系图项目经理V寺主管生产的项目付经理项目总工程师各施工作业队班组长—质量安全科一>各作业队主管技术员各作业队技术员各施工作业队工人
第9章确保安全、文明施工措施9.1安全生产总方针我单位在本标合同工程中涉安全事宜,严格执行国家和当地的安全法规,坚扌寻安全第一"的方针政策,接受业主和当地有关政府部门的指导监督。9.2安全防护管理措施1、建立行政一把手为第一安全责任人的安全生产领导机构,健全安全防护管理系统,设置专职安全员,各队、班组设兼职安全检查员,安全保证及管理框图如下。编制安全技术设计书>制订安全生产规章制度、奖罚制度签定安全生产责任状技术交底、规章制度学习V班组自检安全员调查项目部自检2、严格遵守国家现行的有关安全防护技术规程,文件及招标文
件中规定的施工防护要求,针对本工程特点,制定专用安全防护管理措施。3、建立各项安全生产制度,按时召开安全会议,加强安全防护教育,做到安全教育制度化、经常化,对职工进行安全防护手册技术培训,特殊工种持证上岗,严禁无证操作,严格按操作规程操作,定期进行安全教育和安全大检查,发现隐患及时予以清除,定期进行班组安全活动,树立高度安全意识,做好安全考评工作,奖优罚劣,不合格者,不得上岗。4、加强材料、设备、工器具、居住点、库、棚、施工现场的消防、防洪、保卫、维护和管理指挥工作。5、按安全规范要求配备消防栓和灭火器,并定期进行检查、保养,保证设备的完好率。9.3安全技术保证措施1、进入现场必须统一戴安全帽,着工作服,高空作业必须系安全带,按时发放和正确使用劳保用品。2、现场电源一律按规定架设,装置固定的配电盘,所有用电设备,配置触电保护器,加工机械配置保护装置。正确设置接地及避雷装置,由专业电工定期管理维修。3、做好安全防火工作”木工棚要设灭火器。严禁在易燃品附近用火或烟。现场活动严格遵守防火规定。"防治于未燃",确保万无—失。4、脚手架应随时检查其牢固性、稳定性,不得超重和随意拆除。脚手架搭设后,经检查合格,才能使用。
5、磴拌和站、制浆站与砂石系统均应设置防寒和除污装置,避免污染当地环境。6、掌握天气情况,对灾害性天气,如暴雨、寒流等自然灾害,主动接受当地气象部门及业主的防汛、防台指挥小组的领导和调度,确保工程防寒和安全渡汛。7、安全考核指标与队、班组、个人经济责任制挂钩,实行安全否决。8、现场电线要按规定要求架空,绝缘橡皮通过道路时要加套管,并严禁挂在金属物上。9、一切机电设备要有专人管理及操作。做好操作保护开关管理、防潮、绝缘和接地工作。10、现场道路要通畅,排水要及时流畅。材料、构件不许乱堆乱放。11、操作前应检查设备、机具、工具是否安全、完好。如螺丝是否松动,轴瓦、牙轮磨损是否过大。架子或高凳是否牢固。把柄有无松动、腐朽、损坏现象"12、挖土要随时注意土壁变化,如有裂纹或塌落现象,应及时支撑或放坡。挖掘的土应堆放在坑沟外。13、进入施工现场的一切车辆,均要减速慢行,密切注意周围人员、设备、水管和电线等。9.4文明施工及环境保护9.4.1文明施工措施1、制定相应的规章制度。同安全、质量管理工作一起作为一
项重要工作内容来抓。2、施工区域内材料堆放整齐,场地清洁,车辆停放规则,道路畅通,施工计划周密,组织合理的流水作业,做到均衡施工。3、对现场文明施工的协调管理由生产经营办公室负责,并负责监督检查。4施工水、电管线路布置合理,做到平、直、顺,整齐有序。5、工程竣工后,尽快拆除临时设施,确保工程完成之后,料净场地清,绿化有序,按期归还临设及施工用地。6、制定文明施工的管理实施细则,每一月由专人监督、检查,并在生产调度会上向有关单位及项目经理汇报,提出下一步的整改措施。9.4.2环境保护措施严格遵守国家环境保护法律、法规,施工区的绿色植物、树木等要尽力保护,保持施工区以外的林木、植被原状,同时注意地下障碍和文物的情况。未经业主许可,不得随意向田地、闽江或渠道排放未经处理的染物和有害物。1施工场地排水(1)、采用合流制排水方式,防洪排水综合规划。在生活区设置2个化粪池,粪便经处理后再行排放。
(1)、施工场地平整,并保持0.4%勺坡度,有利于地表排水。(2)、建立完善畅通合理的排水系统。场内排水主要以修筑排水明沟,通过道路时设置涵管,最后排入河中。2垃圾处理生活区内和施工工厂设置垃圾集中箱,并及时运至指定地点掩埋或焚烧,并经常组织卫生清扫工作。3植被保护对合同规定的规划区外的区域,不予破坏植物、树木,规划区内适当地进行绿化。4废渣弃于发包单位指定地点存放。5.严格遵守国家有关法律和规定,确保符合环保要求。
拟投入本合同工作的主要施工设备设备名称型号及规格数量制造厂名购置年份已使用台时检修情况进场时间挖掘机PC2002日本20053000良好2007.5装载机ZL401厦工20033100良好2007.5自卸汽车5t10二汽20062300良好2007.5混凝土搅拌机0.4M2福州20043600良好2007.5插入式振捣器22kw520033500良好2007.5潜水泵5.5kw3-IXL-LJ20071000良好2007.5蛙式打夯机2.8kw4瀏"I20061100良好2007.5柴油发电机60kw1义乌20043300良好2007.5经纬仪J21d胱20051500良好2007.5水准仪s31>1®20033600良好2007.5
主要材料及电需用量计划表名称规格计量单位数量总量07年4月07年5月07年6月07年7月水泥32.5Rt800300500砂rA1600700900卵石22008001400块石1000400600水800035004500电kAh1200060006000劳动力计划表工种入数普工碇工电工抬石工司机木工合计人数入工工日数2007年4月2007年5月25152202089024302007年6月3018226221010829162007年7月总计1985346
'
您可能关注的文档
- 东江河池洞段防洪堤工程设计-毕业设计
- 文成县巨屿镇云江小区地块防洪堤工程
- 文成县巨屿至东垟(花竹岭段)防洪堤工程
- 文成县玉壶镇玉泉溪头渡水段防洪堤工程
- 嘉陵江广元市城区塔子山防洪堤工程施工组织
- 际下防洪堤工程初设
- 荥经县荥经河防洪堤工程施工导流方案
- 防洪堤工程建筑施工组织设计
- 梧州市城市防洪排涝工程高旺防洪堤工程(桩号0+000~1+600
- 防洪堤工程施工组织设计方案
- 道路及配套工程、防洪堤工程、桥梁工程建设项目可行性研究报告.doc
- XX县城防洪堤工程施工招标文件.doc
- 兴国县滨江西路往南延伸道路`防洪堤工程施工招标文件附件.doc
- 文成县巨屿至东垟(花竹岭段)防洪堤工程施工招标文件.doc
- 中心几江防洪堤工程建设滨江公园鼎山至支坪段配套附属商业环评报告.pdf
- 关于加强防洪堤工程建设管理探析
- 某某某某防洪堤工程项目建议书
- 防洪堤工程施工组织设计.doc.doc
